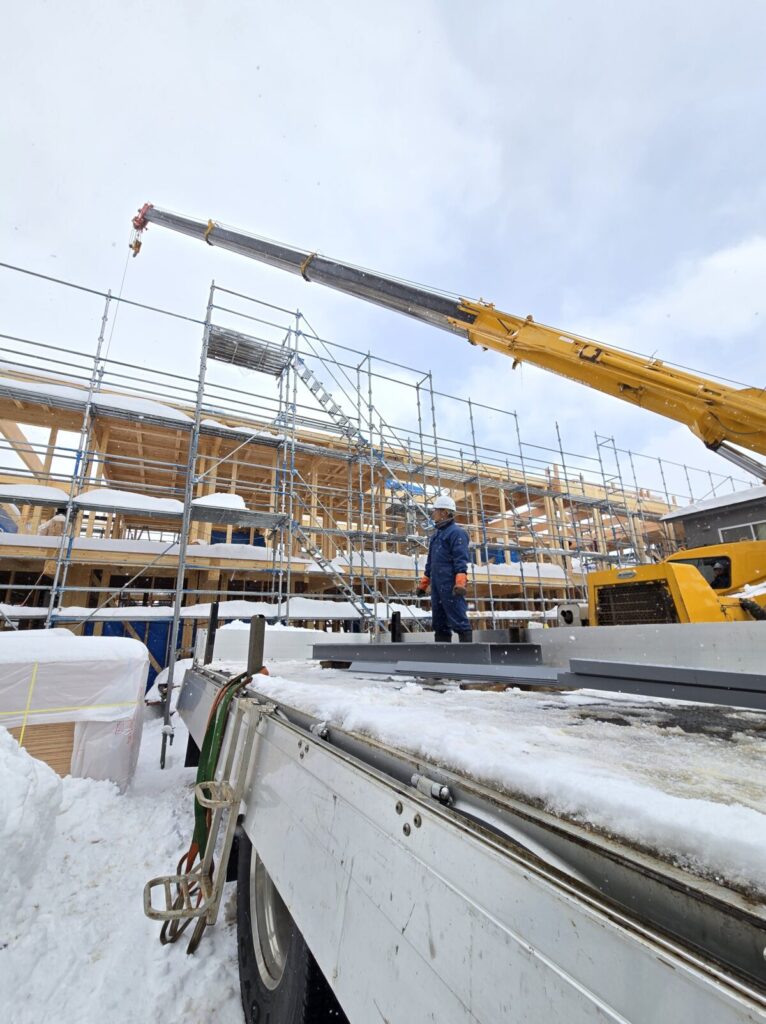

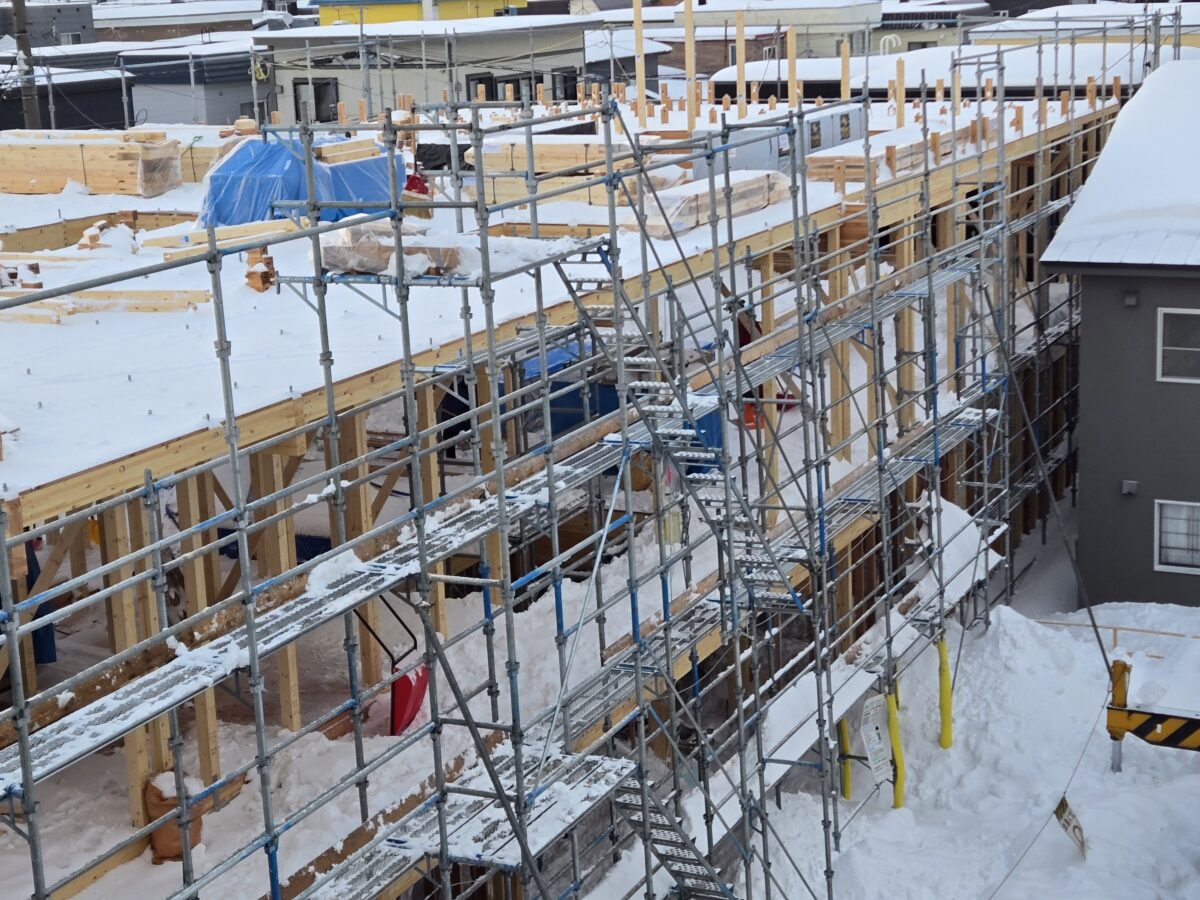

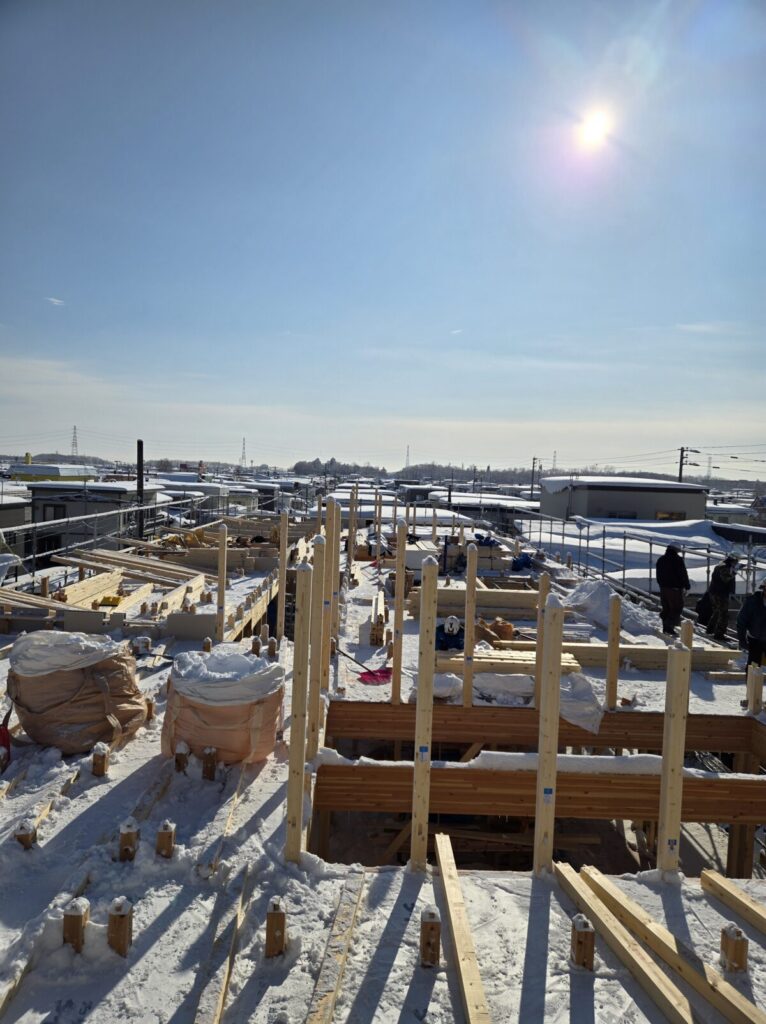

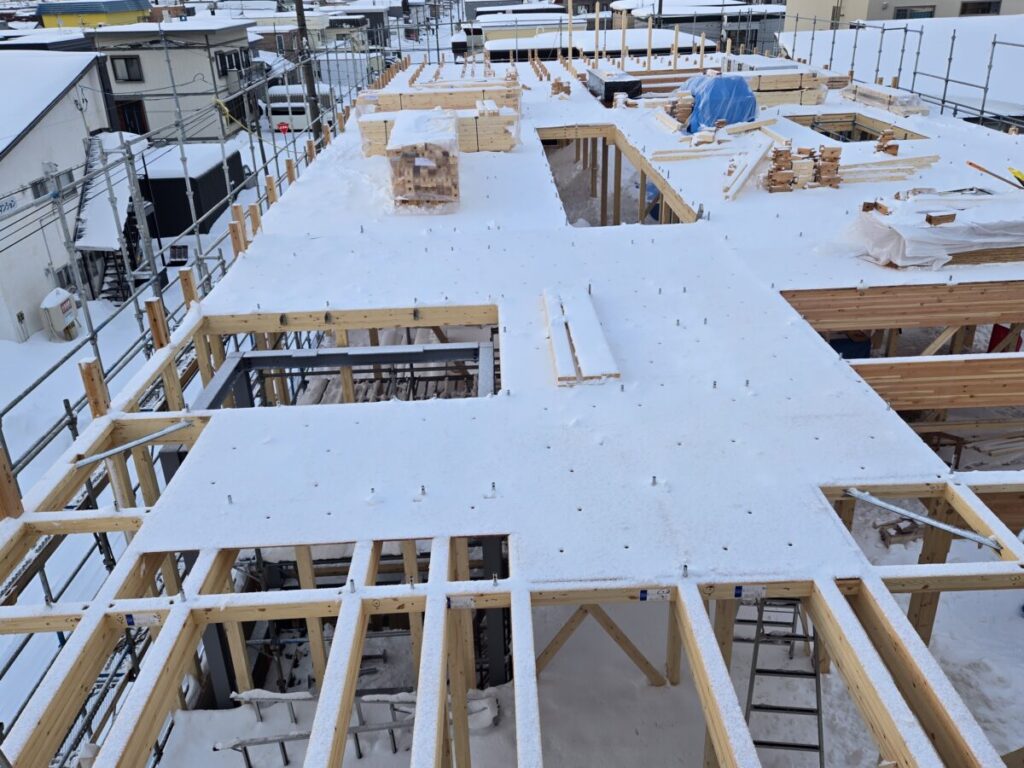

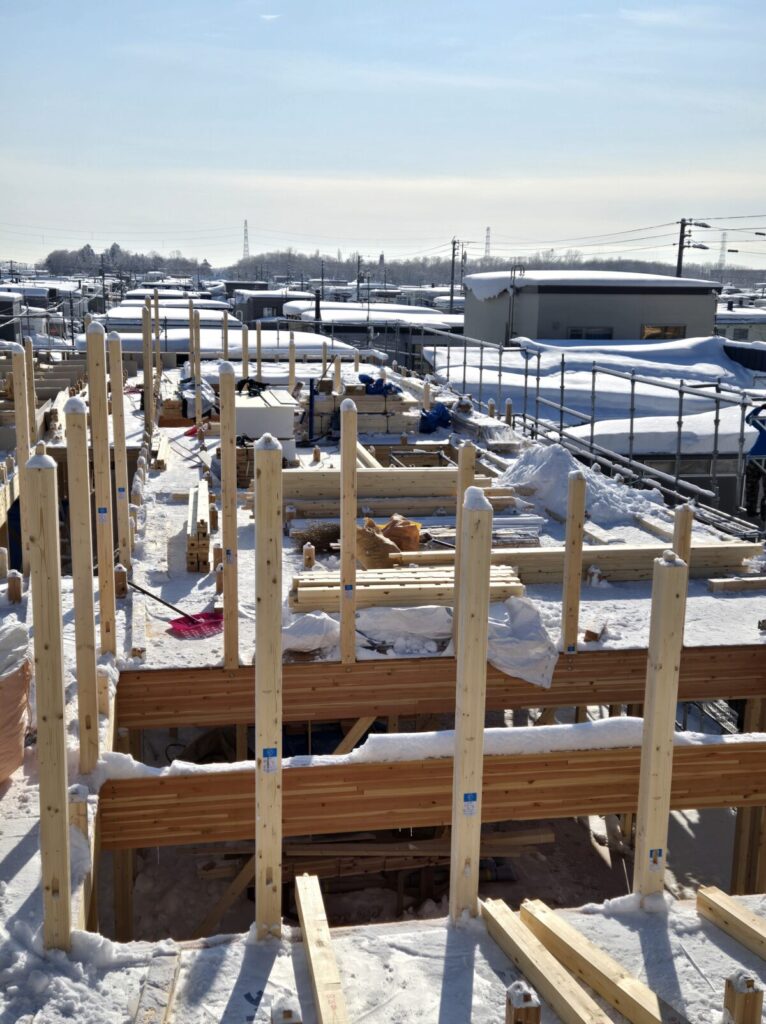

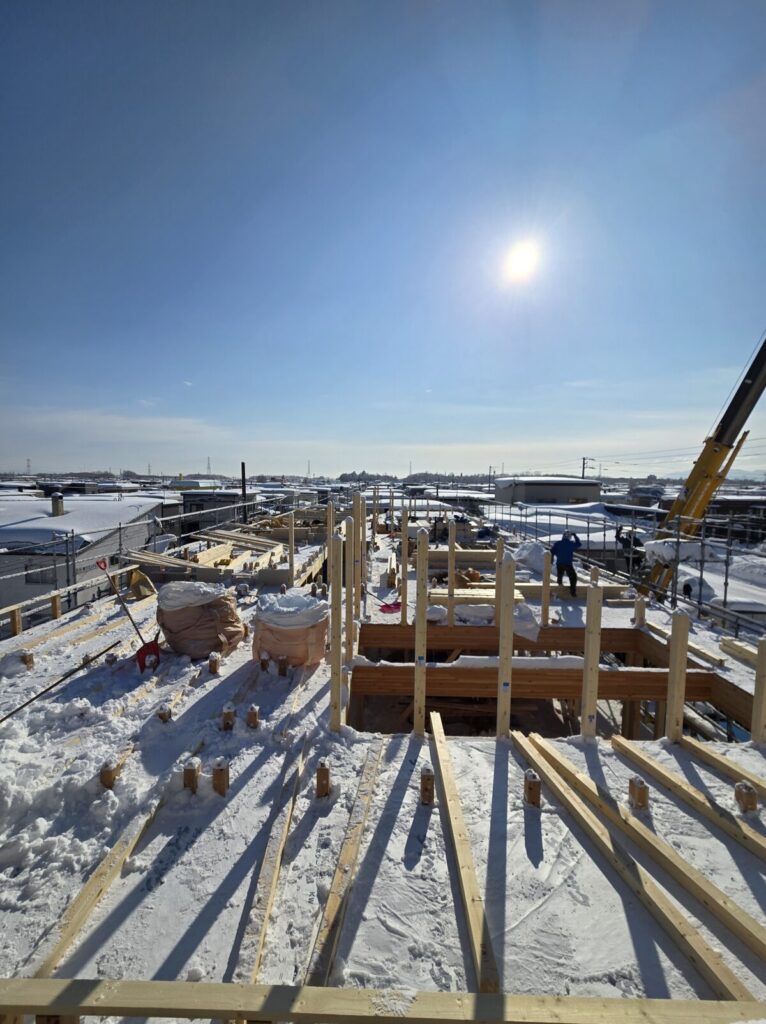

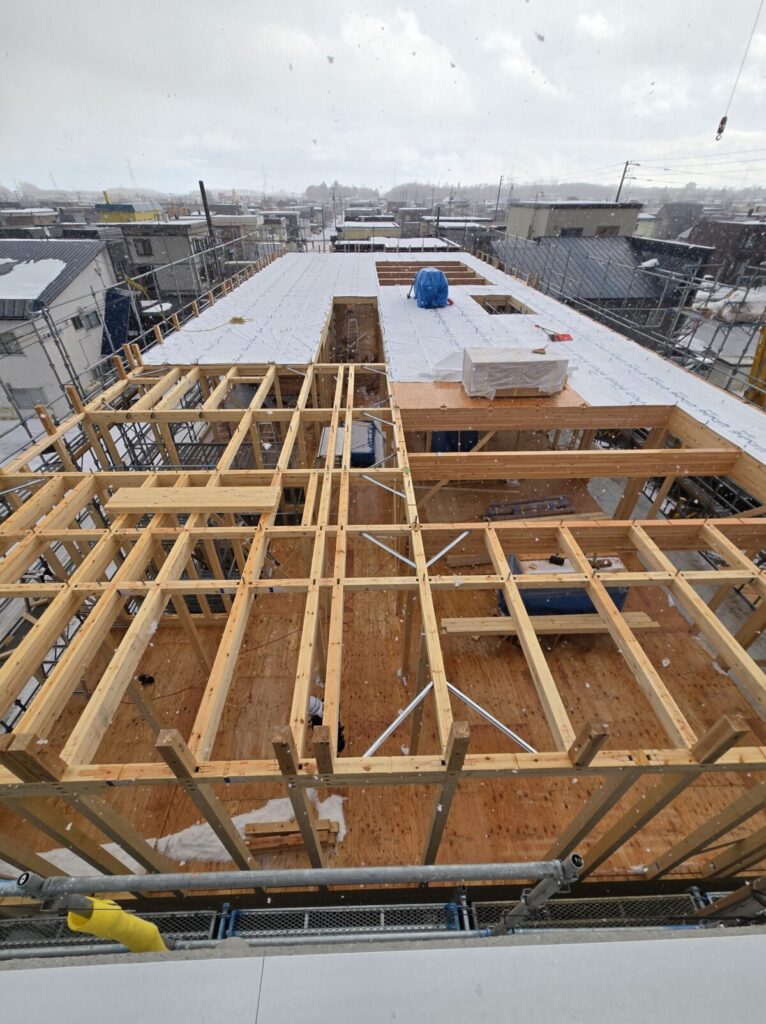

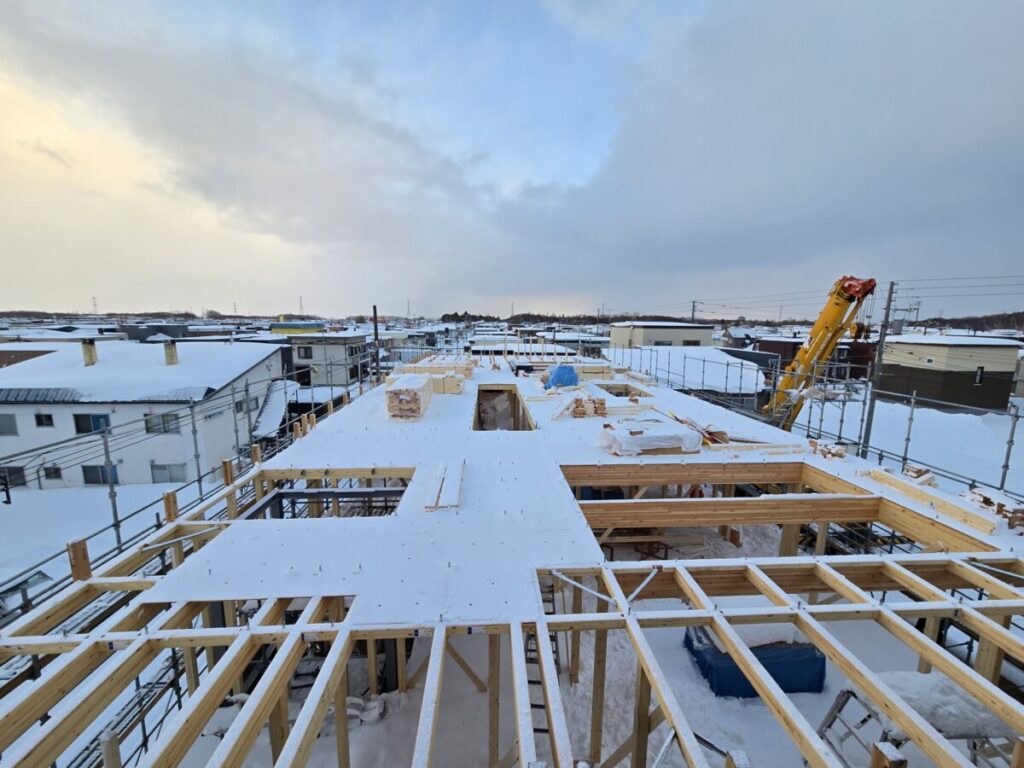

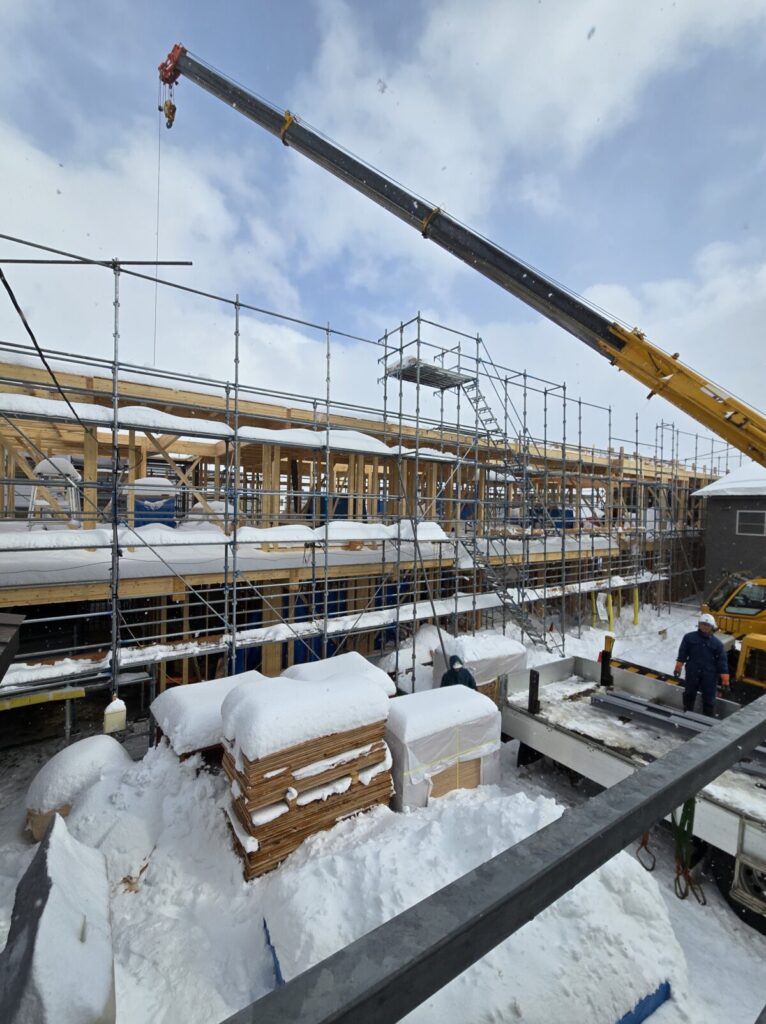

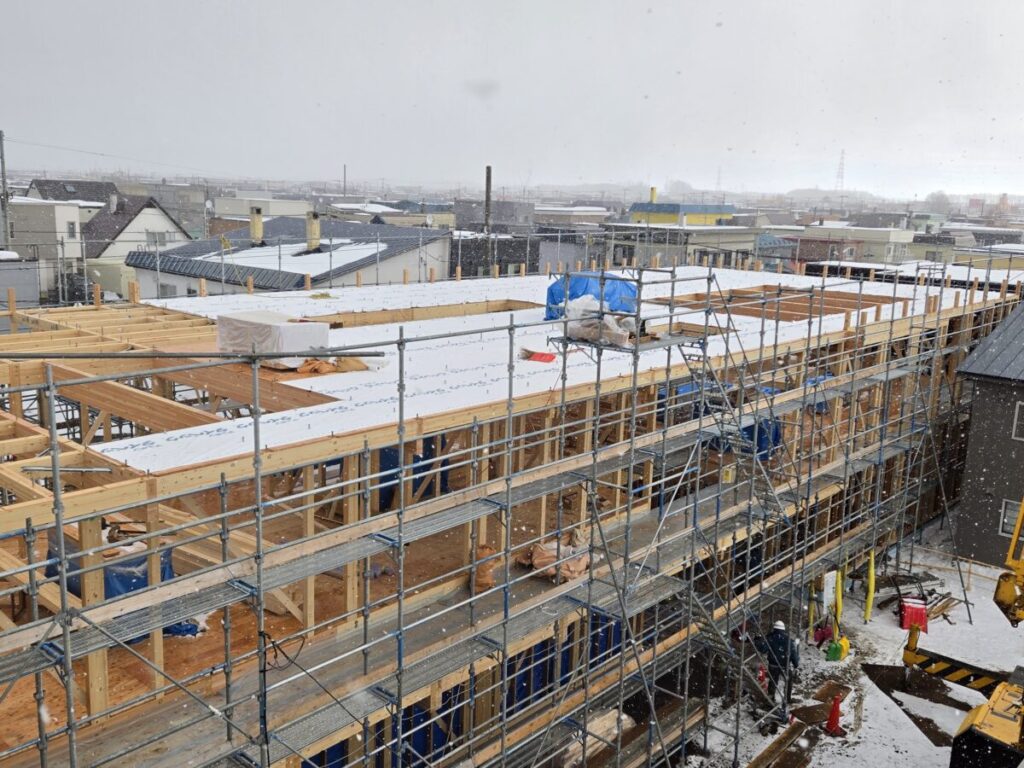

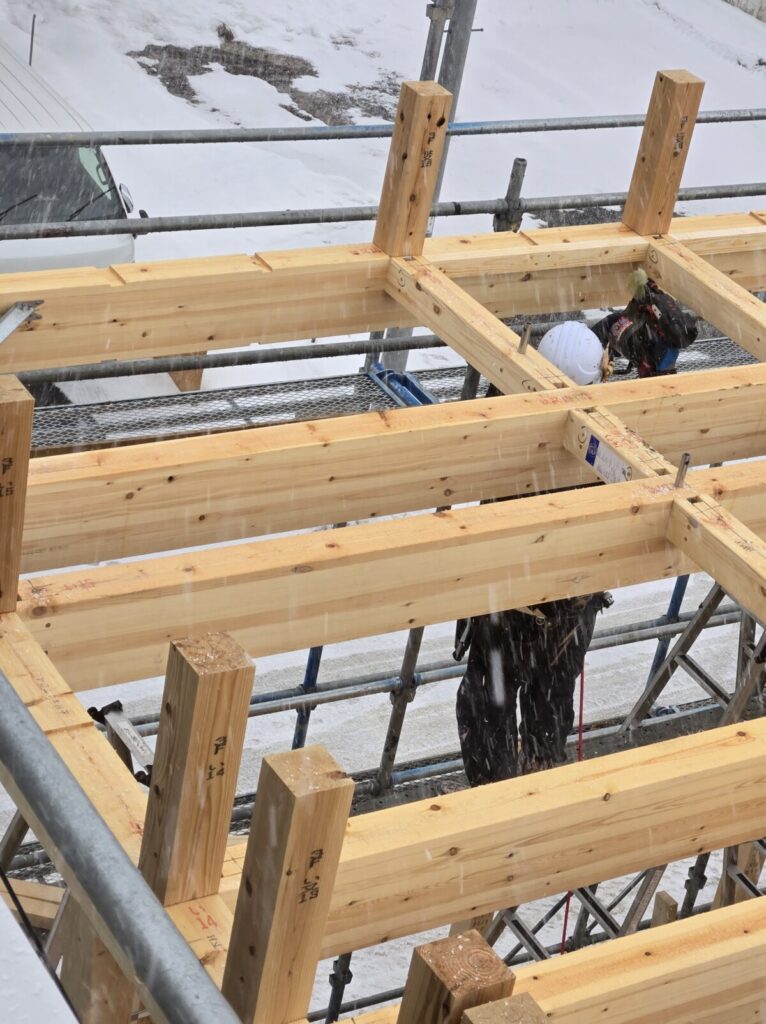

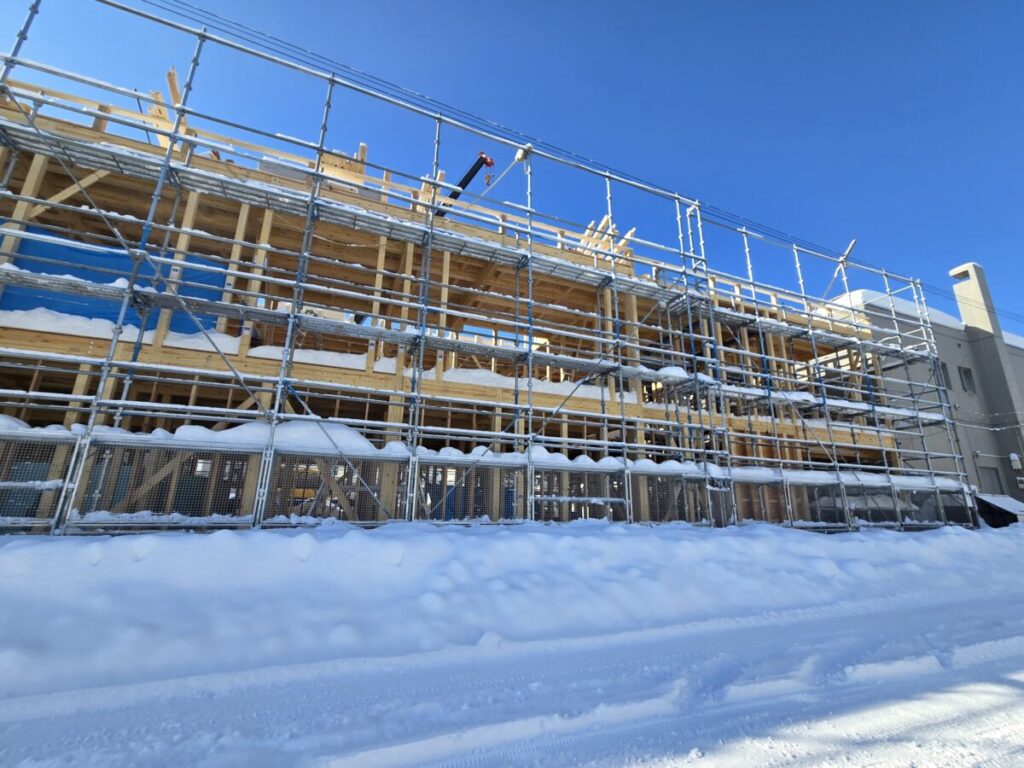

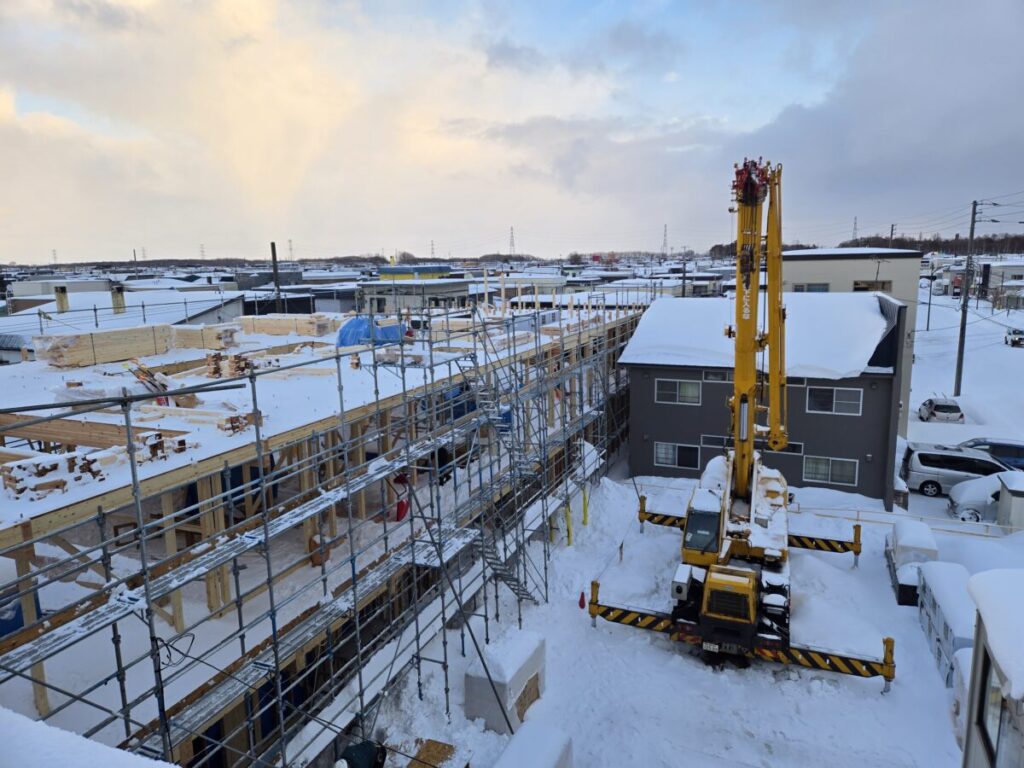

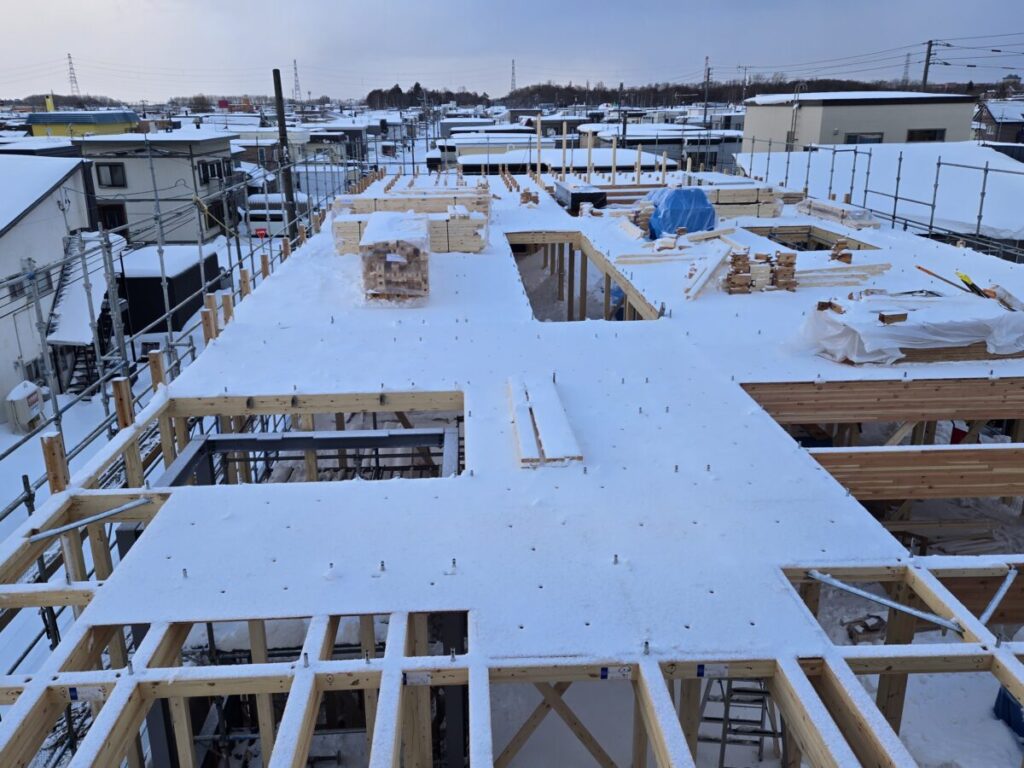

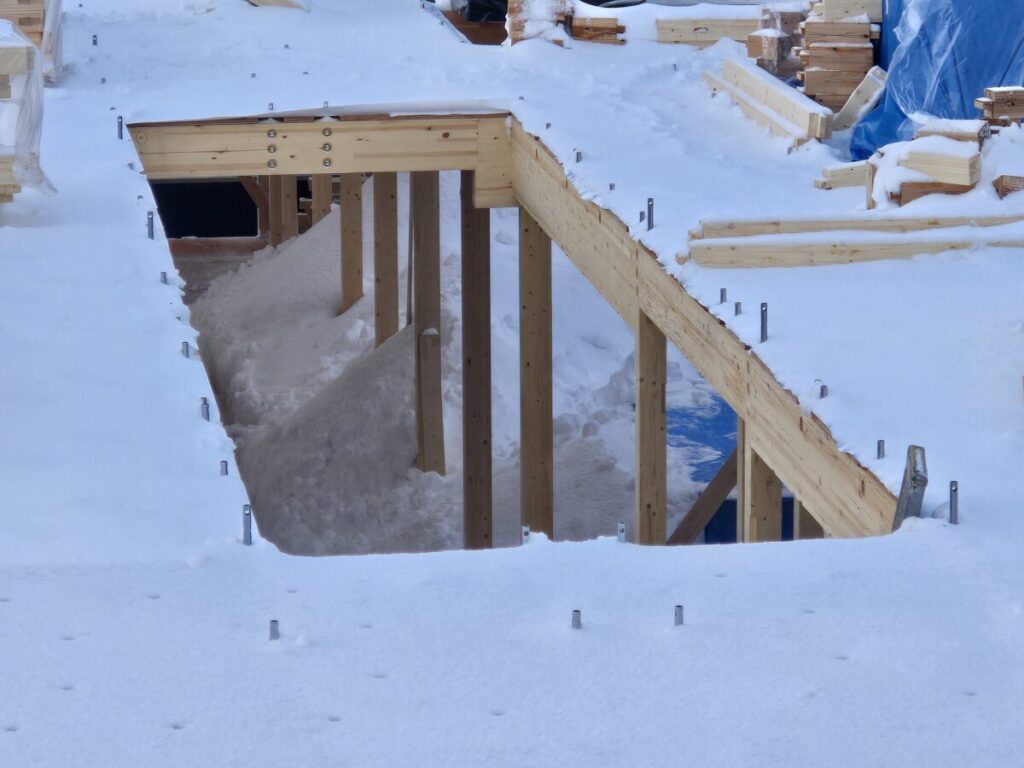

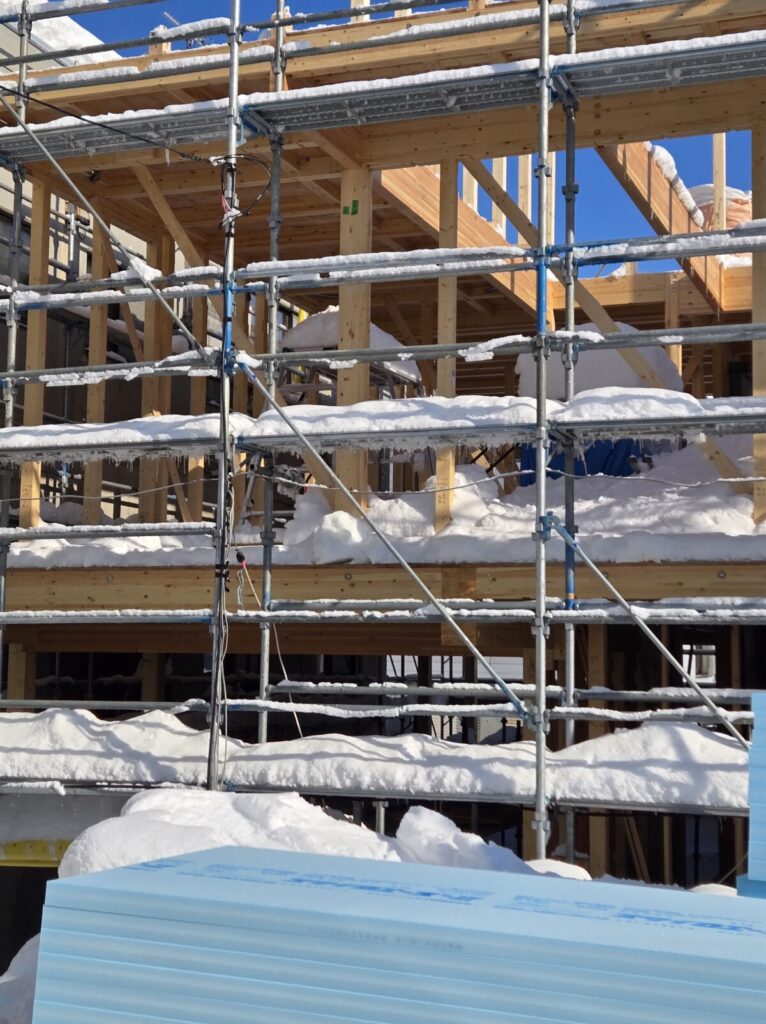

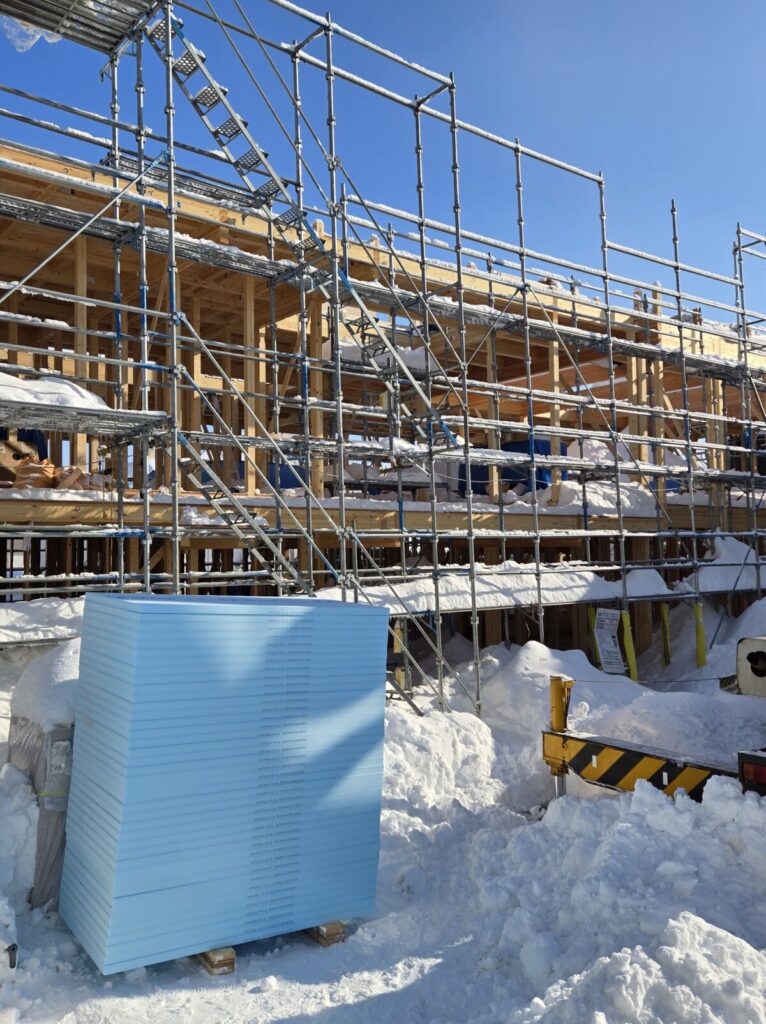

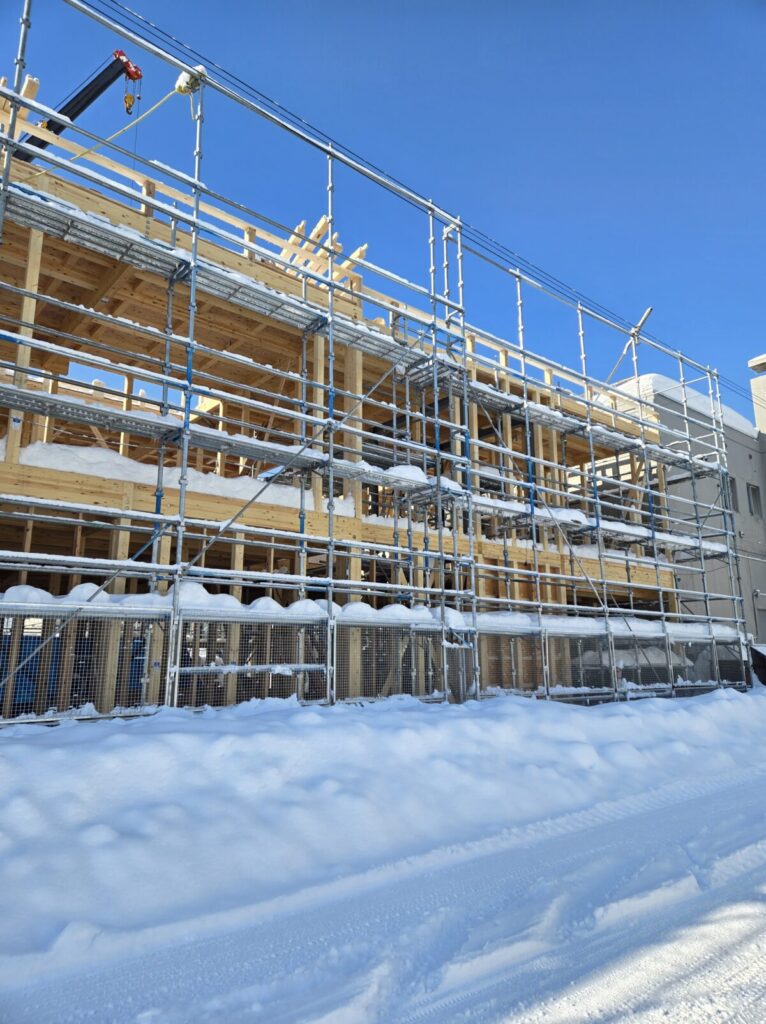

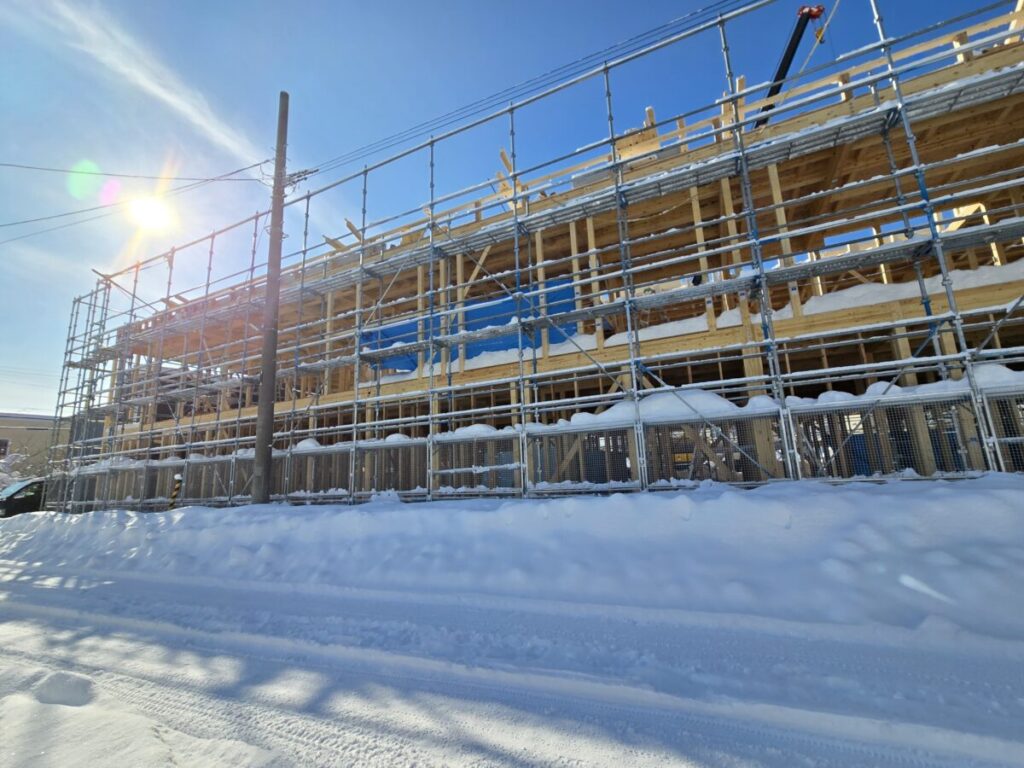

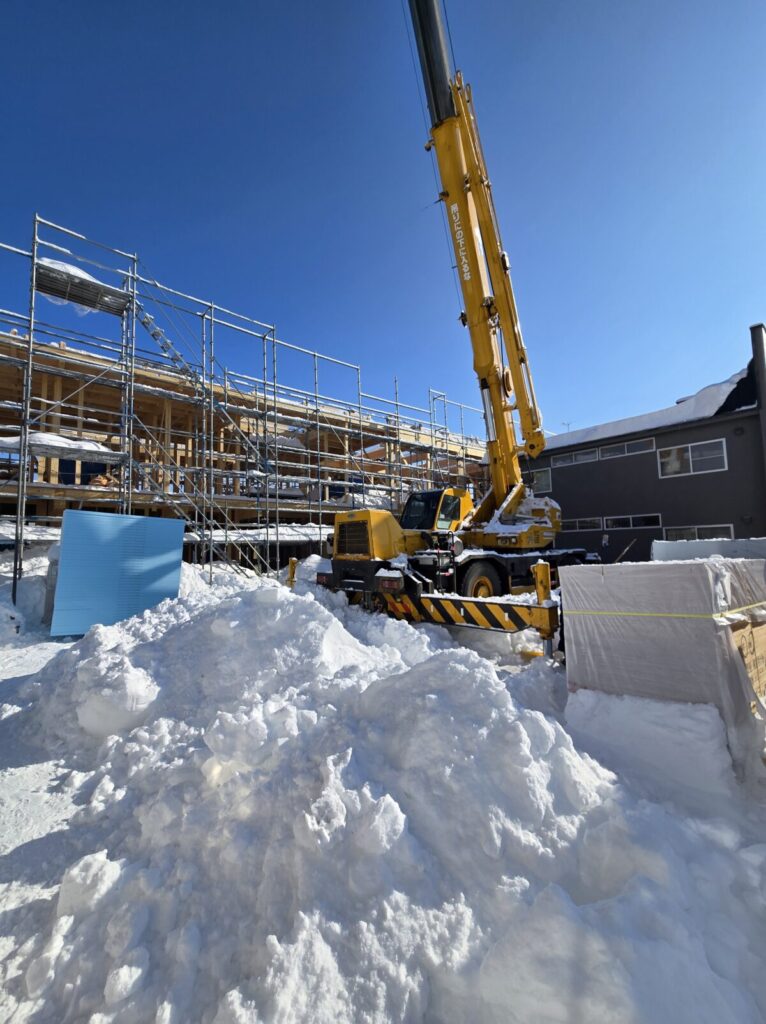

2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年2月4日現在、2階建方が終り、ベニヤを敷いて小屋組みが行われています。

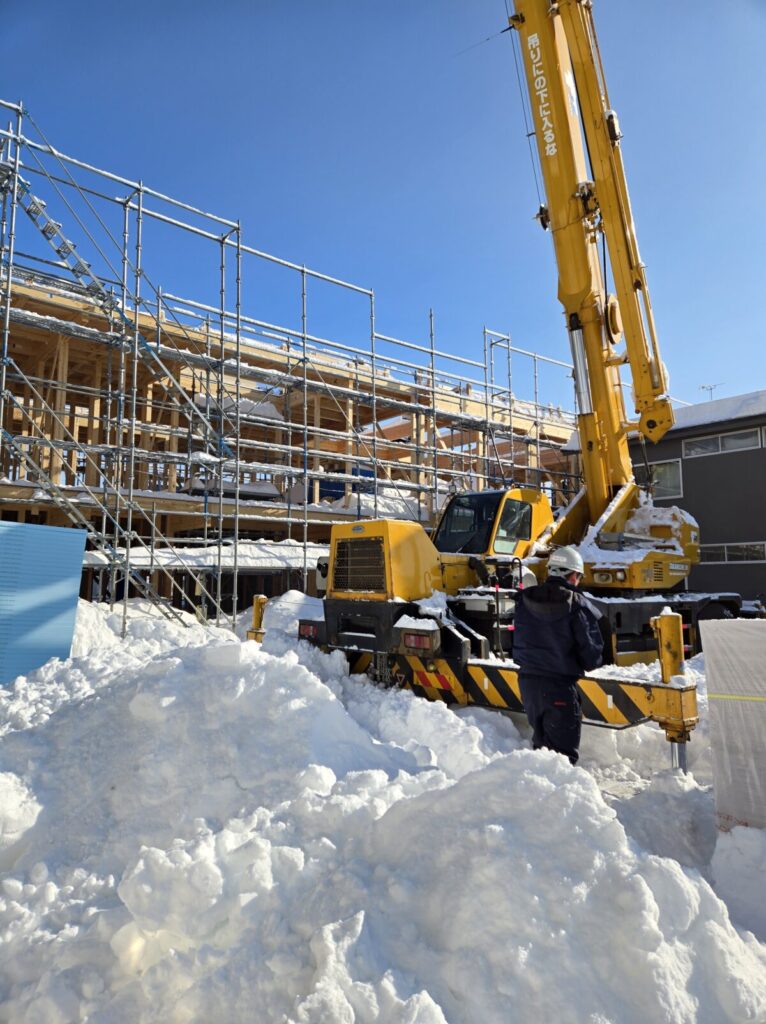

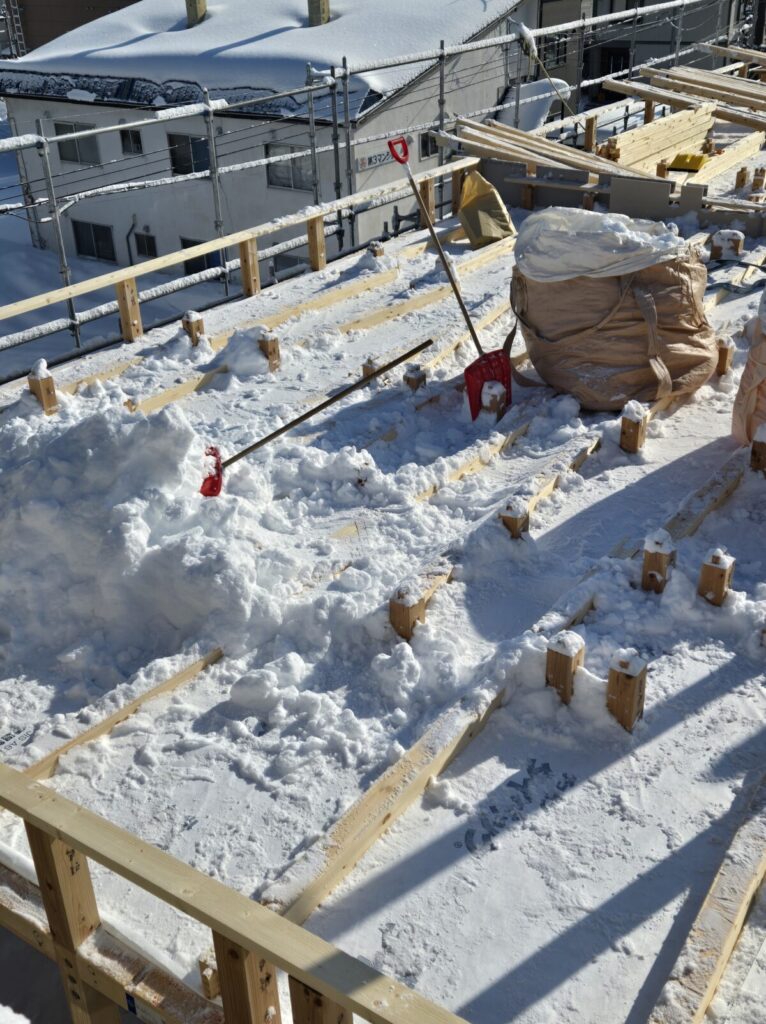

1月末から一気に降雪量が増えたため、現場も除雪に追われて大変そうです。

目次
2025年2月4日現在の建設進行状況
STEP
地盤調査(終了)
関連記事


こども未来支援拠点あいのカタチ(いしかりこどもクリニック)地盤調査をしました建設工程①
弊社・有限会社アットの現駐車場に2025年4月、こども未来支援拠点「あいのカタチ」が開業します。その下準備として2024年7月4日に地盤調査が行われました。 地盤調査会…
STEP
砕石・掘削・土間床作り(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程②③
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。砕石・掘削作業・土間床作りが終り、2024年…
STEP
墨を出すためのコンクリート打設・捨てコン(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
墨出し(終了)
STEP
鉄筋工事(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
ベース型枠工事(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑥型枠工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
ベースコンクリート打設とベース型枠解体(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑦ベースコンクリート打設とベース型枠…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
コンクリート打設のための布型枠工事(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑧布型枠設置
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
布コンクリート打設・布型枠解体・Fデッキ敷き込み作業(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑨布コンクリート打設・Fデッキ敷き込…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
スラブコンクリート打設(終了)
関連記事


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑩スラブコンクリート打設で年内終了
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
埋め戻し、天端ならし、ピットの防水工事、足場の設置(終了)
関連記事


こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方

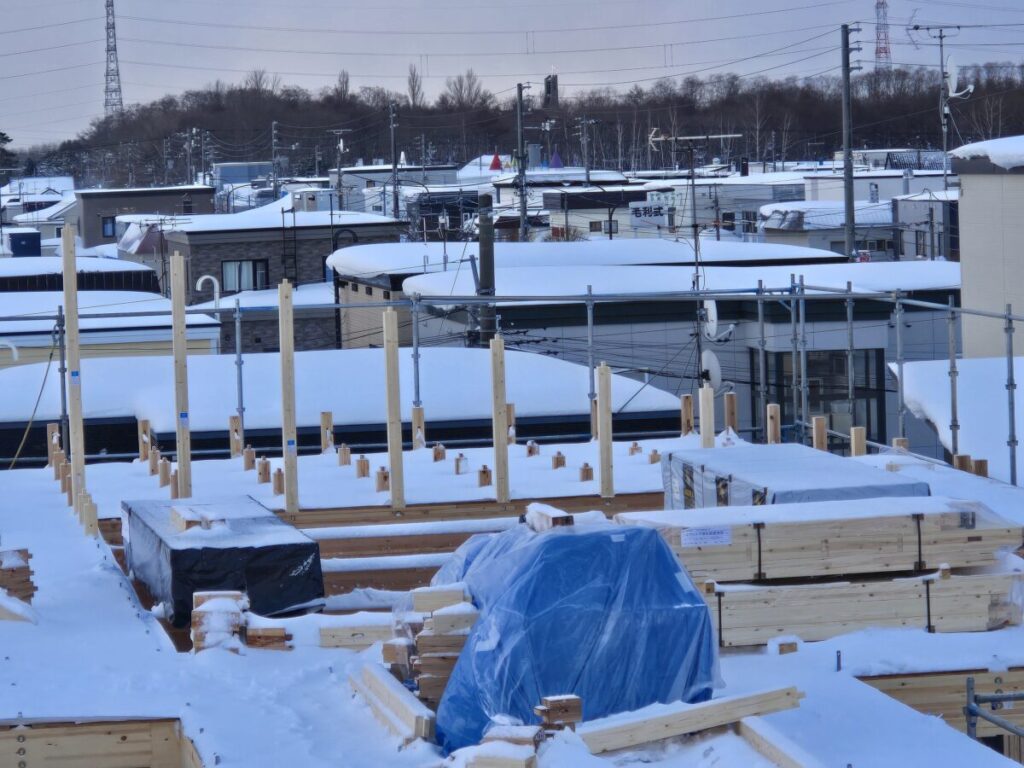

2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方…
STEP

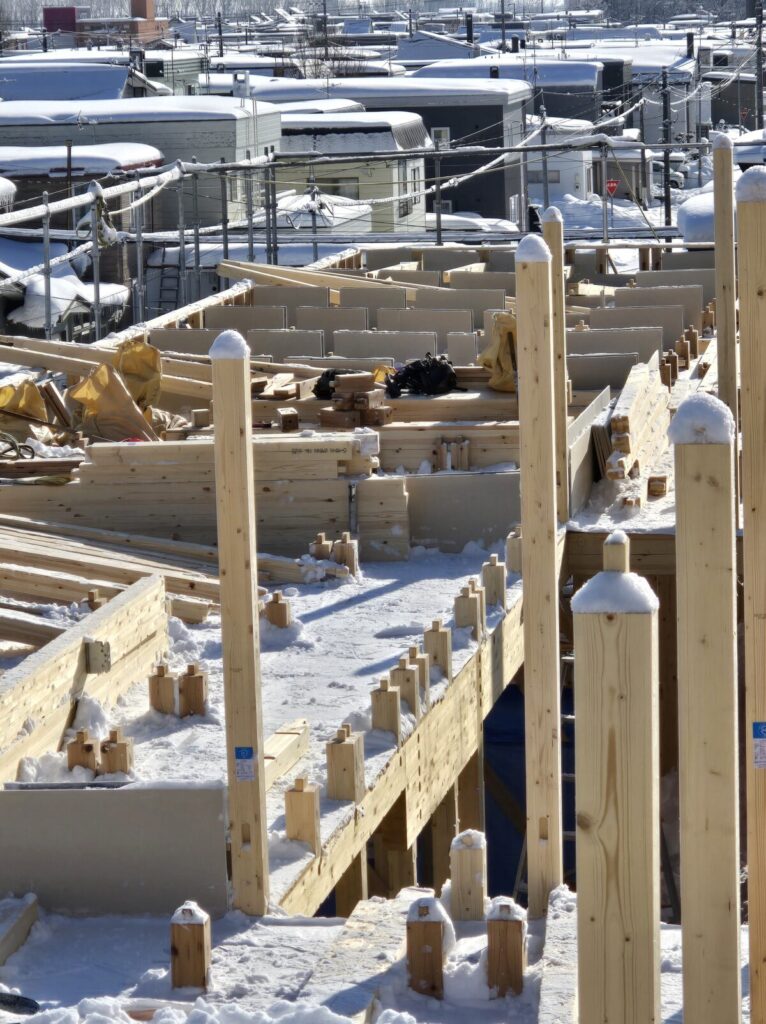

土台敷き(終了)
関連記事


こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方…

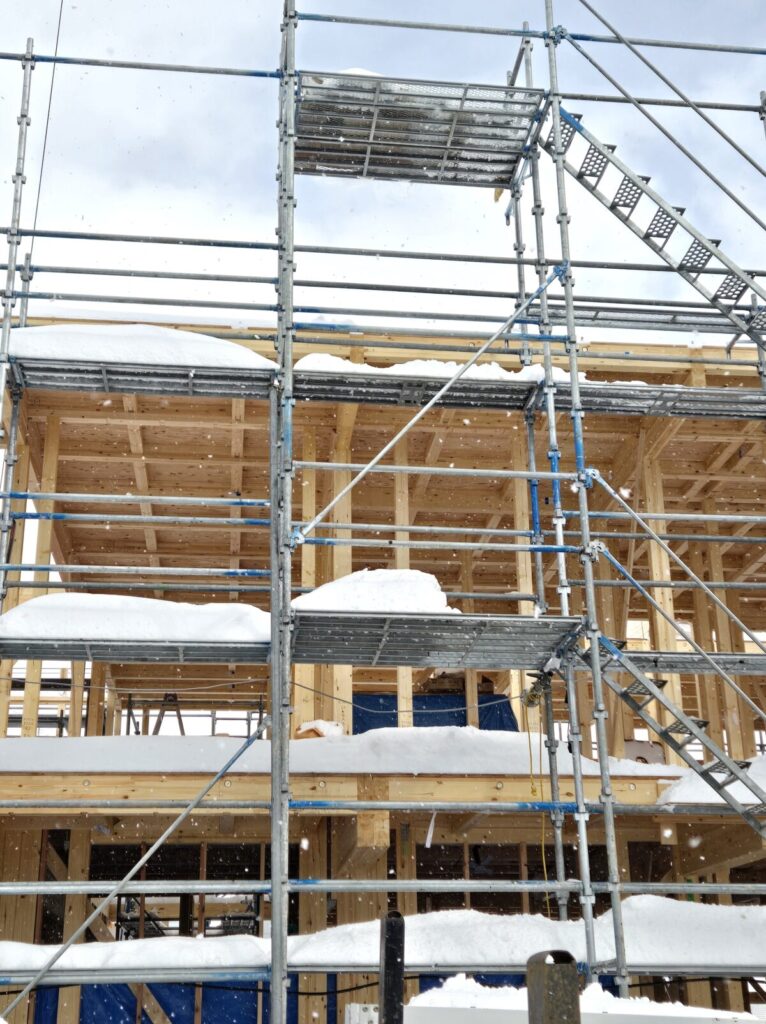

1階建方(1/16~1/21 終了)
関連記事


こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方…
あわせて読みたい


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑭1階建方/途中経過

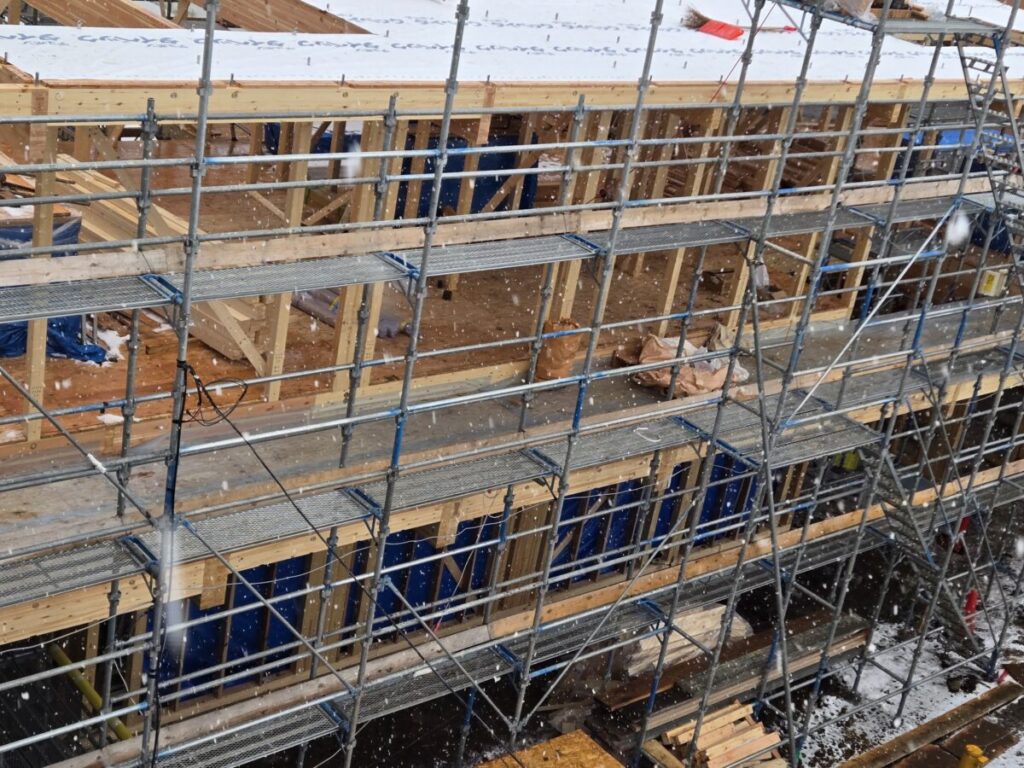

2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年1月21日現在、1月16日から引き続き、1階建方の工程が進行中…
STEP

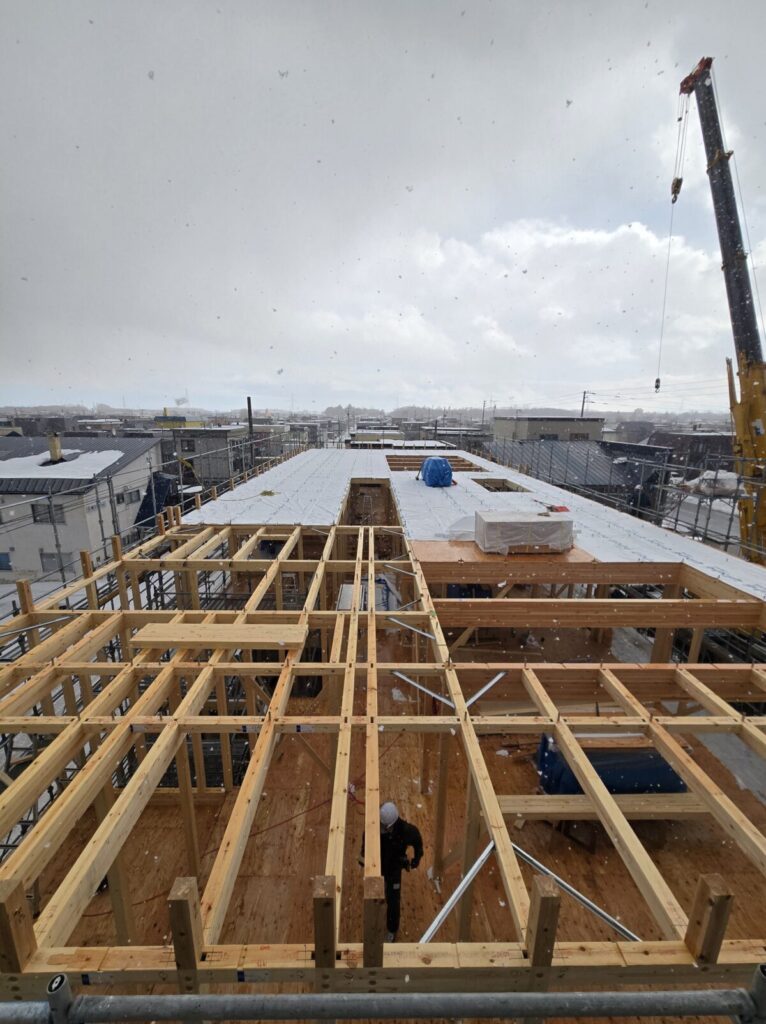

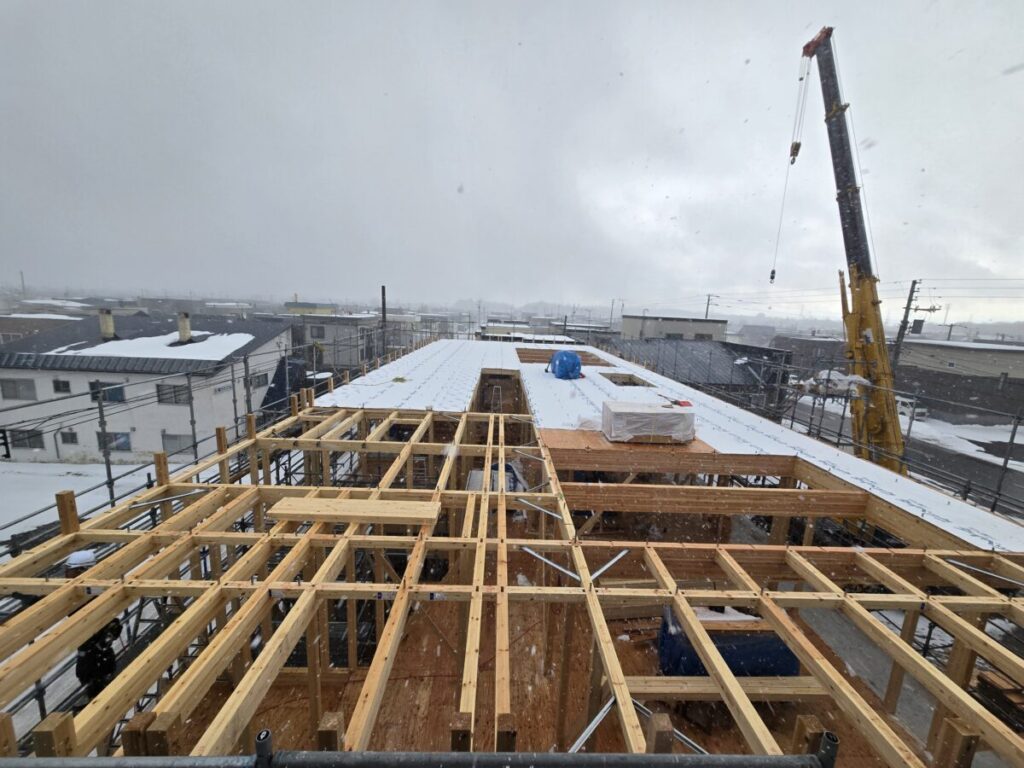

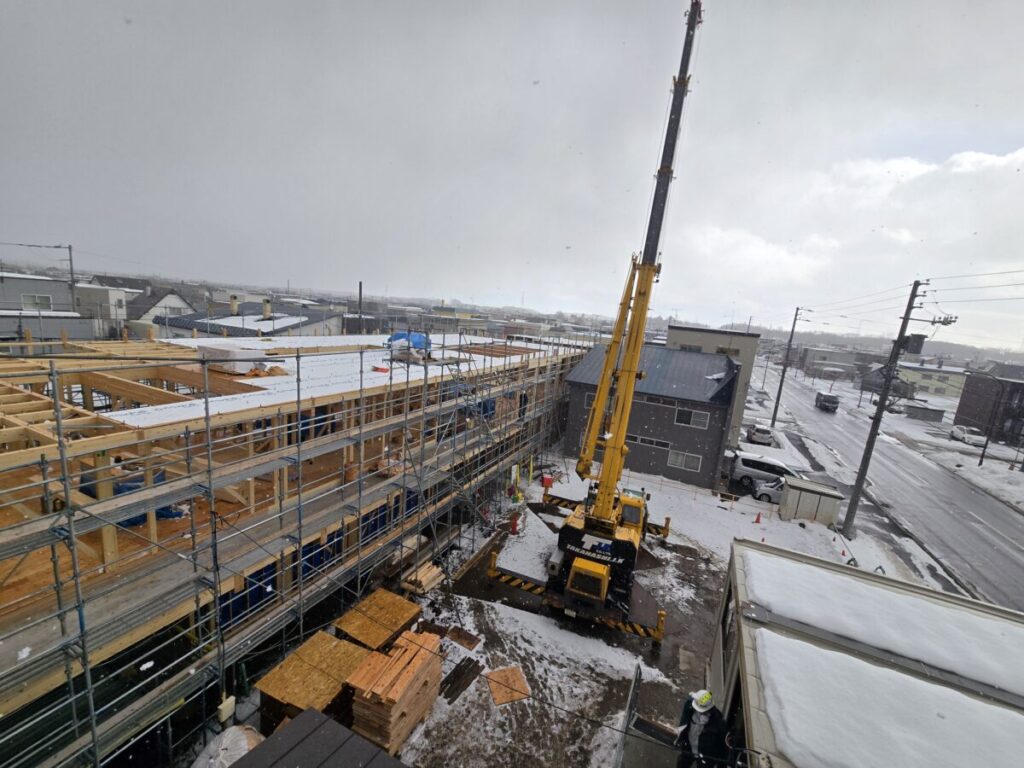

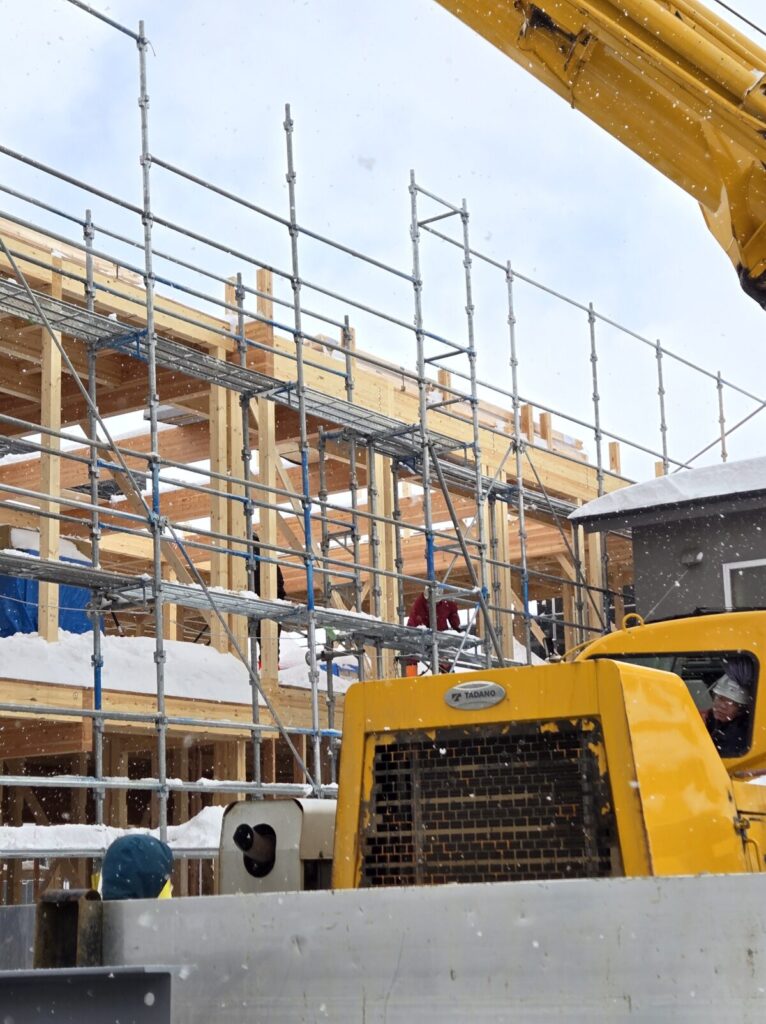

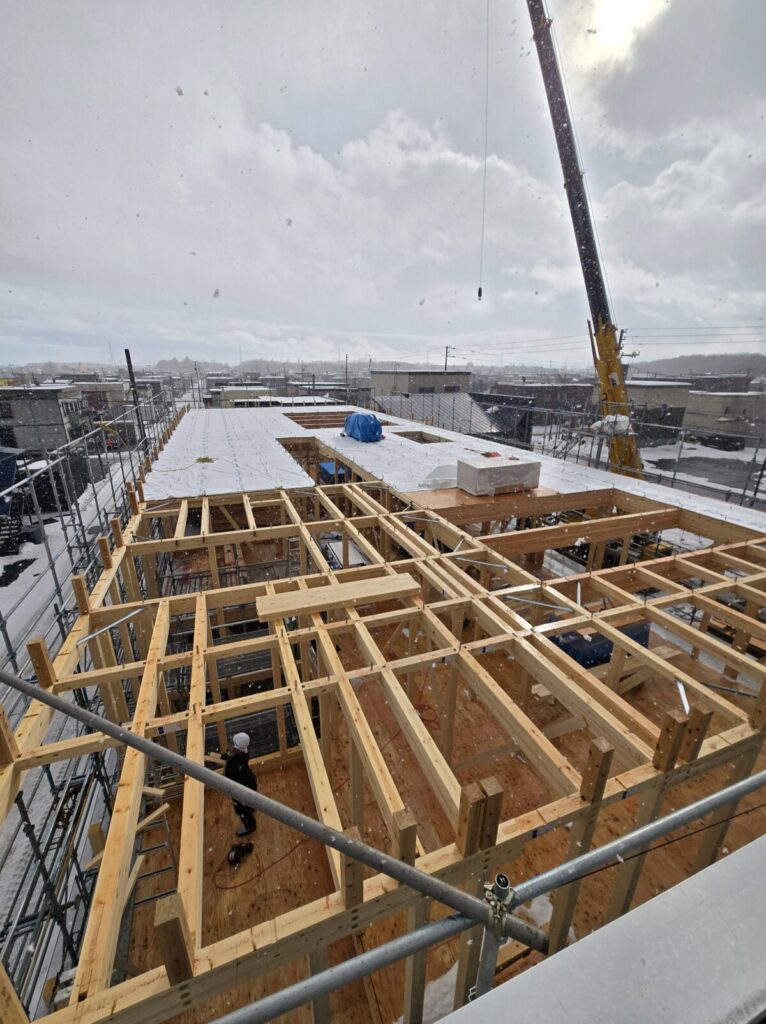

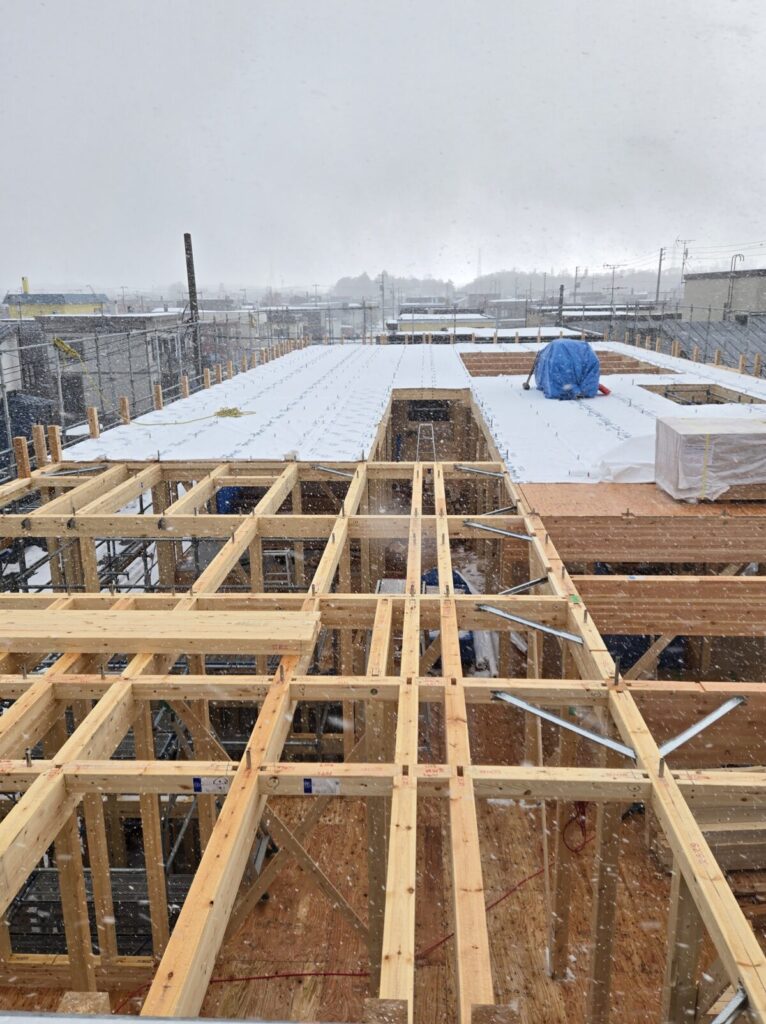

2階建方(1/22~1/27 終了)
あわせて読みたい


こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑮1階建方~2階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年1月27日現在、2階建方を本日で終え、明日からは再びベニヤ…
STEP
ベニヤ敷き・小屋組み(1/28~)
1/28からは2階建方が終った上にベニヤを敷き、屋根を支える骨組みを作る小屋組みが始まりました。ベニヤの上にも沢山雪が積もってしまう日が多く、現場の方々は大工仕事だけでなく、除雪にも追われていて大変そうです。
