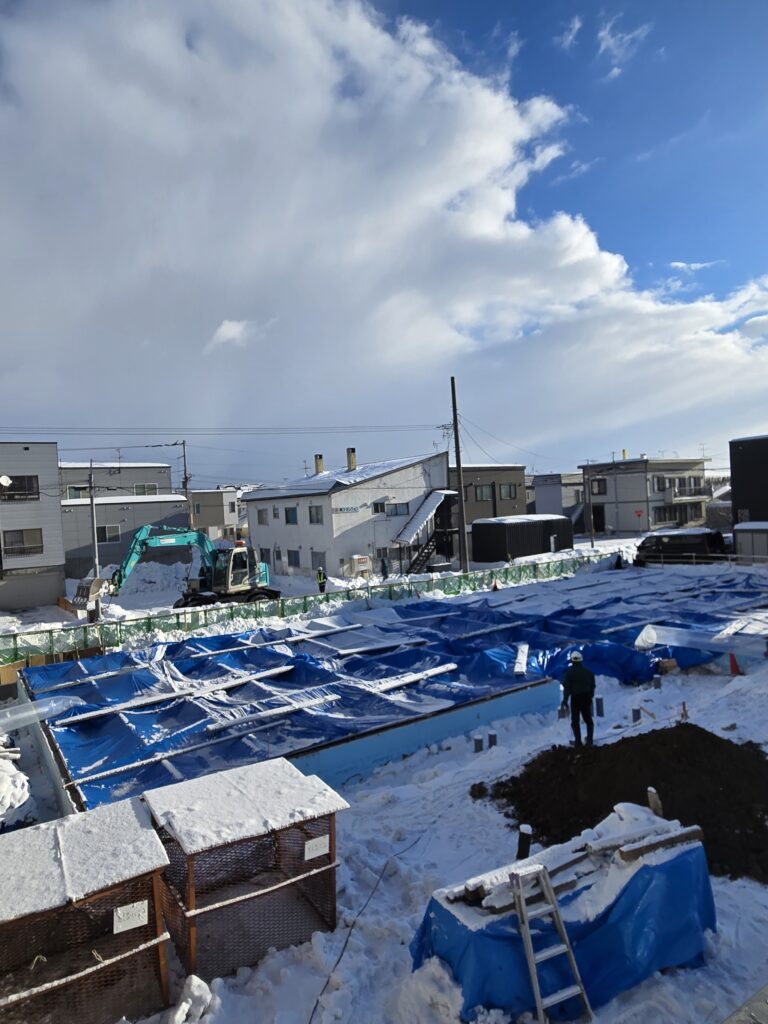

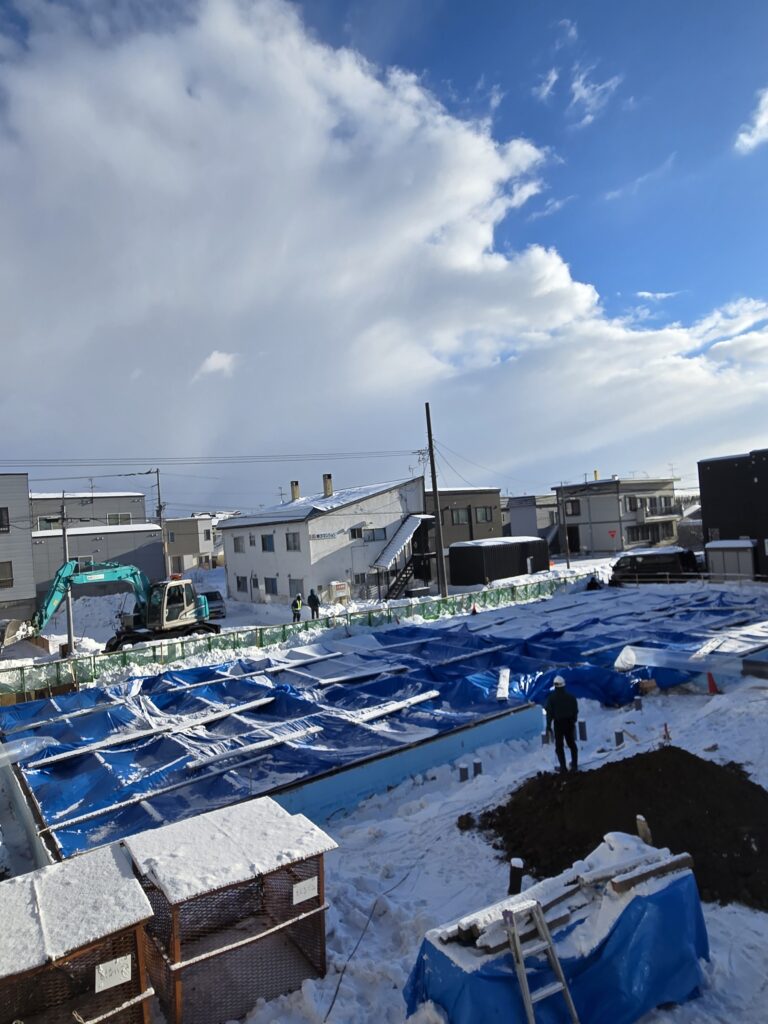

2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レスパイトハウスコタンは医療的ケア児に対応した道内初の医療型短期入所施設))」の建設はスラブコンクリート打設で年内最終作業となりました。
年明けは、かぶせたブルーシートをはずし、まずは雪かきから始まります。その後は天板をならして土台作り、足場組立などが行われます。
2024年12月27日現在の建設進行状況は
STEP
地盤調査(終了)
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)地盤調査をしました建設工程①
弊社・有限会社アットの現駐車場に2025年4月、こども未来支援拠点「あいのカタチ」が開業します。その下準備として2024年7月4日に地盤調査が行われました。 地盤調査会…
STEP
砕石・掘削・土間床作り(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程②③
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。砕石・掘削作業・土間床作りが終り、2024年…
STEP
墨を出すためのコンクリート打設・捨てコン(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事

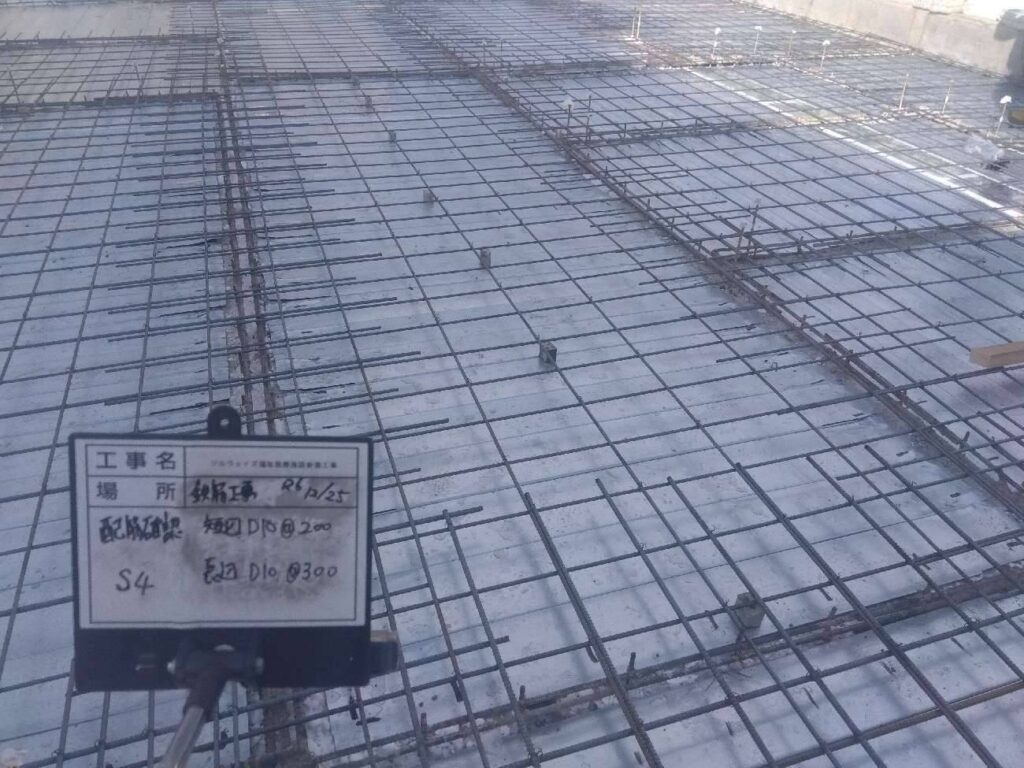

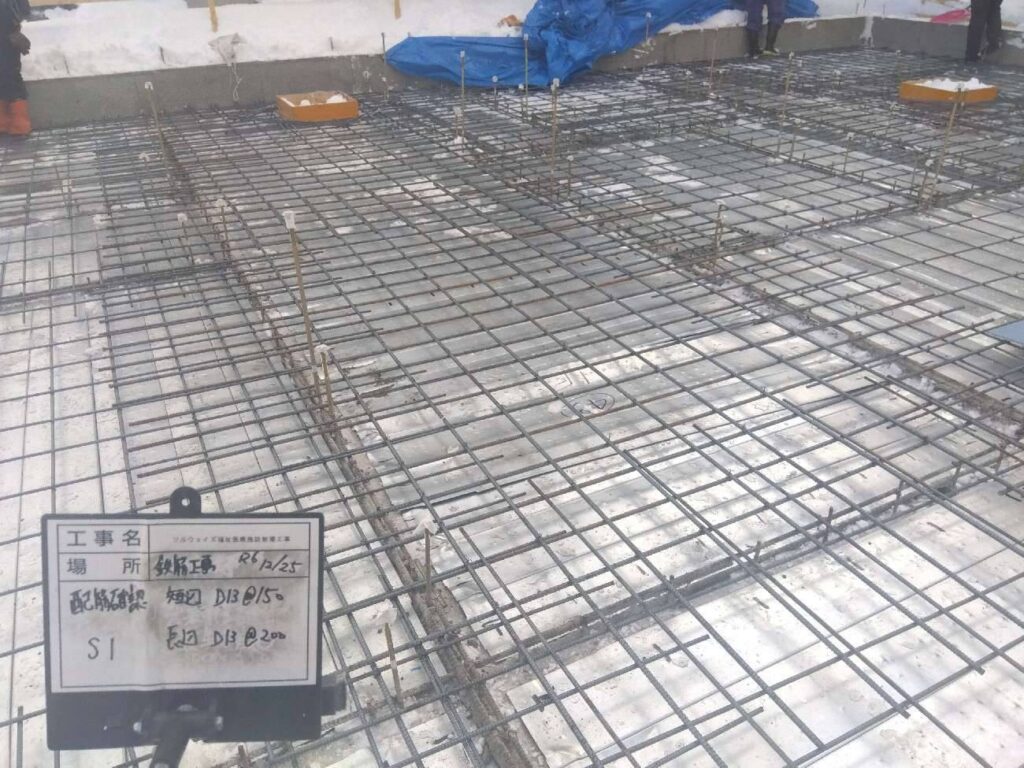

2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
墨出し(終了)
STEP
鉄筋工事(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
ベース型枠工事(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑥型枠工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
ベースコンクリート打設とベース型枠解体(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑦ベースコンクリート打設とベース型枠…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
コンクリート打設のための布型枠工事(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑧布型枠設置
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
布コンクリート打設・布型枠解体・Fデッキ敷き込み作業(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑨布コンクリート打設・Fデッキ敷き込…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP

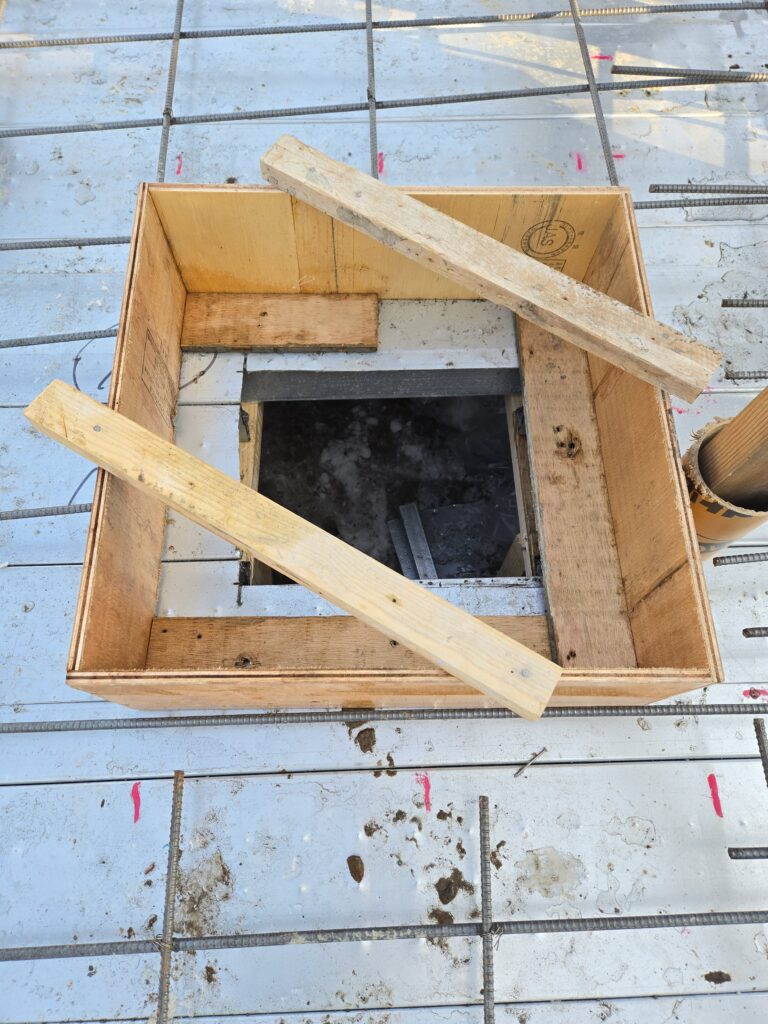

スラブコンクリート打設

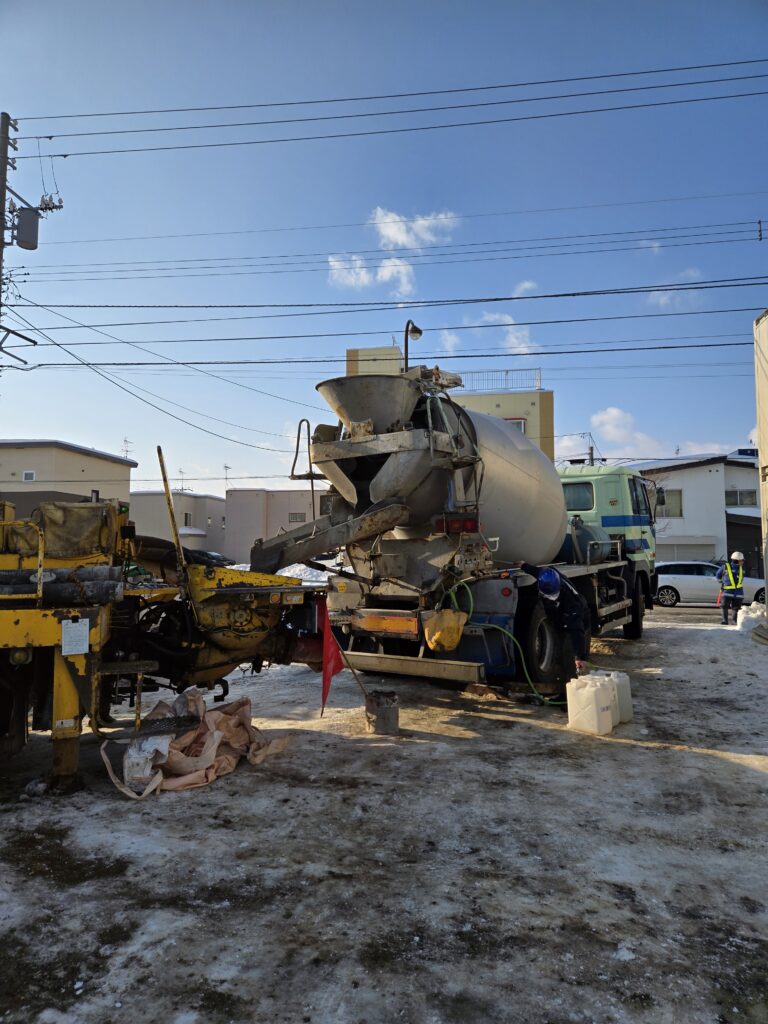

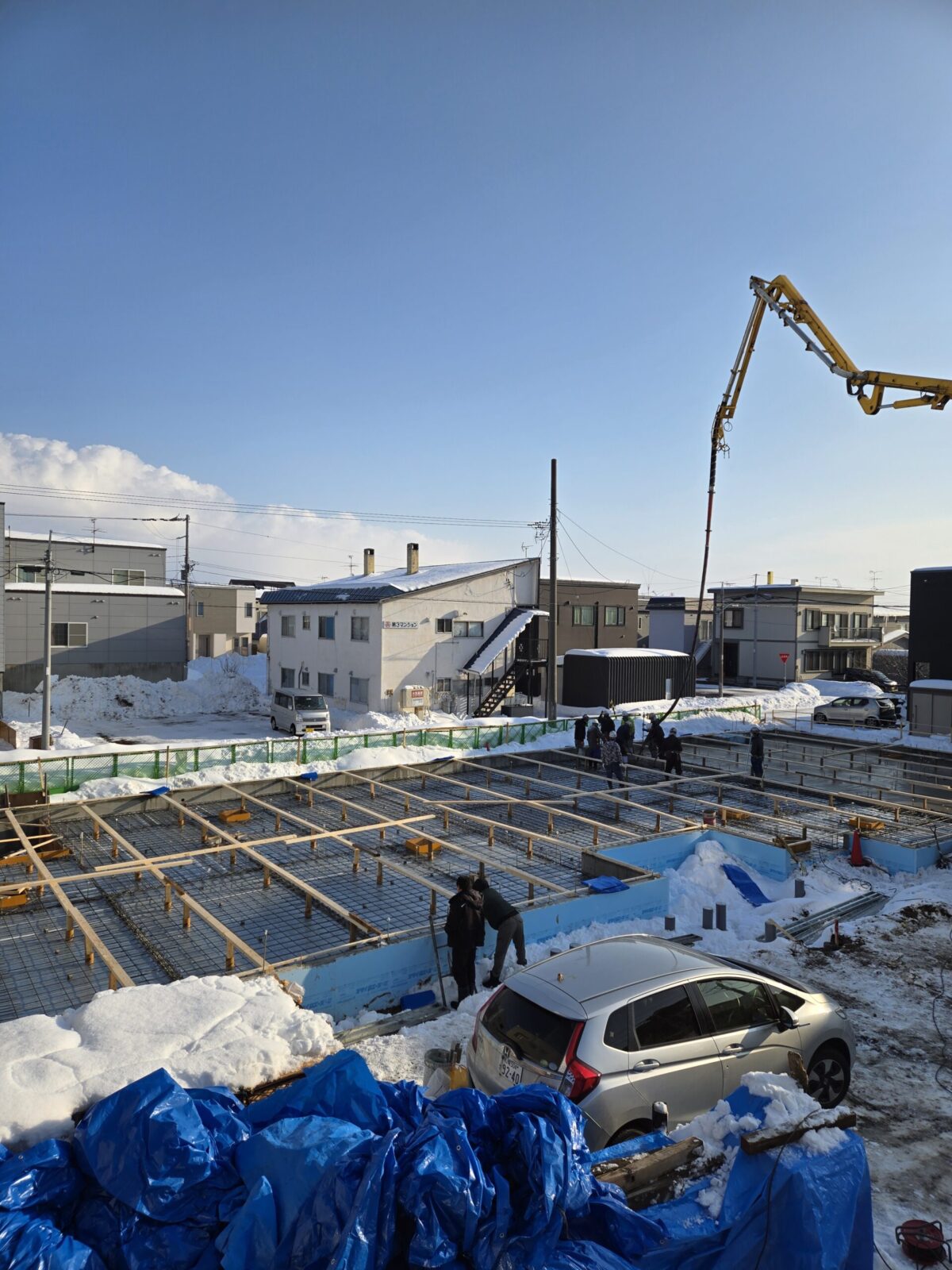

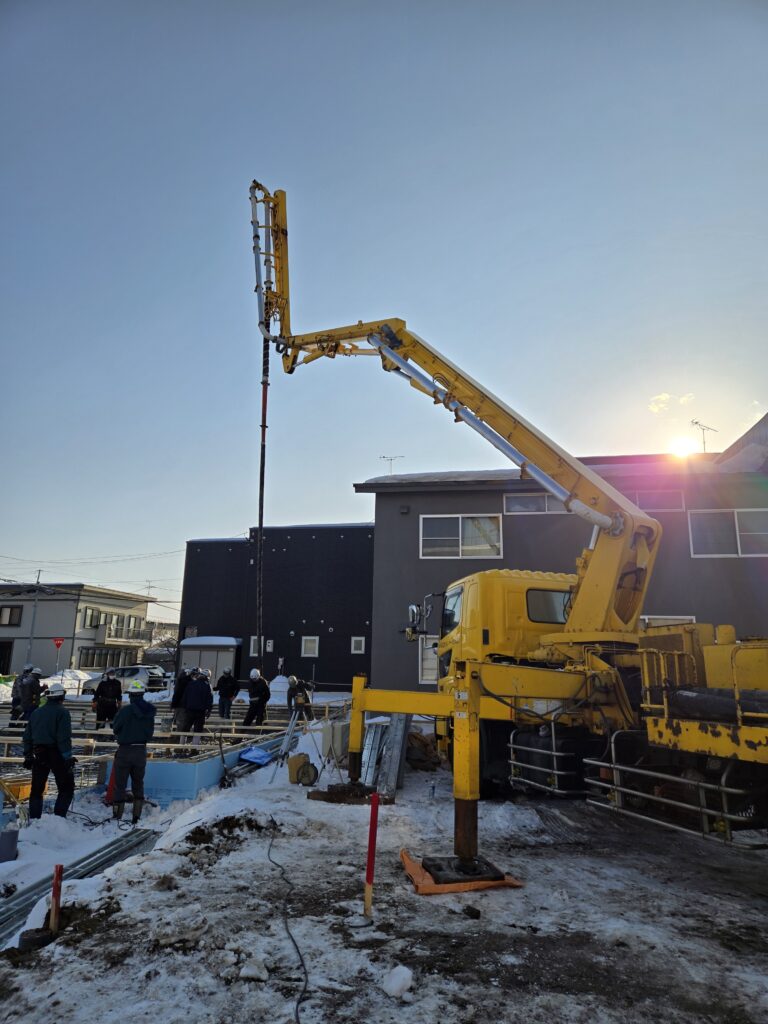

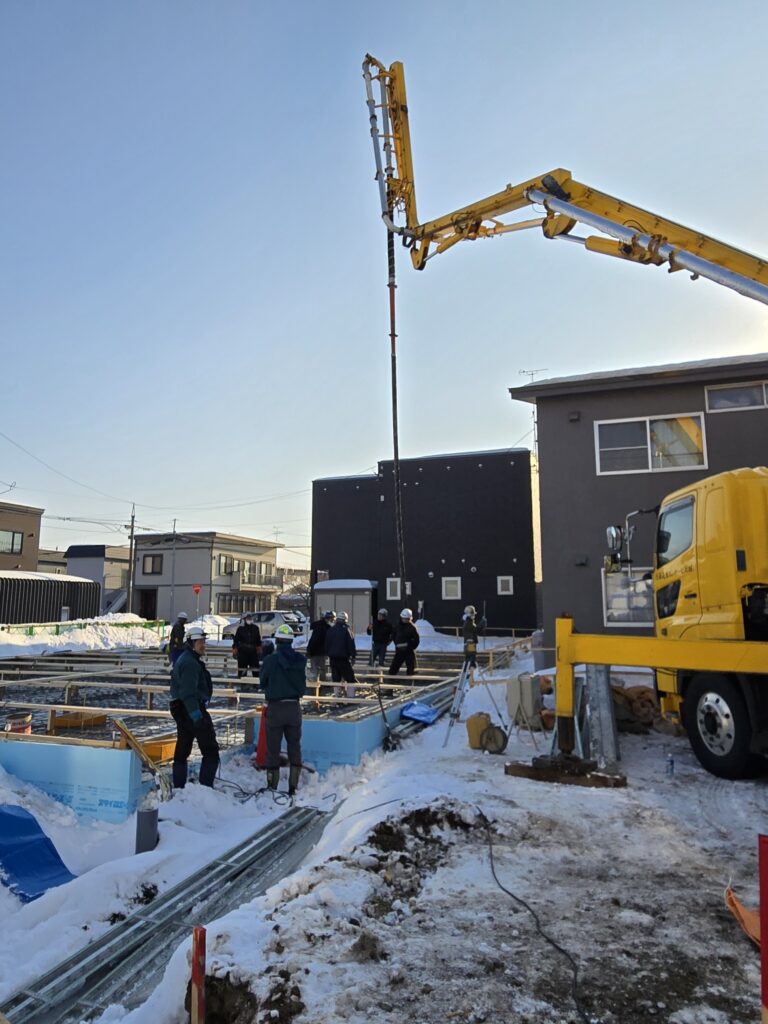

12/26はスラブコンクリート打設が行われました。
スラブコンクリートはコンクリートの一種で、主に床や天井、橋梁などの水平または近水平な構造部材に用いられます。スラブとは「板状の構造部材」を指し、コンクリートスラブはその名の通り、コンクリートで作られた板状の部材を指します。
この平らなコンクリートスラブを作るための作業がスラブコンクリート打設です。

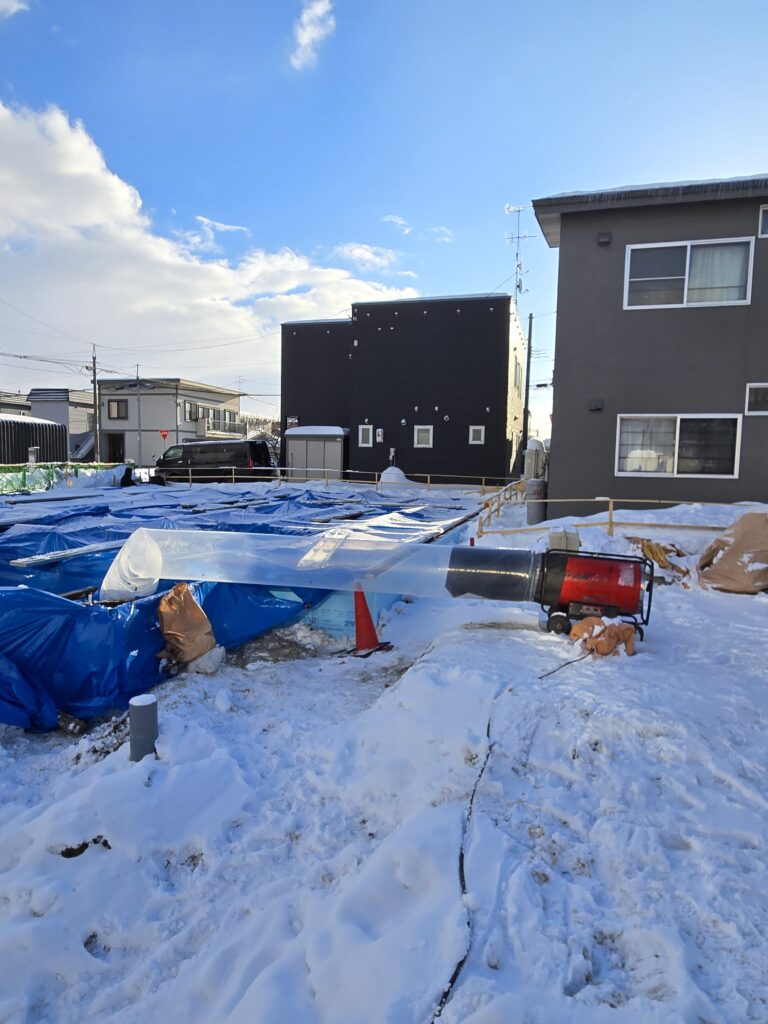

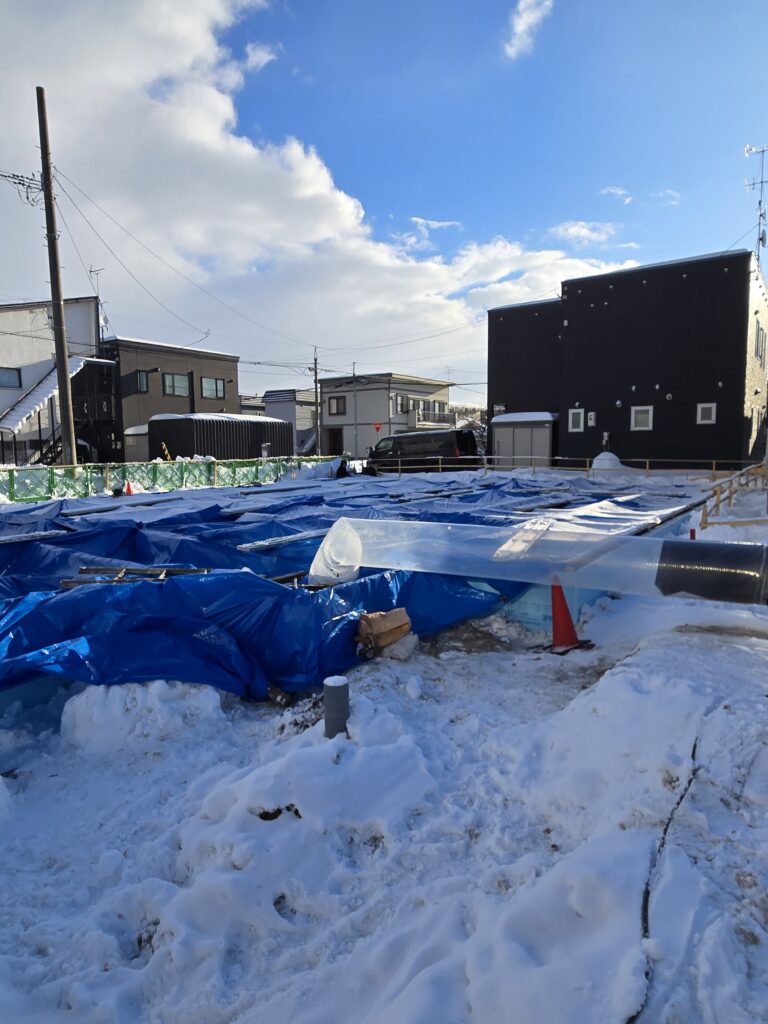

コンクリート打設前の様子
