2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レスパイトハウスコタンは医療的ケア児に対応した道内初の医療型短期入所施設))」の建設は雪の季節になり、やや作業に困難を強いられていますが着実に進んでいっています。2024年12月5日から当分は鉄筋の周りに再びコンクリートを流し込むための布型枠設置作業が行われます。

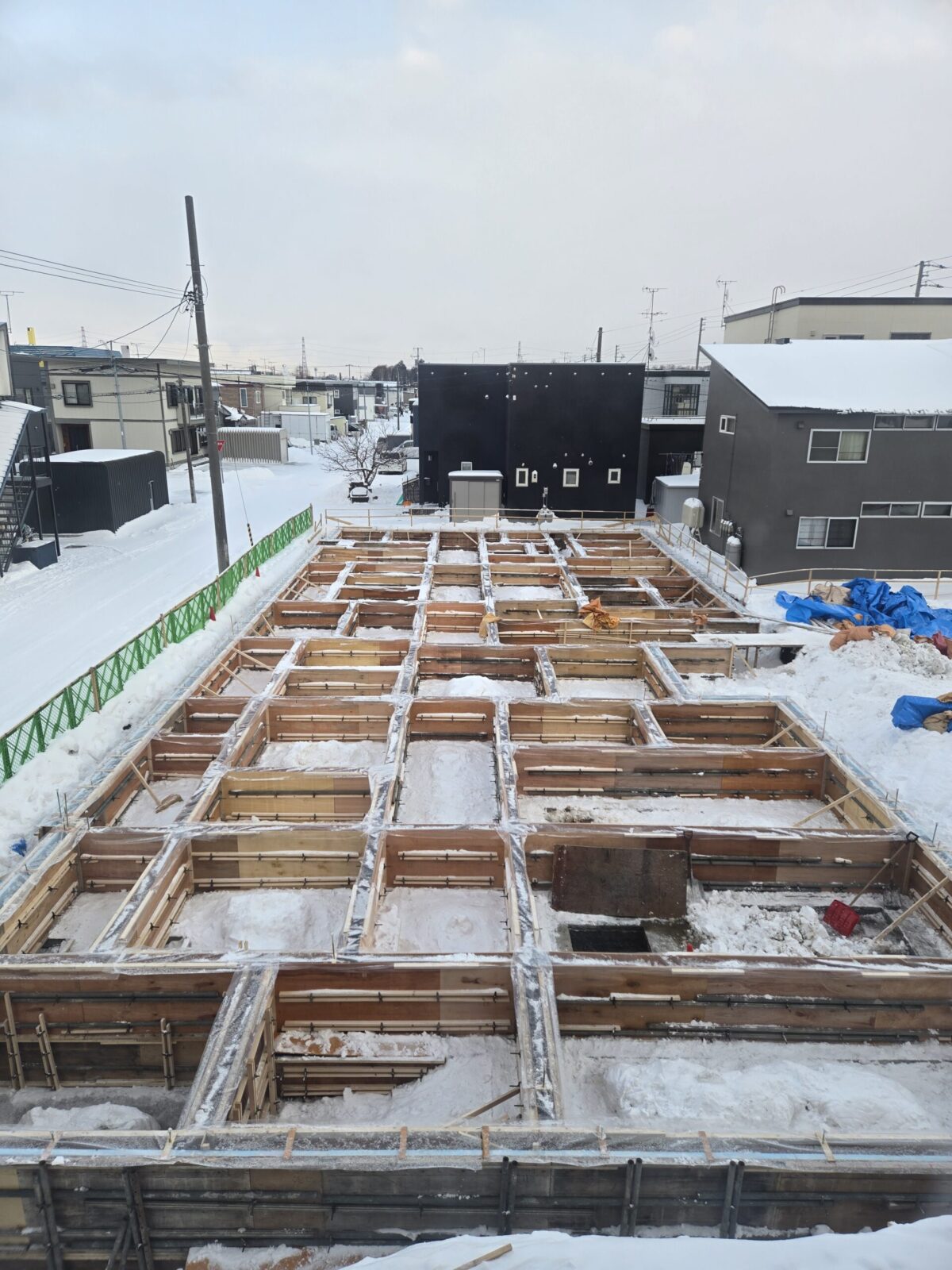

2024年12月16日現在の建設進行状況は
STEP
地盤調査(終了)
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)地盤調査をしました建設工程①
弊社・有限会社アットの現駐車場に2025年4月、こども未来支援拠点「あいのカタチ」が開業します。その下準備として2024年7月4日に地盤調査が行われました。 地盤調査会…
STEP
砕石・掘削・土間床作り(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程②③
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。砕石・掘削作業・土間床作りが終り、2024年…
STEP
墨を出すためのコンクリート打設・捨てコン(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
墨出し(終了)
STEP
鉄筋工事(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
ベース型枠工事(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑥型枠工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
ベースコンクリート打設とベース型枠解体(終了)
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑦ベースコンクリート打設とベース型枠…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP

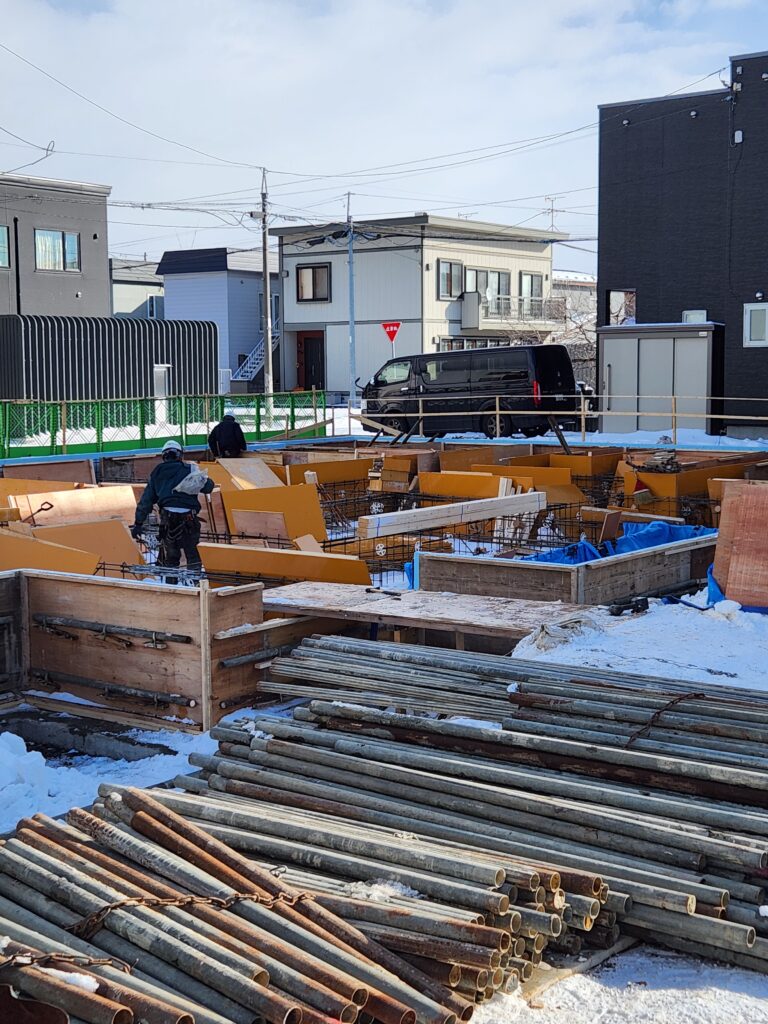

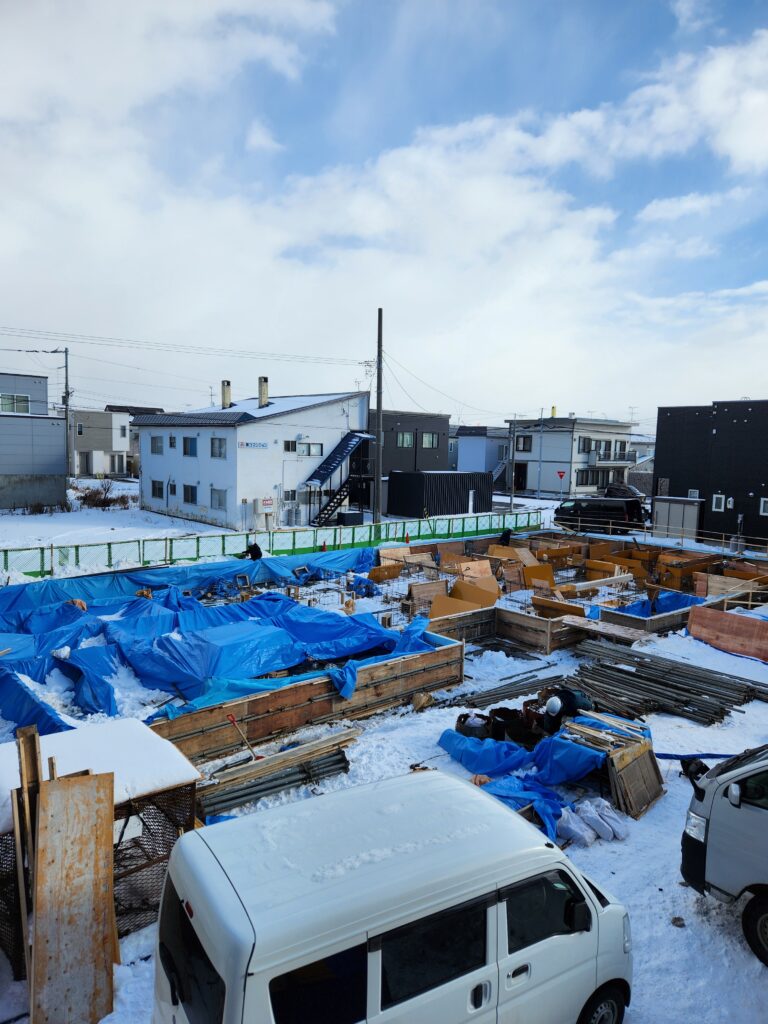

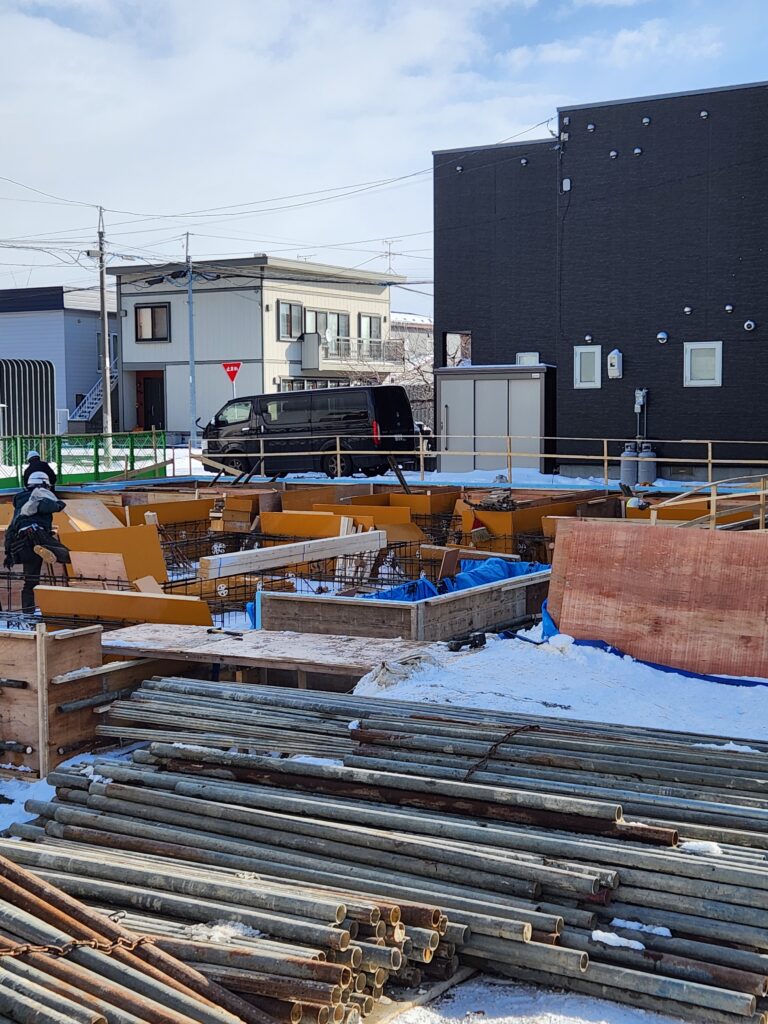

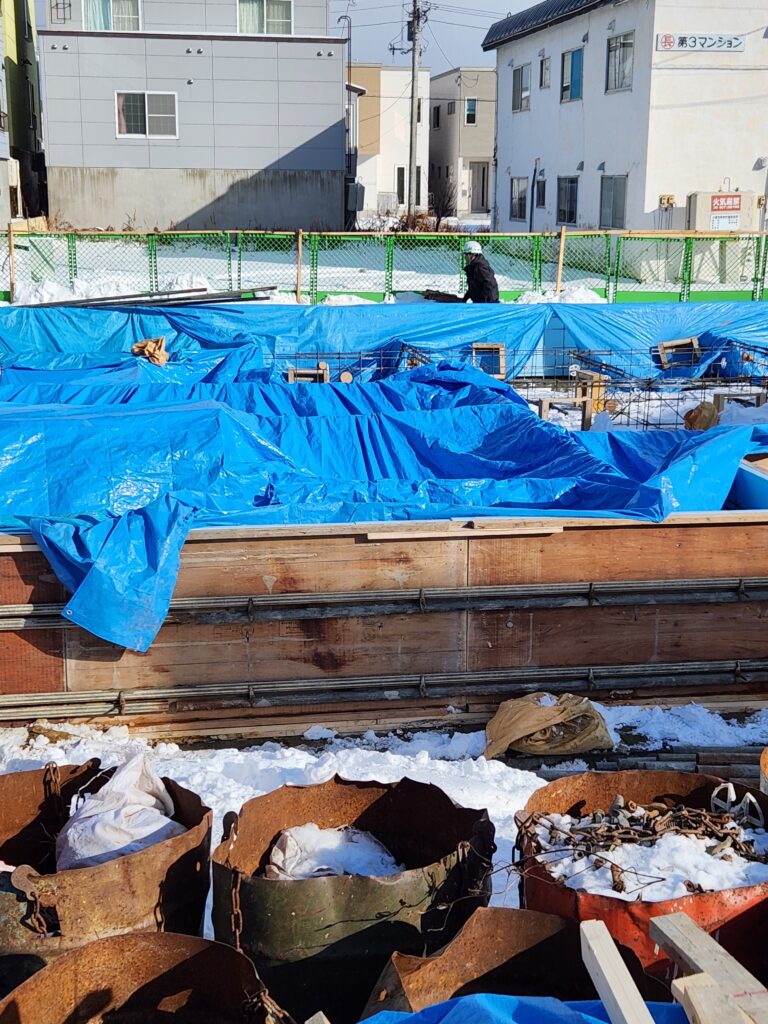

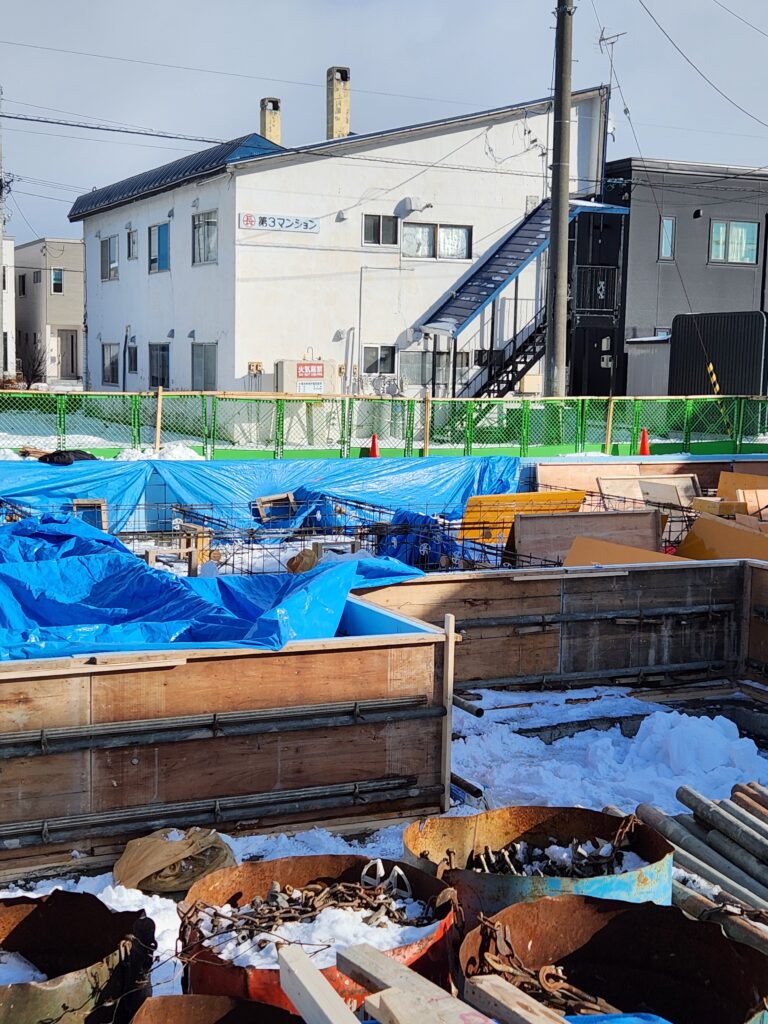

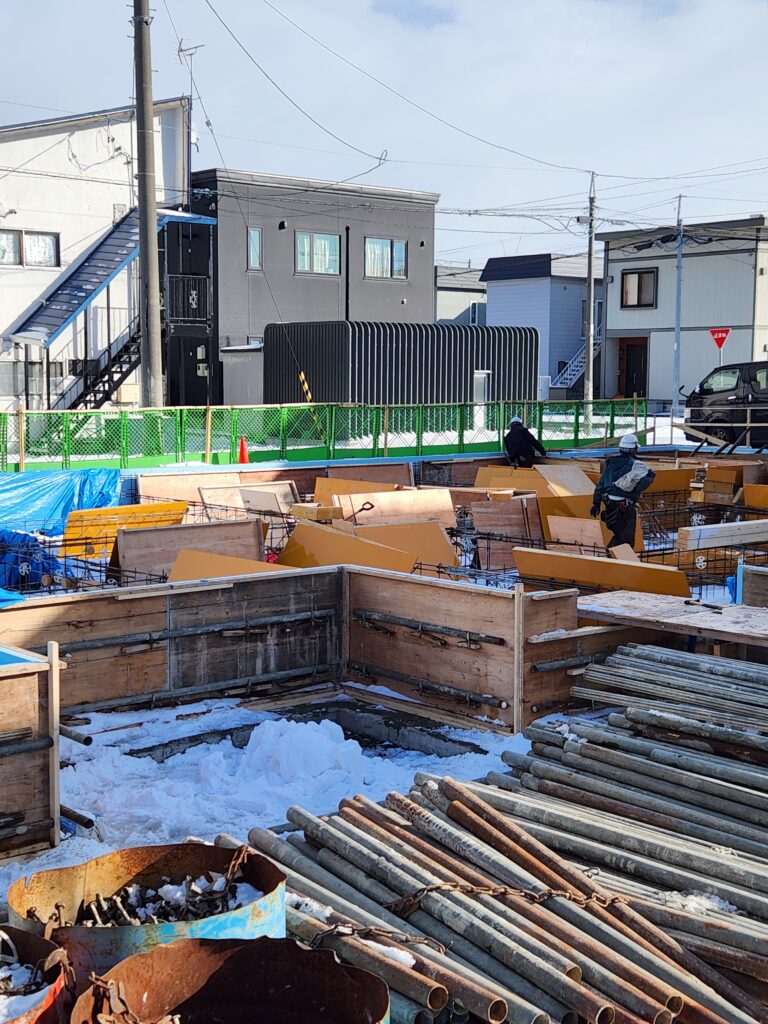

コンクリート打設のための布型枠工事
2024年12月5日から当分は再びコンクリートを流しこむための型枠作りとなります。鉄骨の周りに木の型枠を作ってゆく作業です。コンクリートの壁を段々高くするために何度かこの工程を繰り返します。今年は雪が早かったため、作業がやや遅れているようですが職人さんたちは毎日頑張って作業してくれています。
