今年春のオープンを目指す「こども未来支援拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年2月10日現在、引き続き小屋組と新たに水道工事(本日のみ)が行われています。

目次
2025年2月10日現在の建設進行状況
STEP
地盤調査(終了)
関連記事

こども未来支援拠点あいのカタチ(いしかりこどもクリニック)地盤調査をしました建設工程①
弊社・有限会社アットの現駐車場に2025年4月、こども未来支援拠点「あいのカタチ」が開業します。その下準備として2024年7月4日に地盤調査が行われました。 地盤調査会…
STEP
砕石・掘削・土間床作り(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程②③
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。砕石・掘削作業・土間床作りが終り、2024年…
STEP
墨を出すためのコンクリート打設・捨てコン(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
墨出し(終了)
STEP
鉄筋工事(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程④⑤鉄筋工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(1階にいしかりこどもクリニック)」の建設が順調に進んでいます。2024年11月18日からは鉄筋工事(鉄筋の配筋…
STEP
ベース型枠工事(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑥型枠工事
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
ベースコンクリート打設とベース型枠解体(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑦ベースコンクリート打設とベース型枠…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
コンクリート打設のための布型枠工事(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑧布型枠設置
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
布コンクリート打設・布型枠解体・Fデッキ敷き込み作業(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑨布コンクリート打設・Fデッキ敷き込…
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
スラブコンクリート打設(終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑩スラブコンクリート打設で年内終了
2025年4月開業を目指す「こども未来拠点『あいのカタチ』(一階にいしかりこどもクリニックができ、2階には重症児デイサービスあいキッズとレスパイトハウス コタン(レ…
STEP
埋め戻し、天端ならし、ピットの防水工事、足場の設置(終了)
関連記事

こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方…
STEP
土台敷き(終了)
関連記事

こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方…

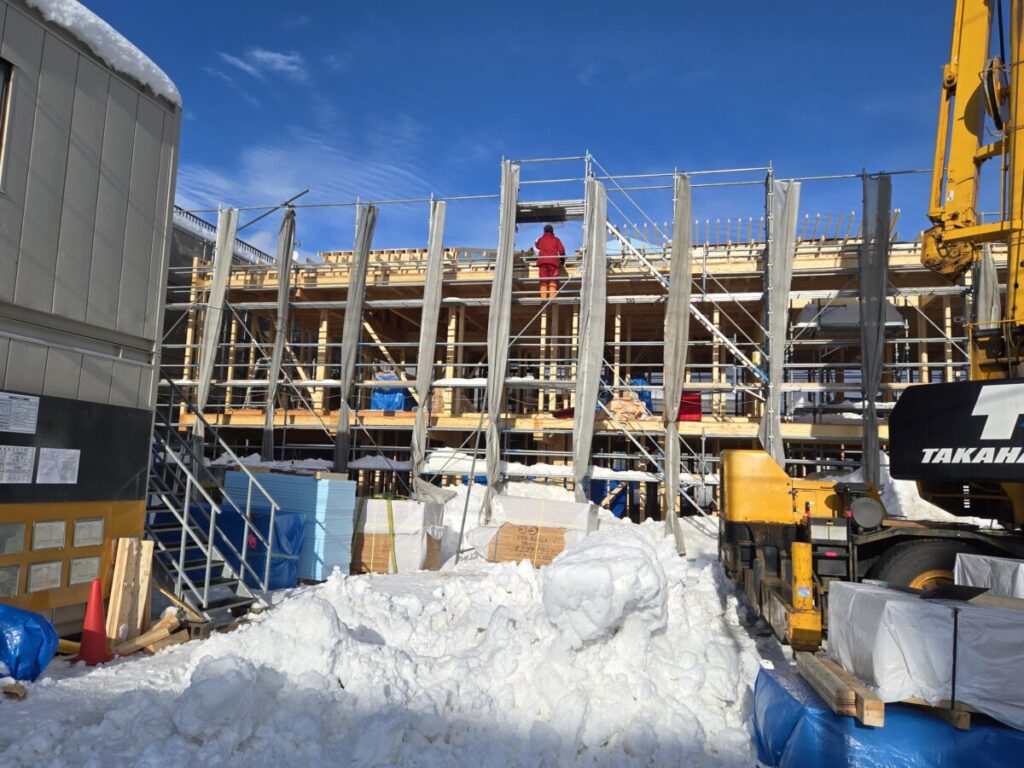

1階建方(1/16~1/21 終了)
関連記事

こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方…
あわせて読みたい

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑭1階建方/途中経過
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年1月21日現在、1月16日から引き続き、1階建方の工程が進行中…
STEP

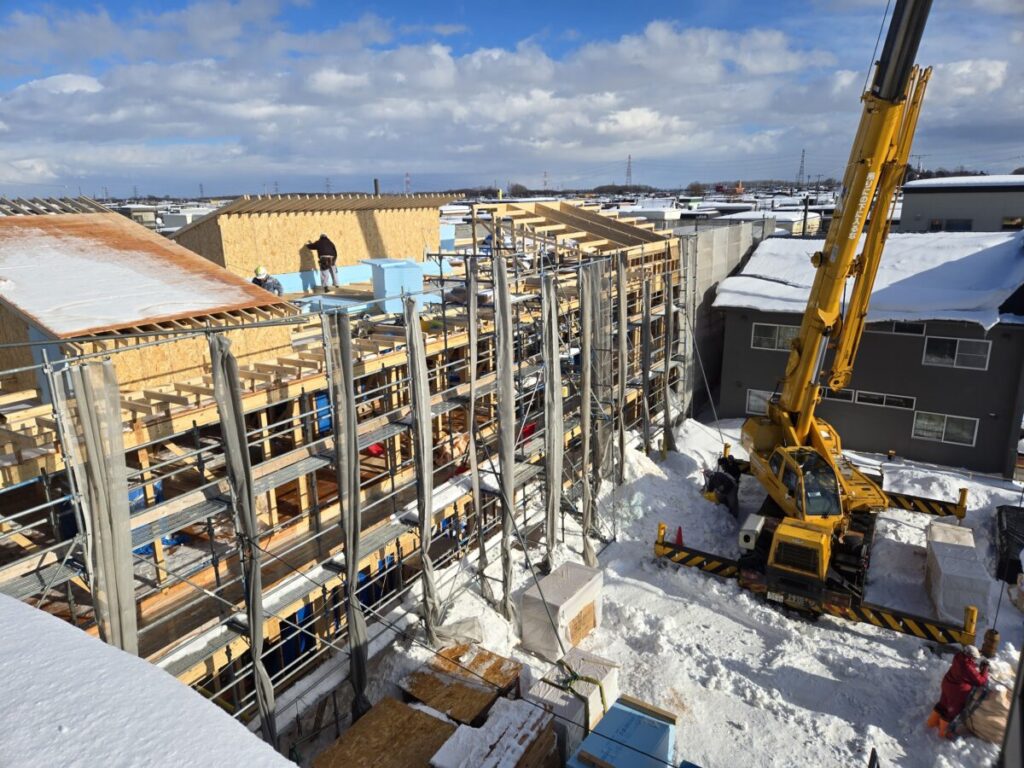

2階建方(1/22~1/27 終了)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑮1階建方~2階建方
2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年1月27日現在、2階建方を本日で終え、明日からは再びベニヤ…
STEP

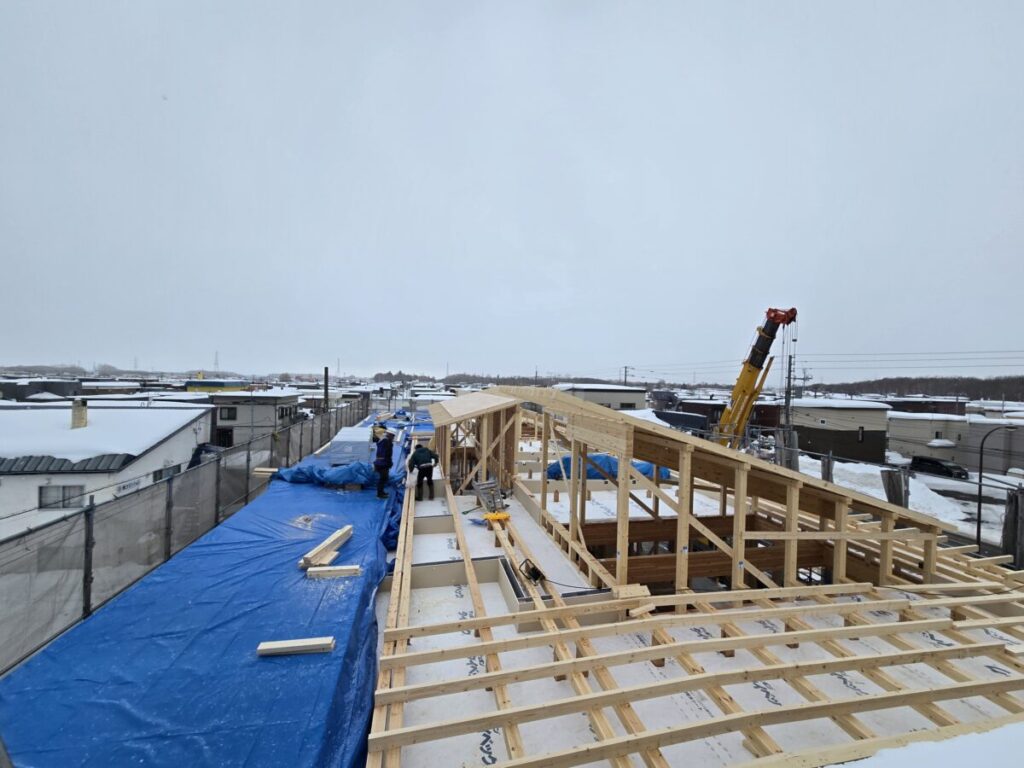

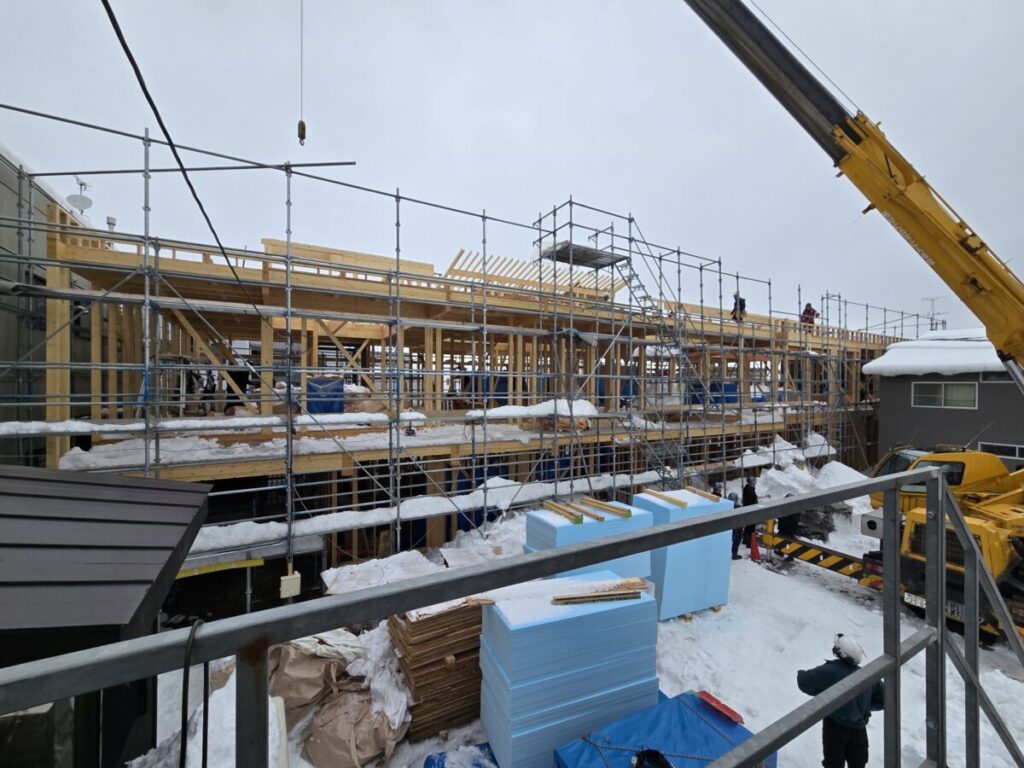

ベニヤ敷き・小屋組み(1/28~)
関連記事

こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑯ベニヤ敷き・小屋組み

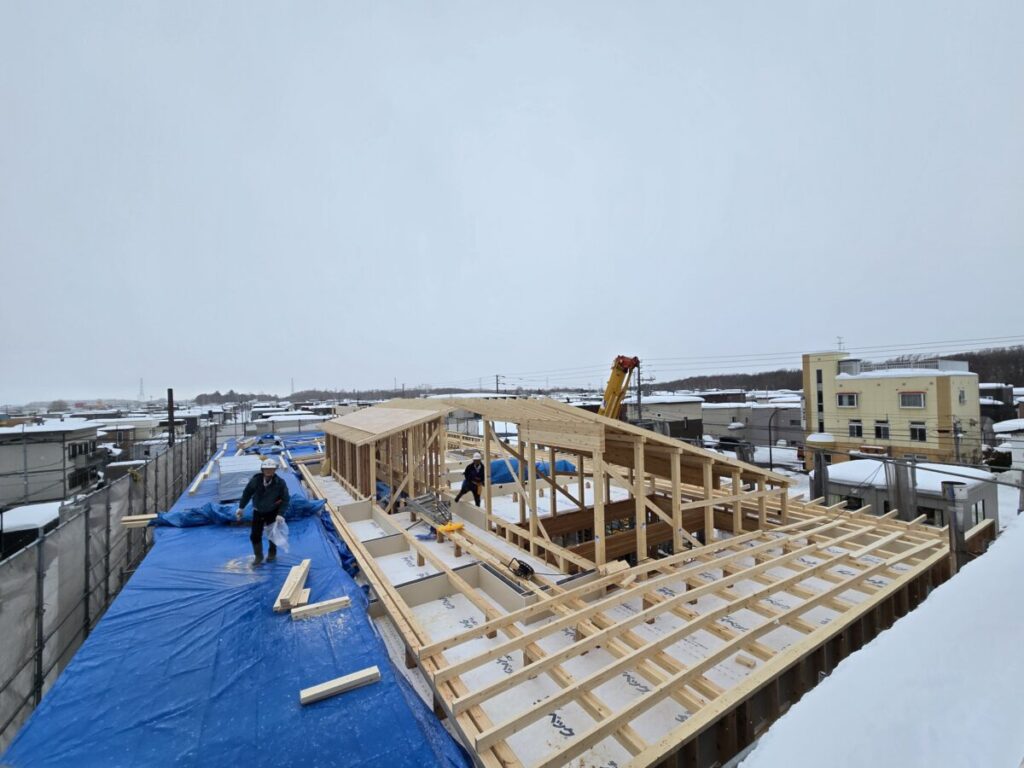

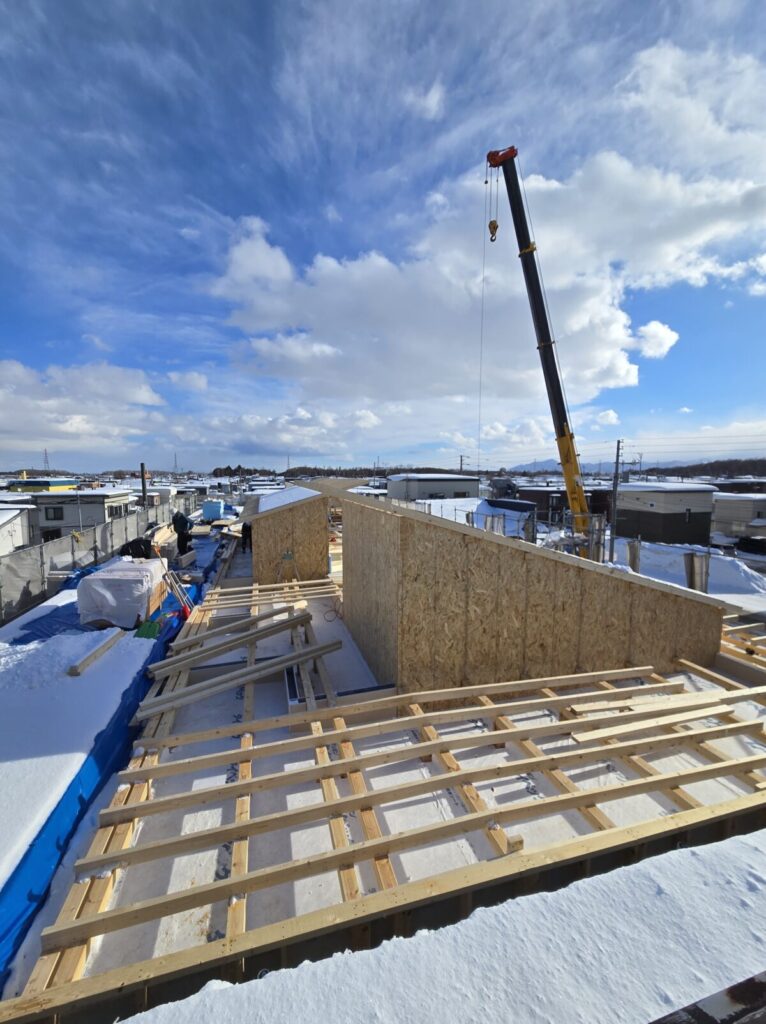

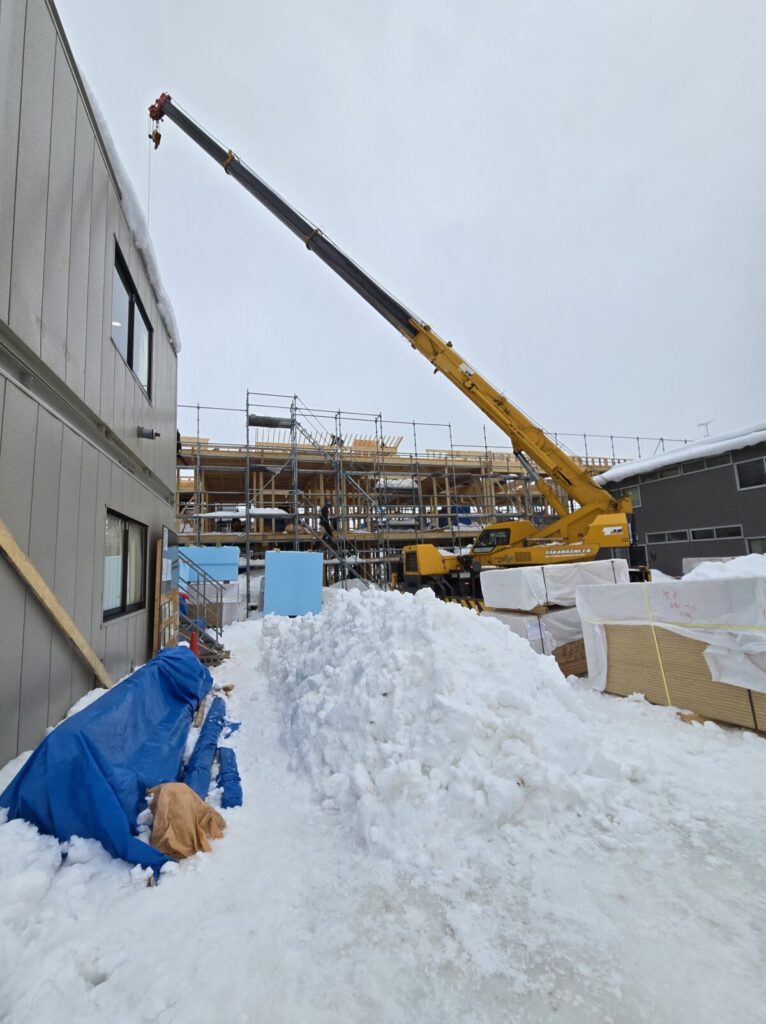

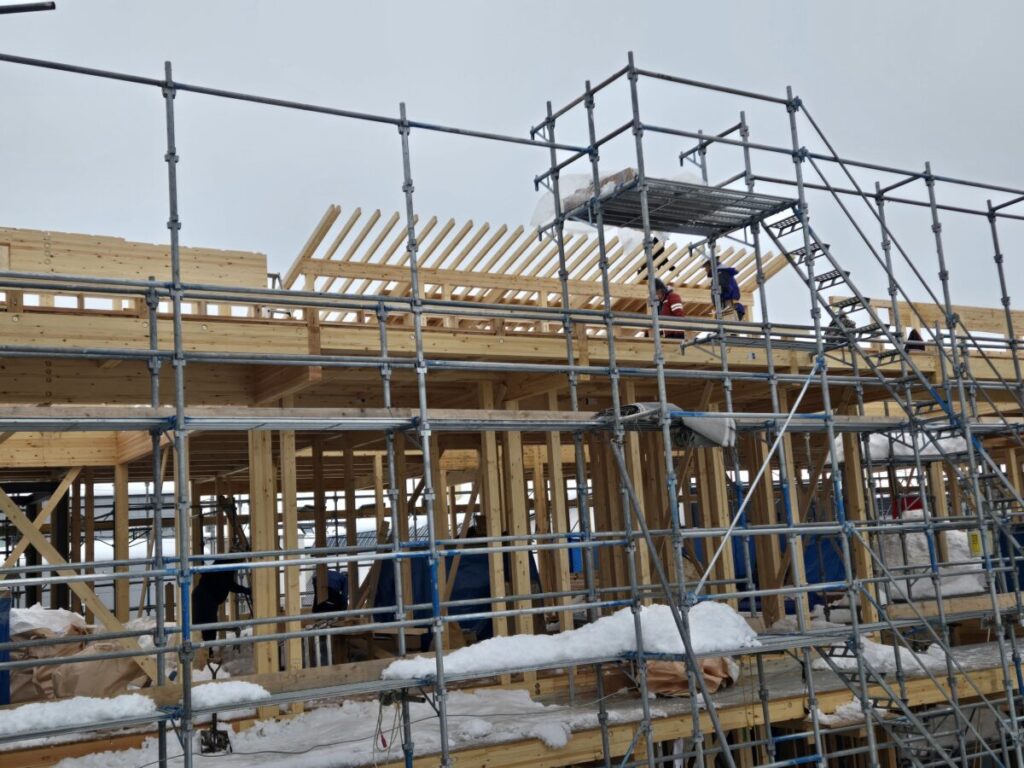

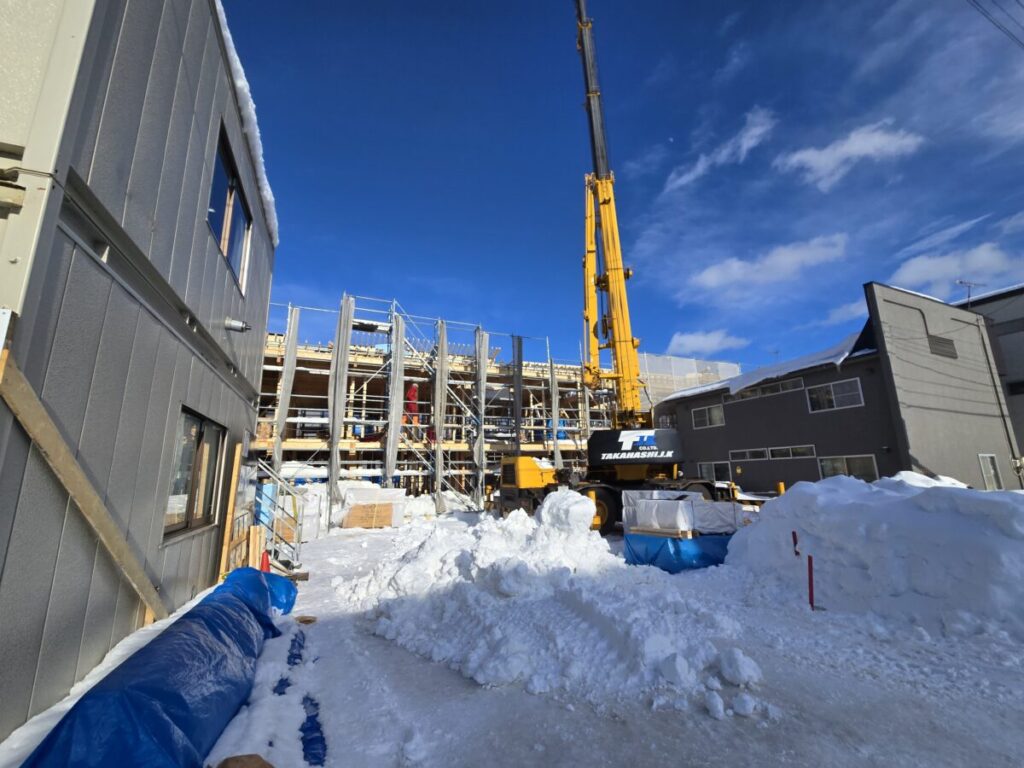

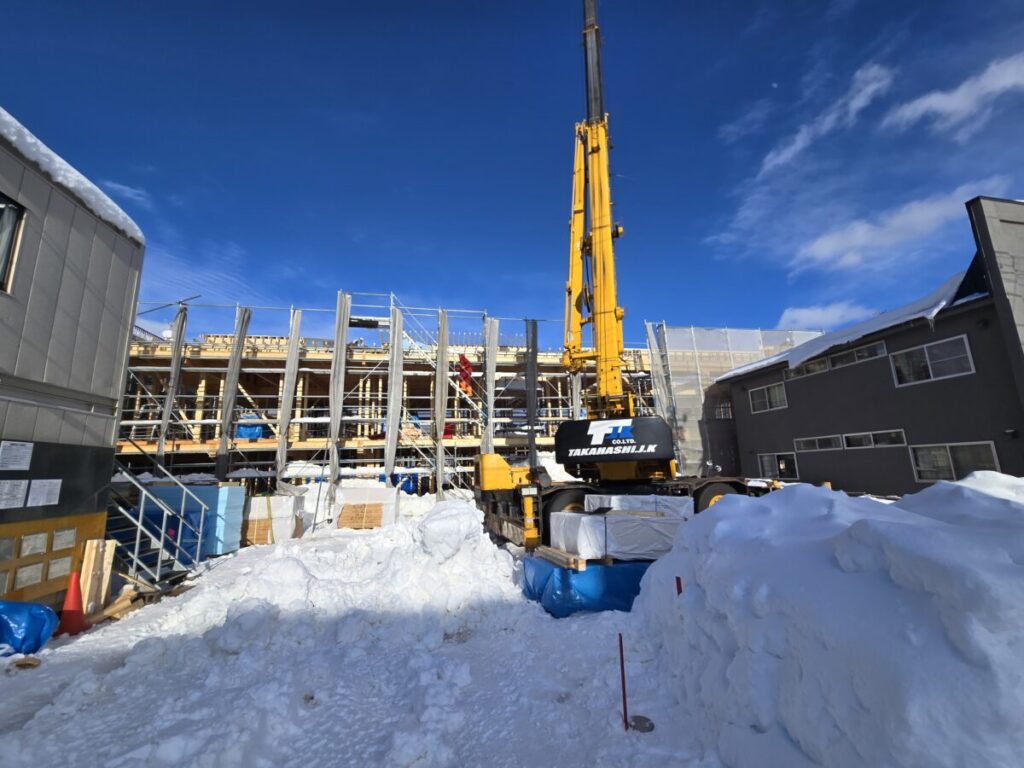

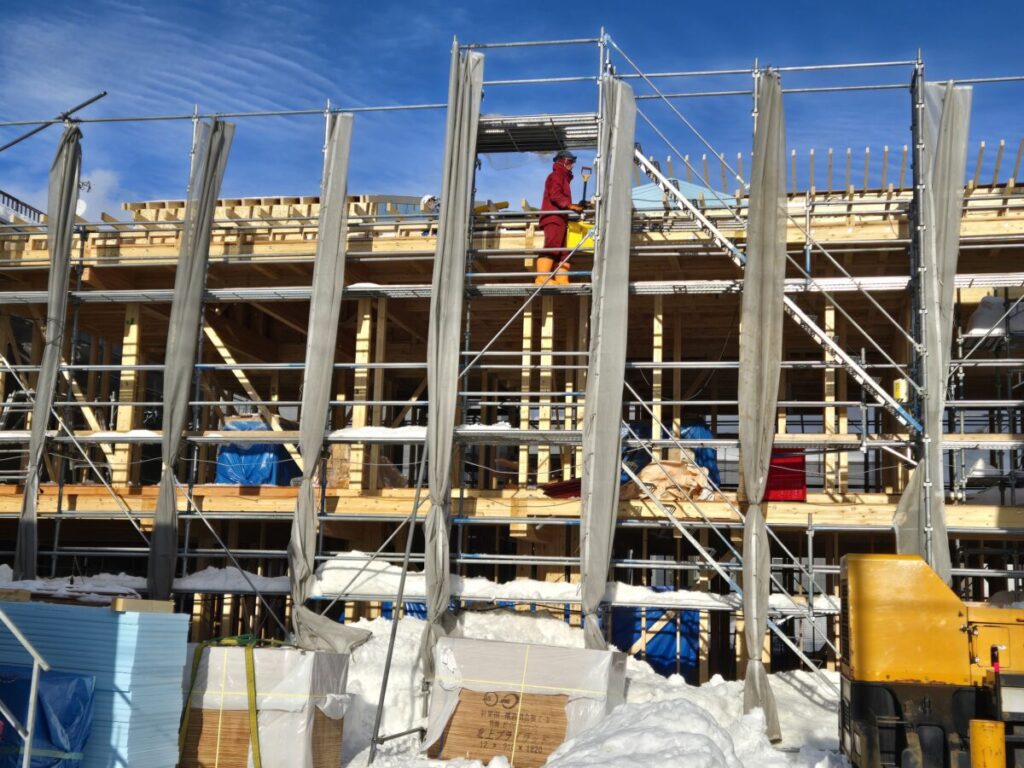

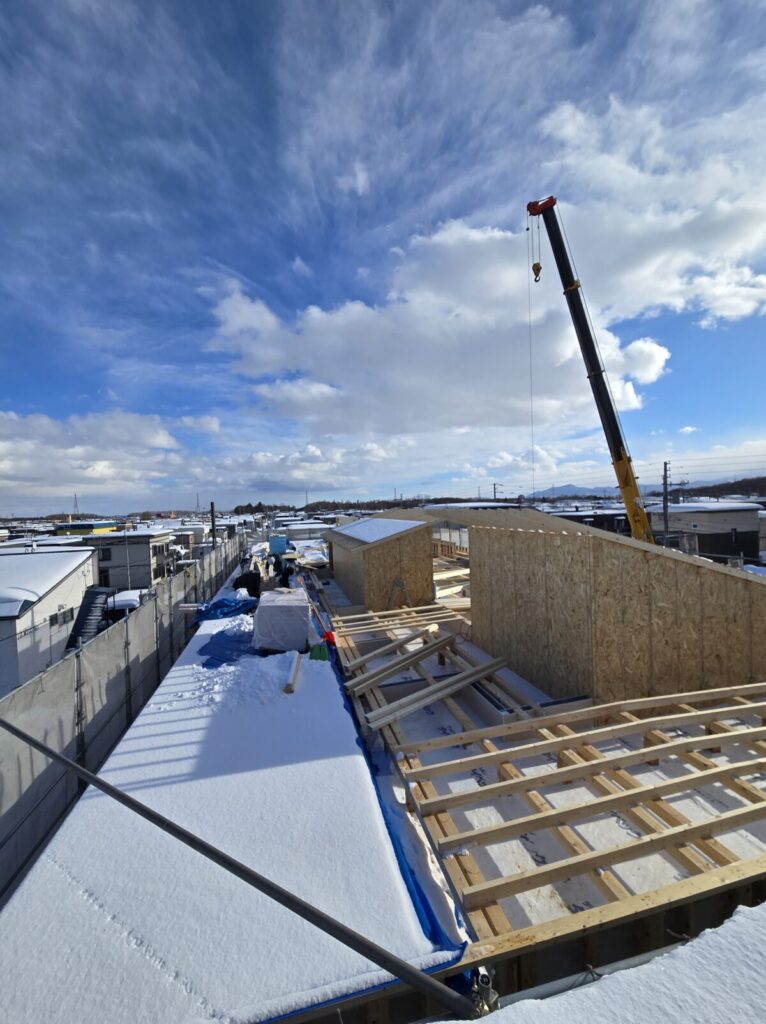

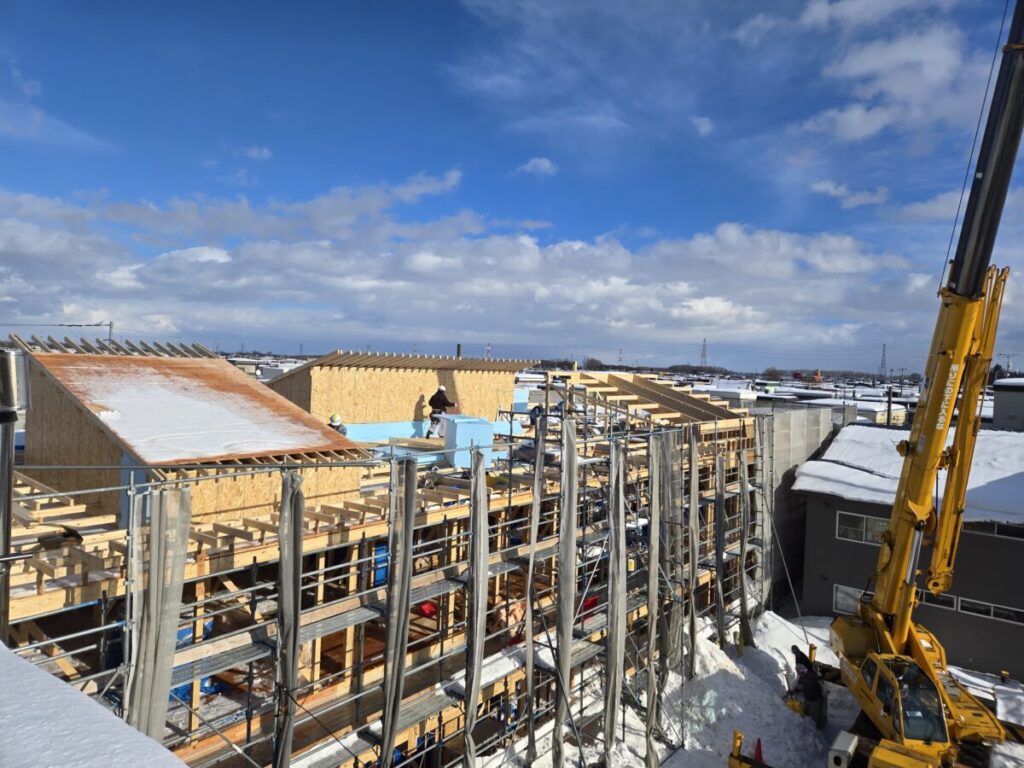

石狩市花川南に建設中の「こども未来拠点あいのカタチ(いしかりこどもクリニック)」は2月4日現在、ベニヤ敷きを経て、小屋組みが行われています。大雪が続き、除雪と作業の両方で現場は大変そうです。
STEP

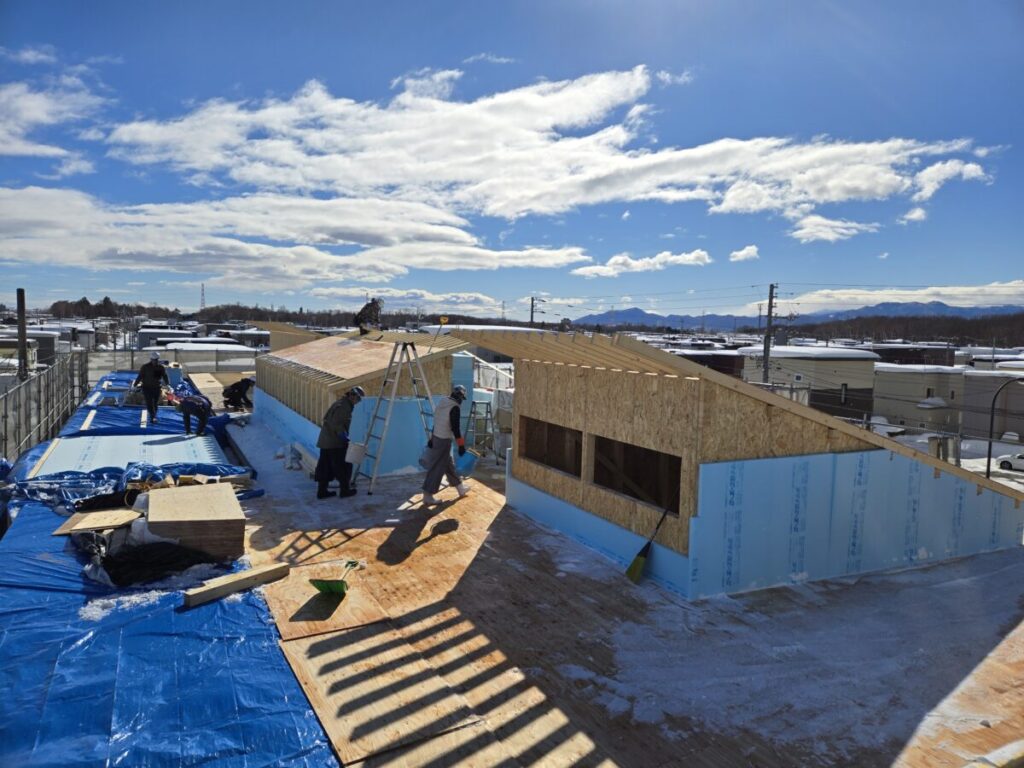

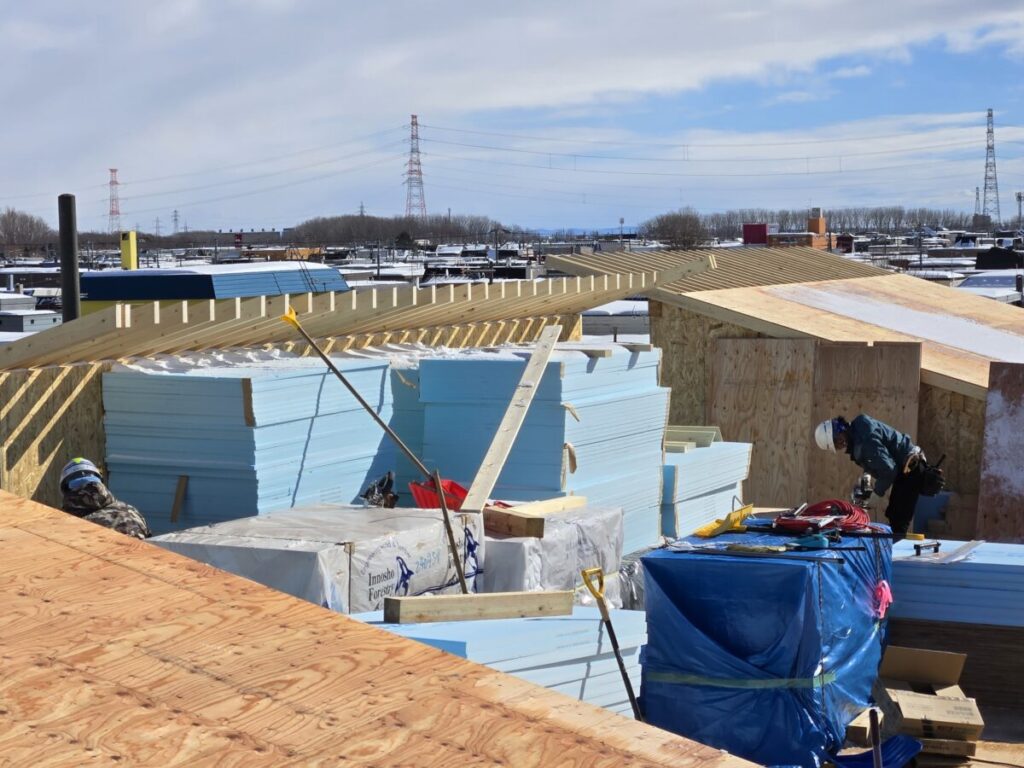

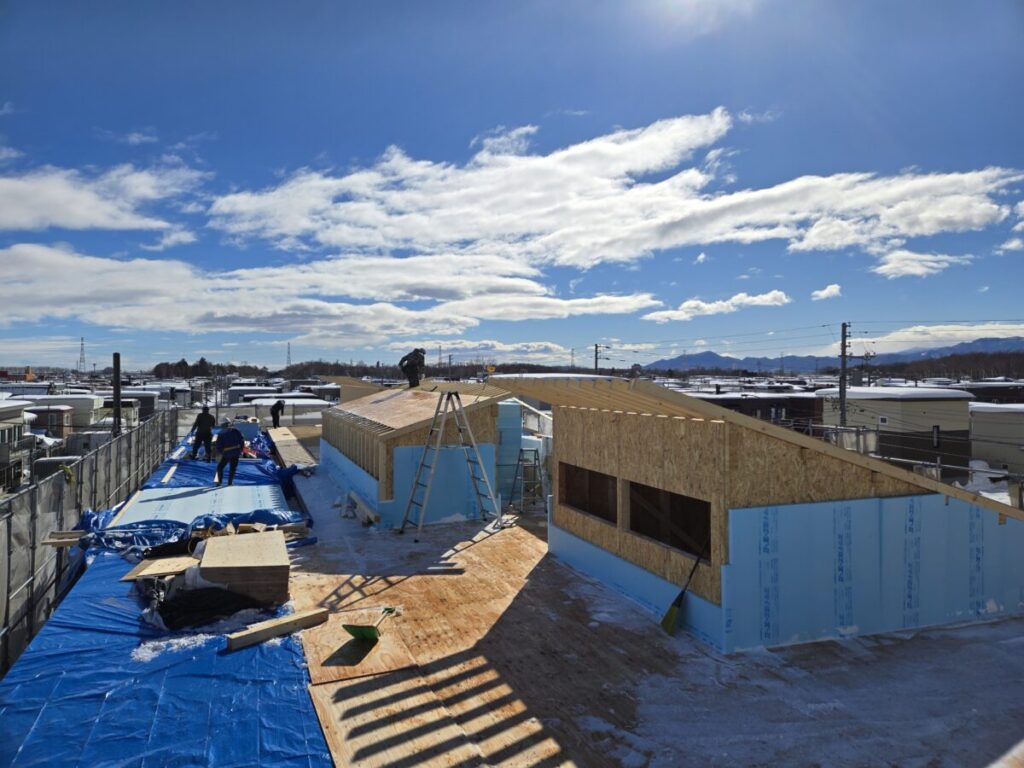

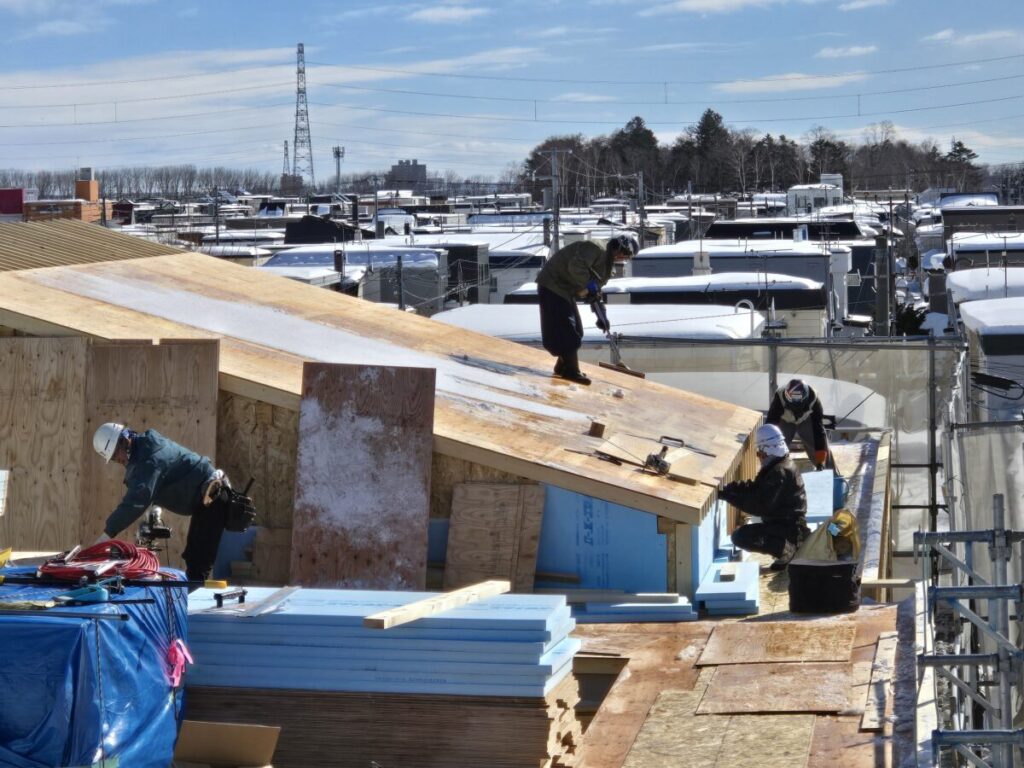

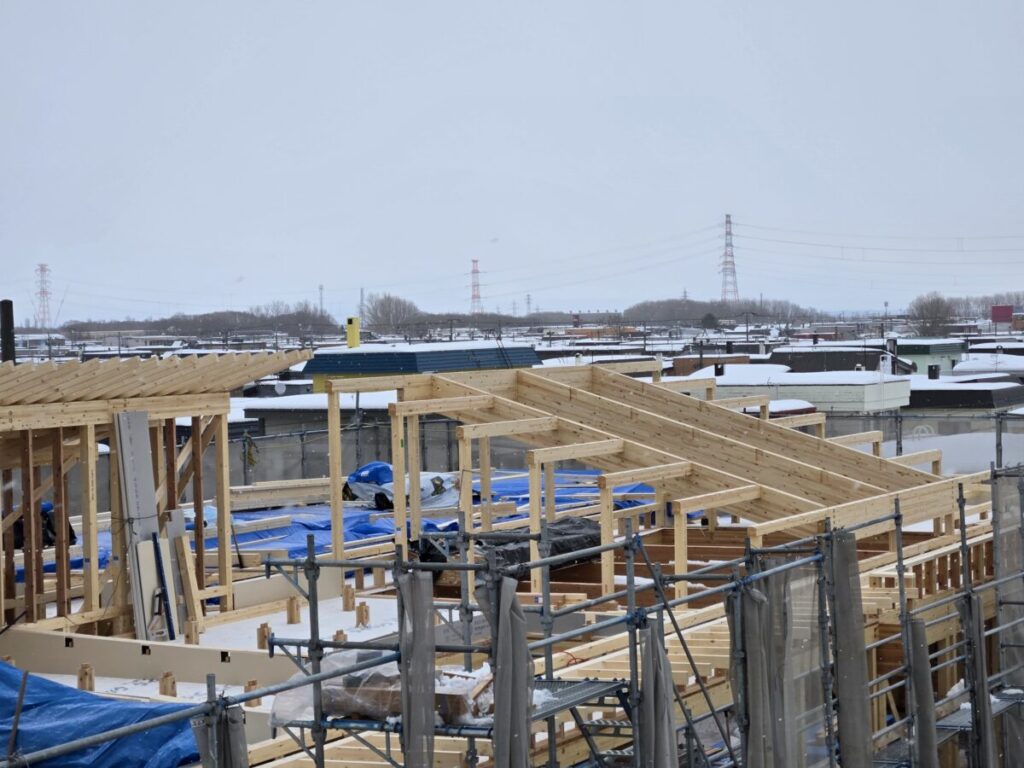

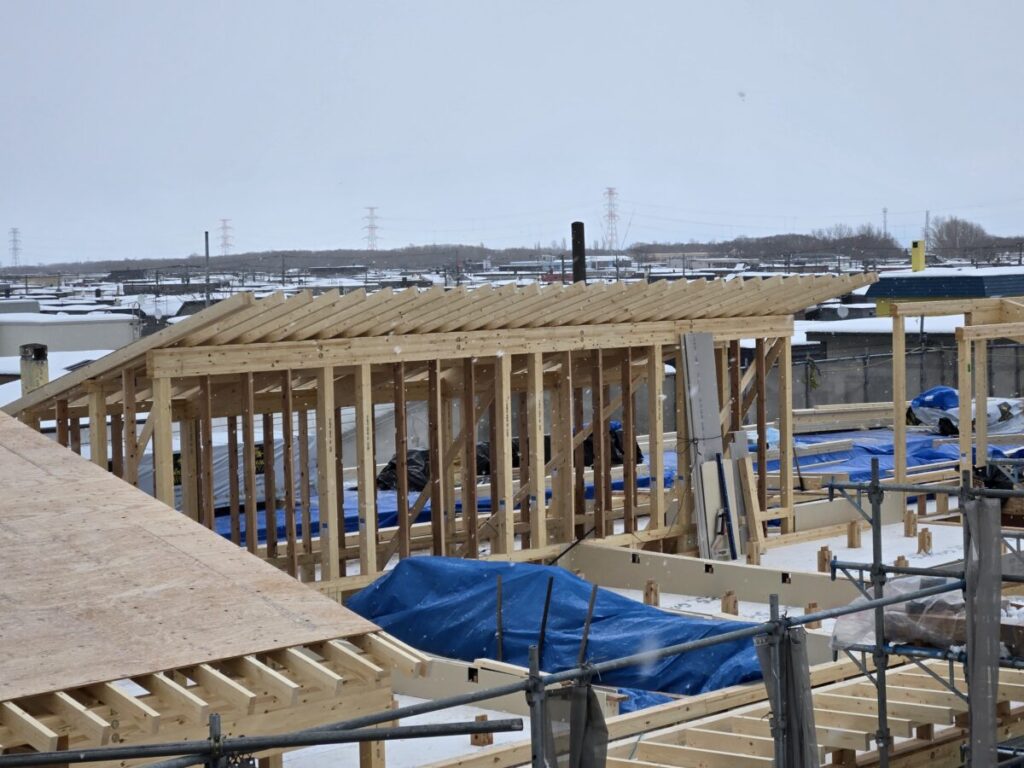

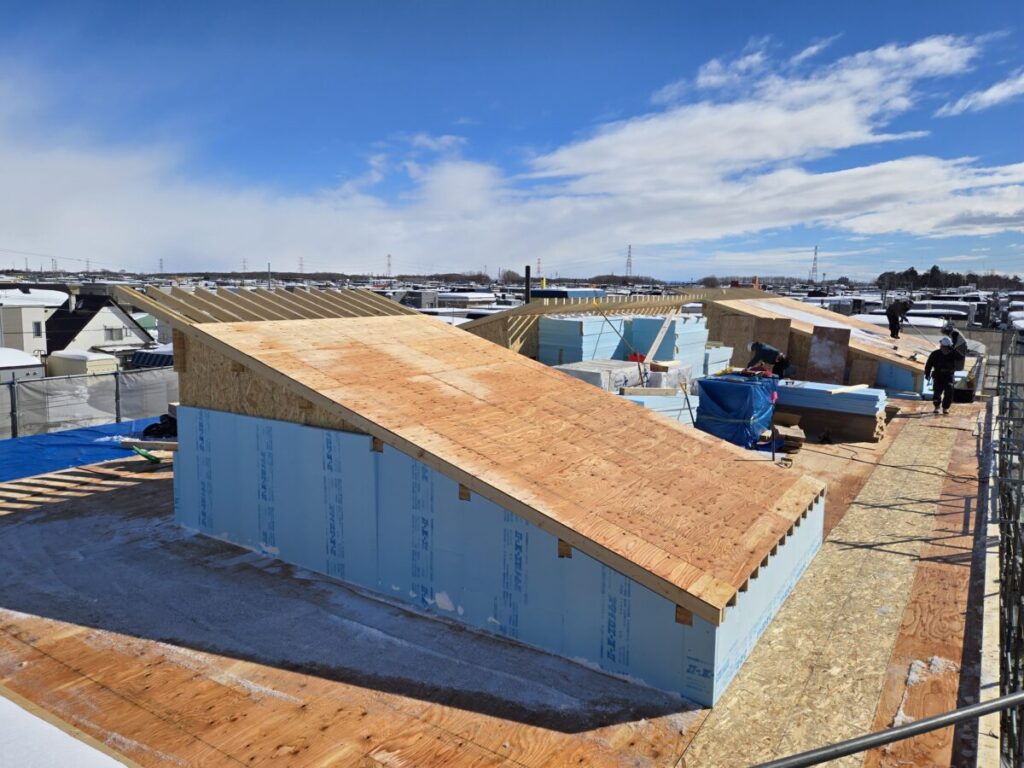

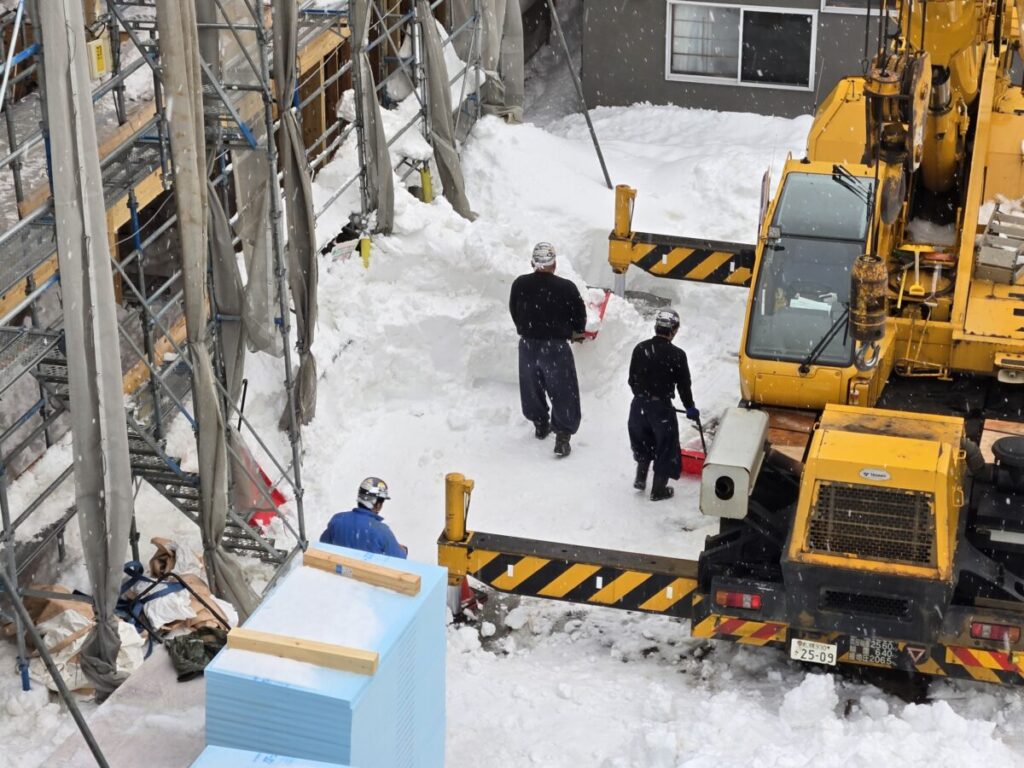

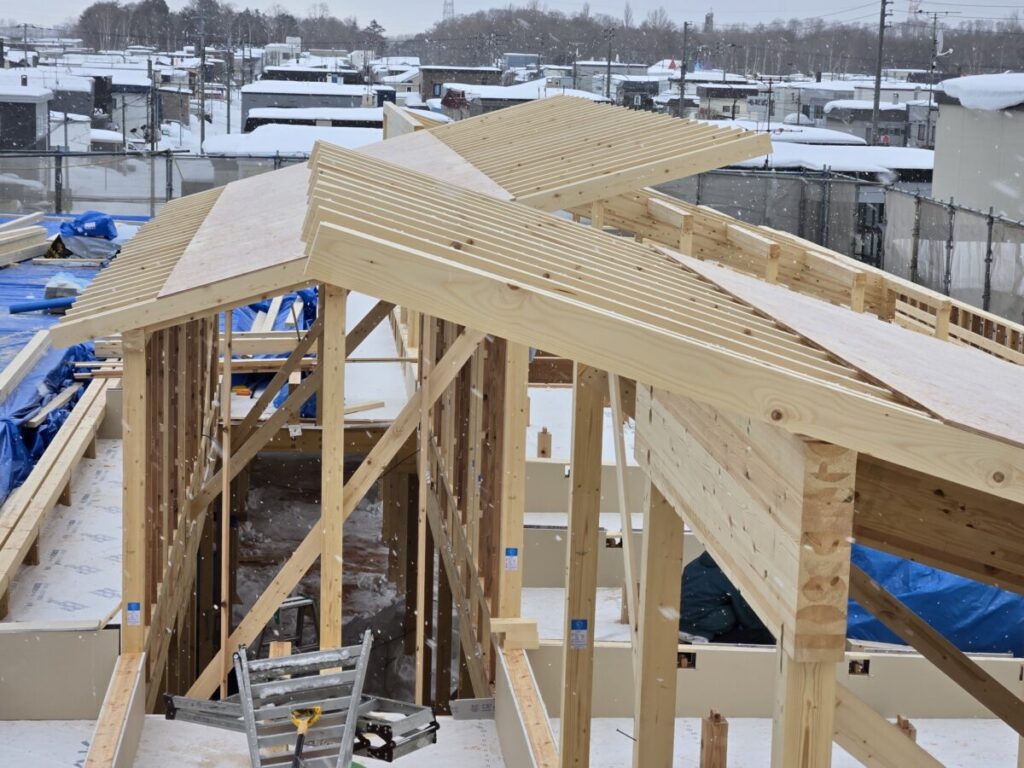

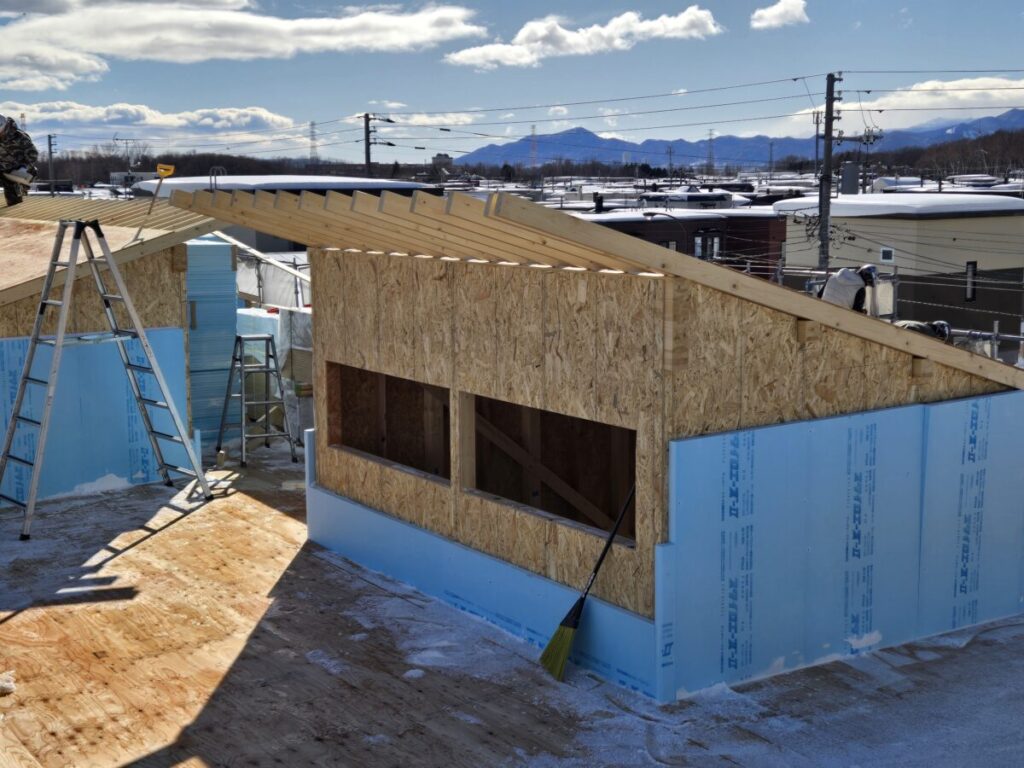

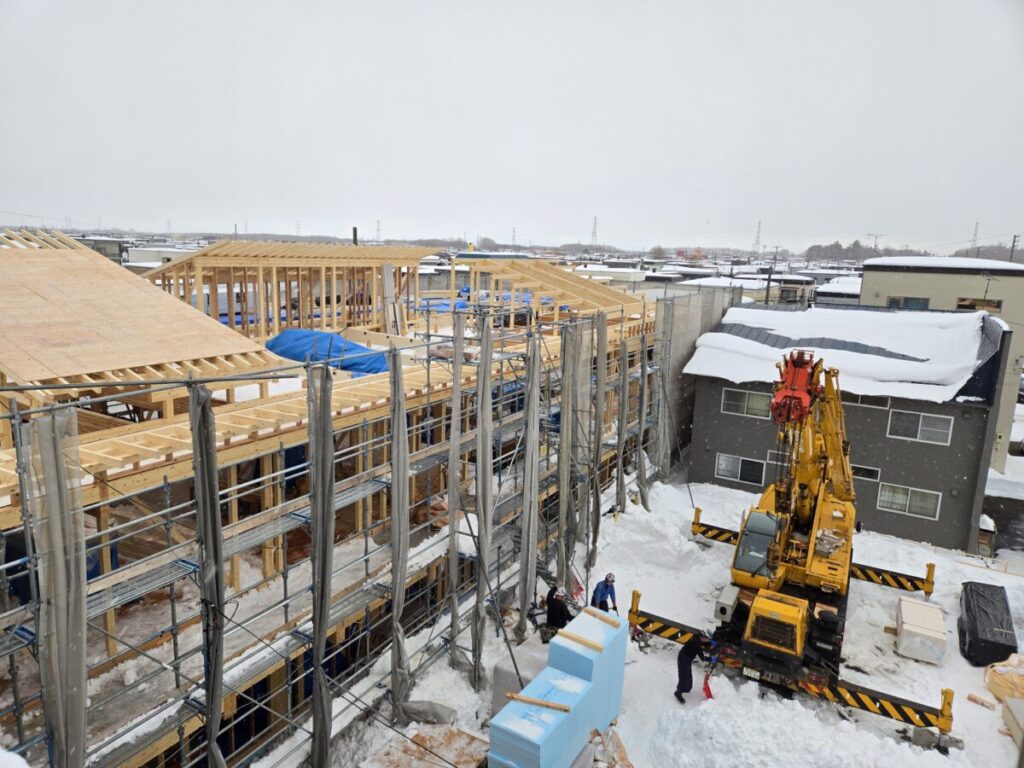

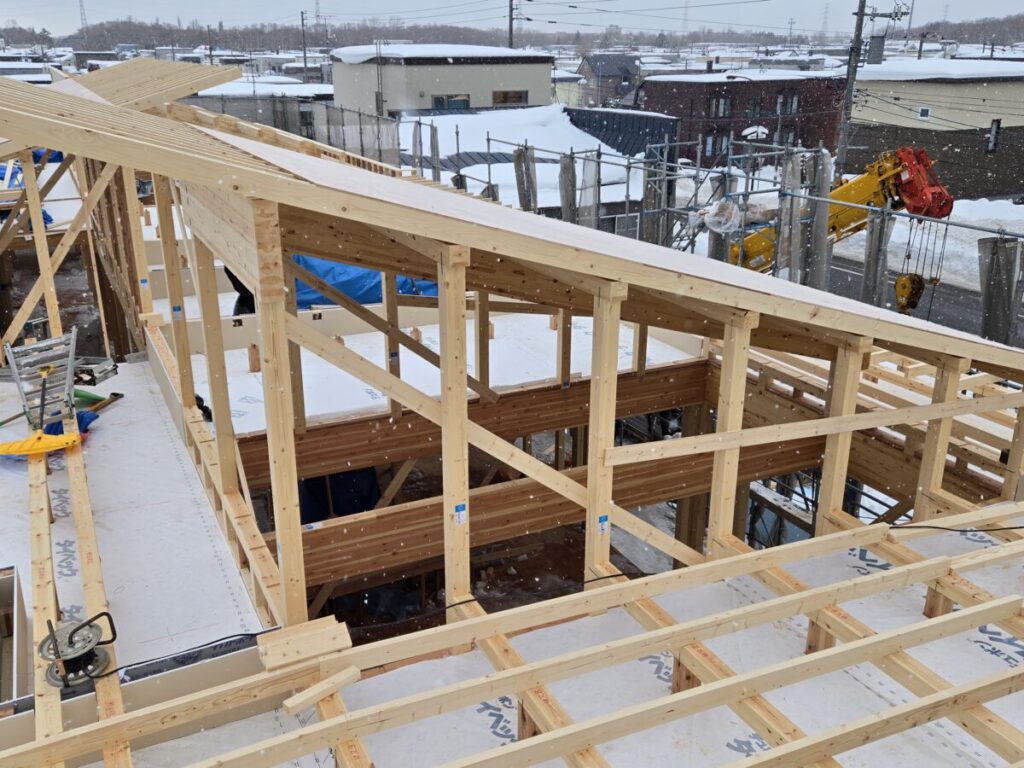

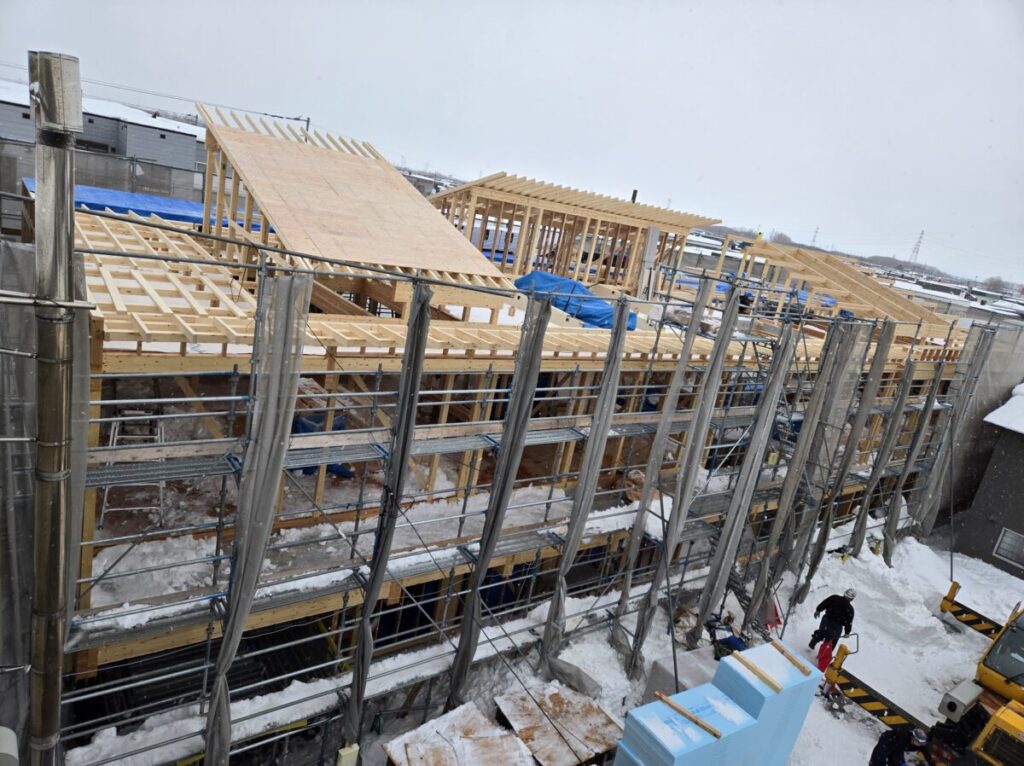

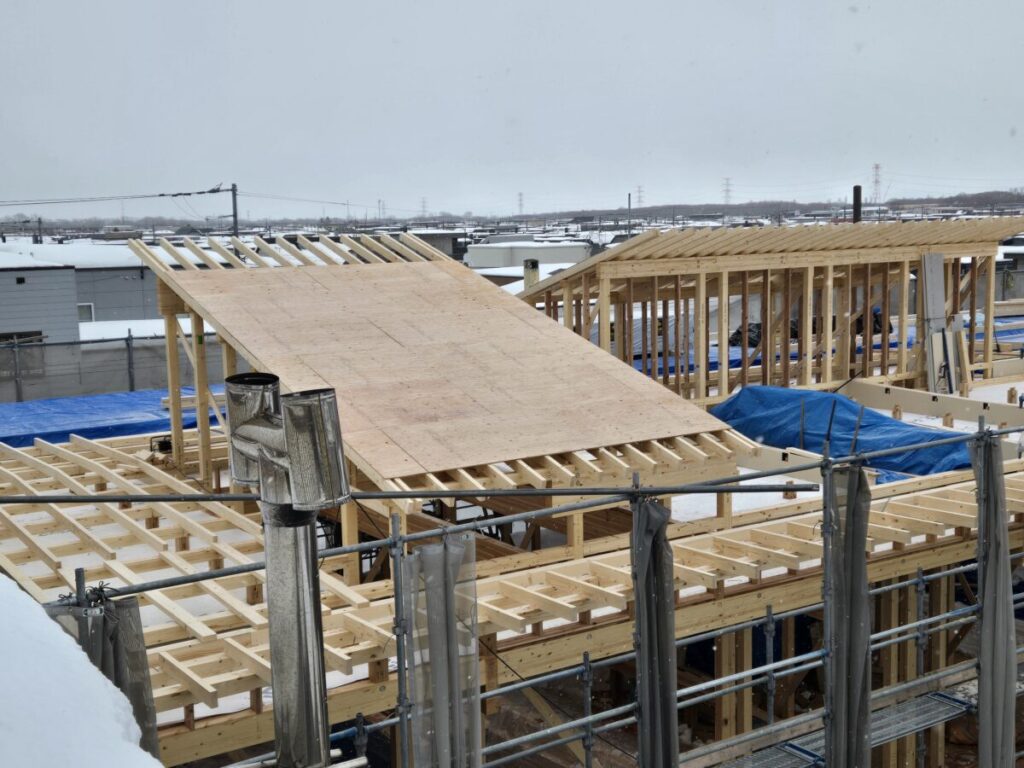

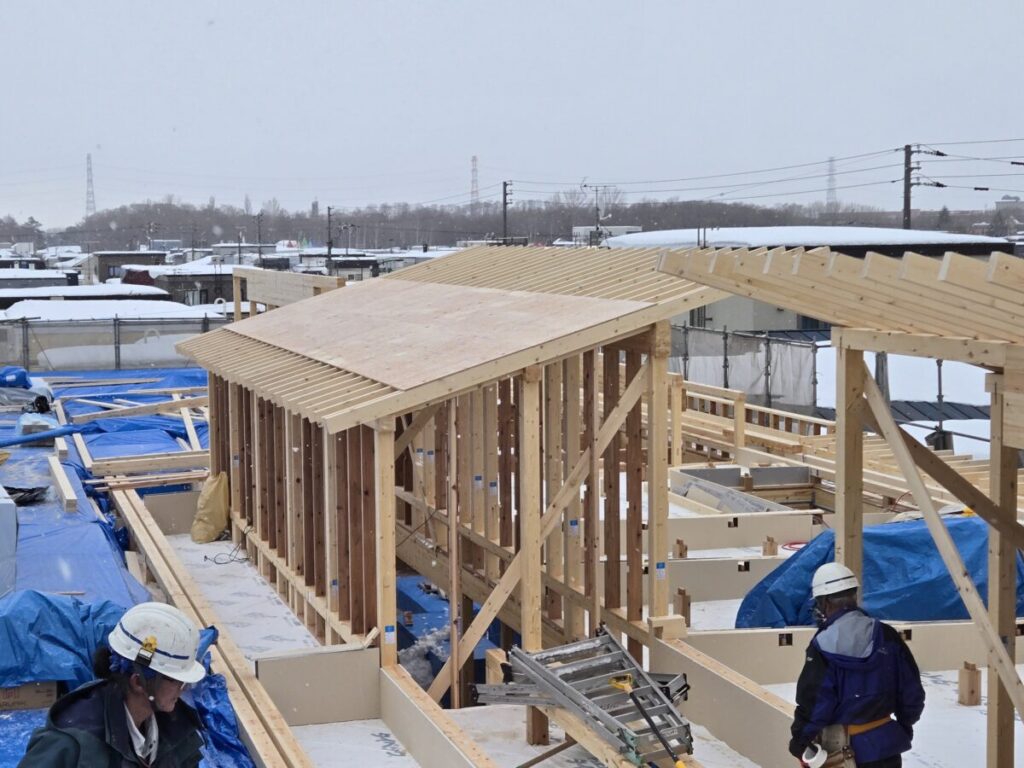

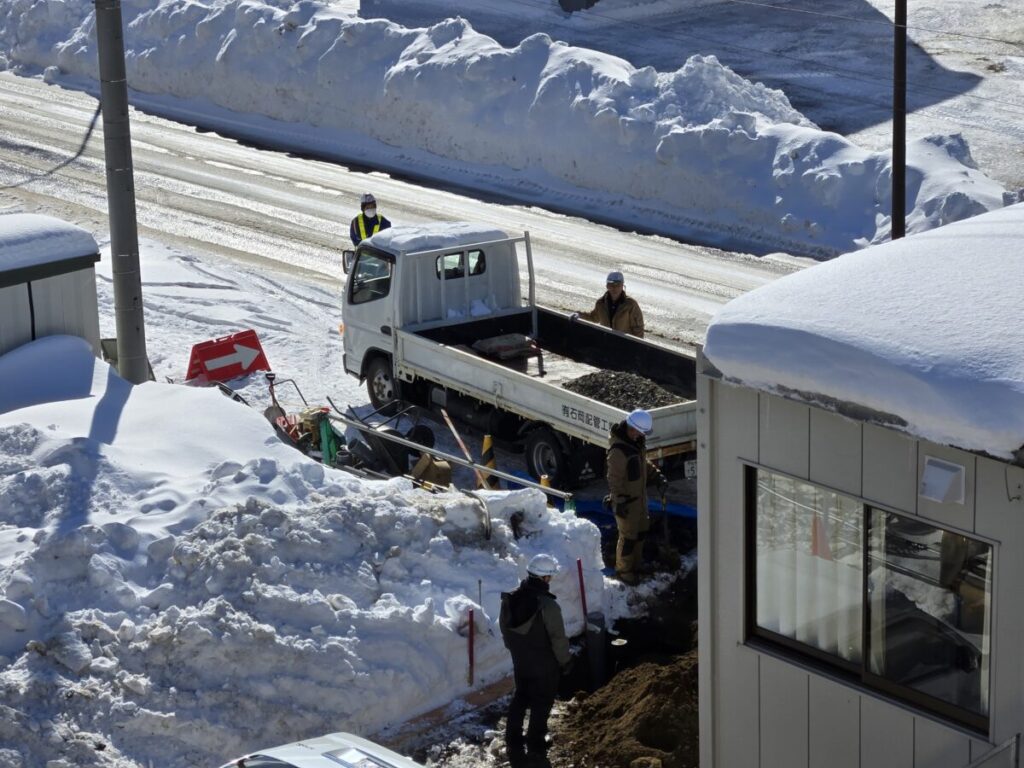

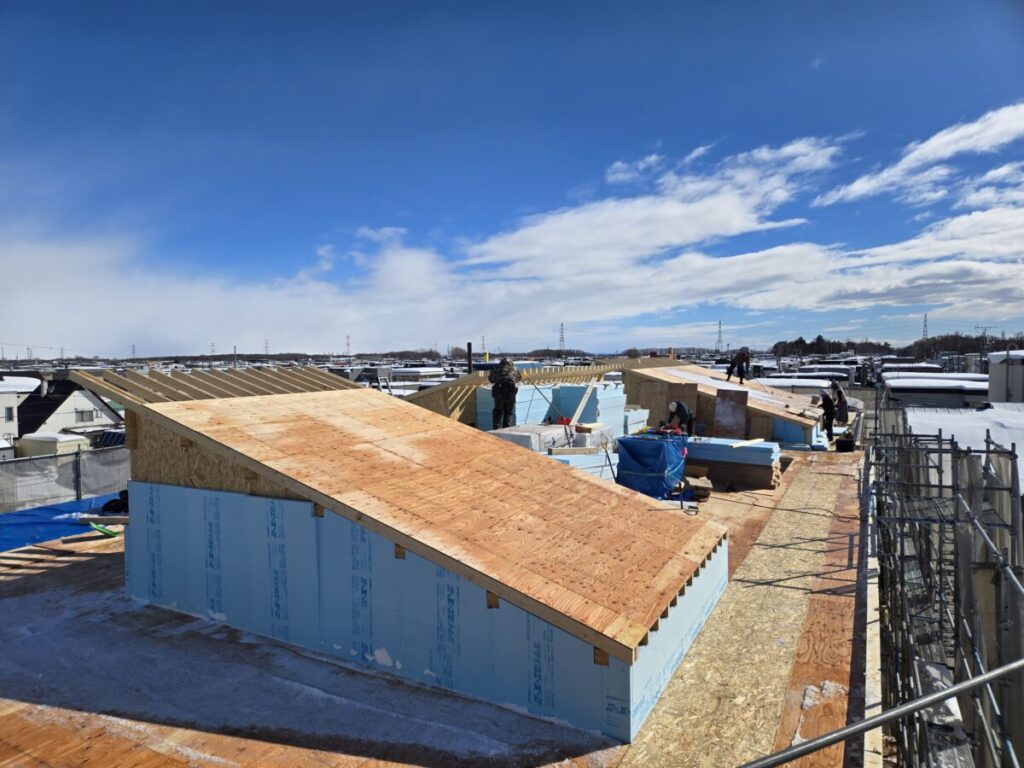

小屋組・水道工事
1月28日から行われている小屋組作業は2月10日現在も行われています。この日は水道工事も行われていました。屋根に3つ三角形が付いているのが画像でご覧いただけると思いますが、これは吹き抜け部分で完成画像でいうと下記画像の矢印の先の部分になります。完成形と比べると面白いかなと思うので、分かりやすい部分が出てきたら比較画像を掲載しようかと思います。
