有限会社アット– Author –
-
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)建設工程㉑内部造作工事(床・階段・壁・エレベーター)
今春オープンを目指す「こども未来支援拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、1階と2階の内部の造作工事が行われており、3/31時点で床の一部にフローリングが貼られ、壁の素地設置、階段設置、エレベーター設置まで来ました。 2025... -
2025年石狩市住宅リフォーム補助金のご利用は弊社アットで!
2025年(令和7年)3月13日から、石狩市の住宅リフォーム補助金の抽選申し込みが開始されました。リフォームするなら石狩の有限会社アットにお気軽にご用命ください! -
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)建設工程⑳内部造作工事(天井走行リフト設置工事)

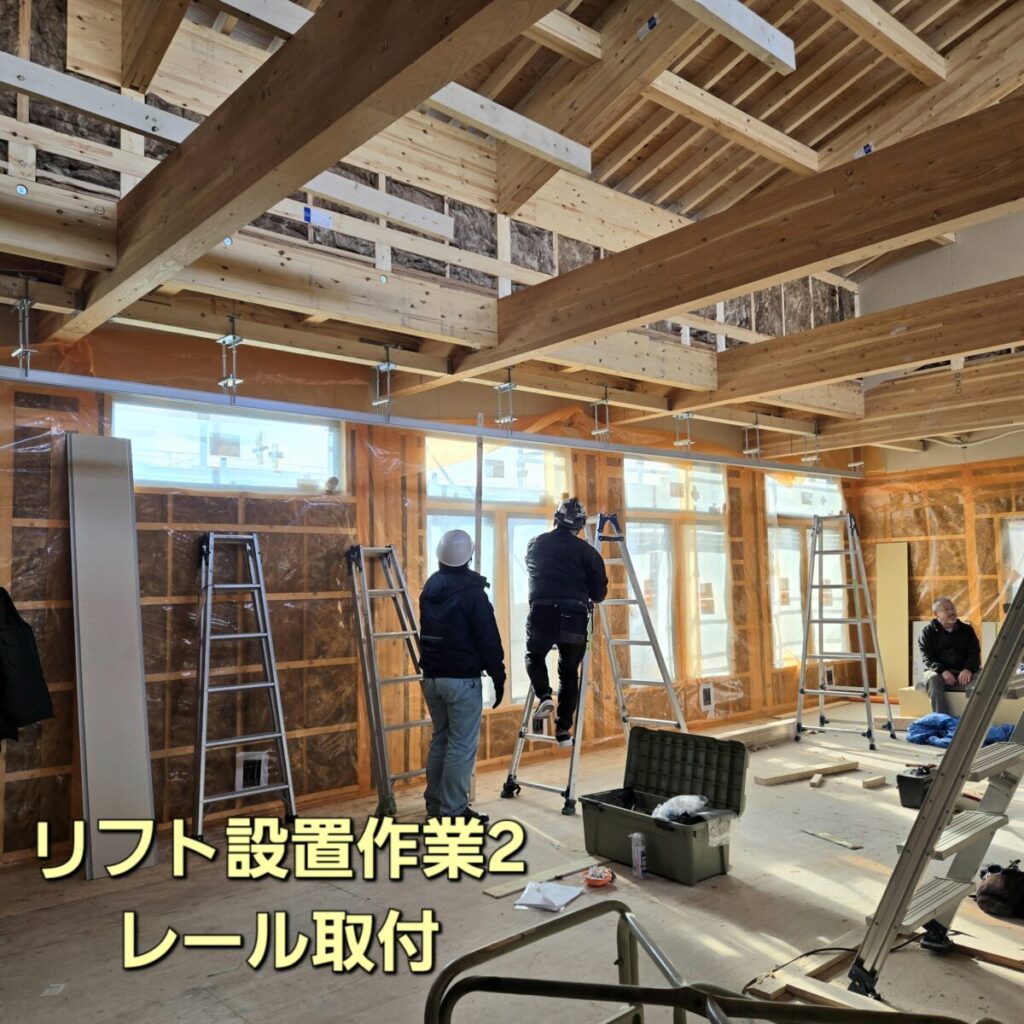

今春オープンを目指す「こども未来支援拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年3月14日現在、1階と2階の内部の造作工事が行われており、3/13からは弊社アットの社員による天井走行リフト設置工事が行われています。 2025年3月3... -
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)建設工程⑲内部造作工事(グラスウール施工・窓ガラス設置)

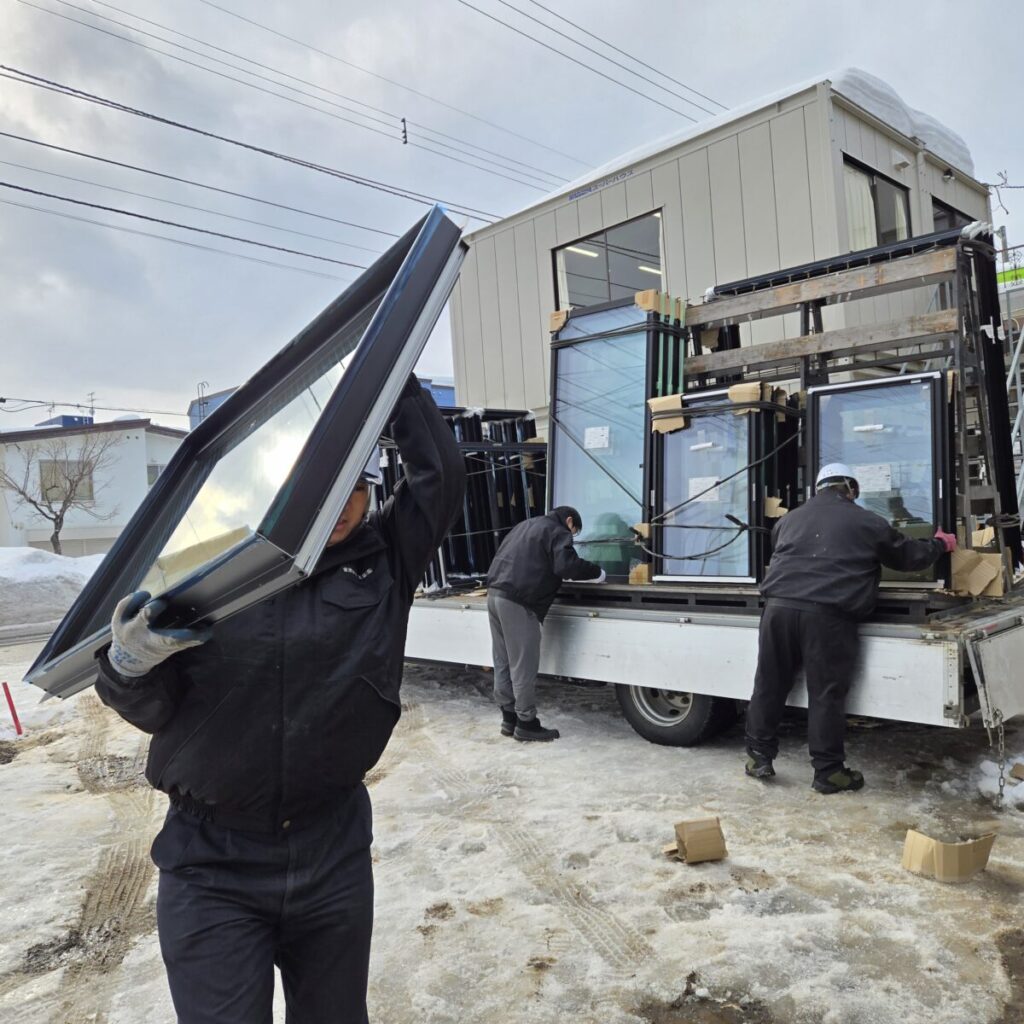

今年春のオープンを目指す「こども未来支援拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年3月3日現在、1階と2階の内部の造作工事が行われており、2/27からはグラスウールの施工と窓ガラスの設置が行われています。 2025年3月3日現在... -
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)建設工程⑱内部造作工事

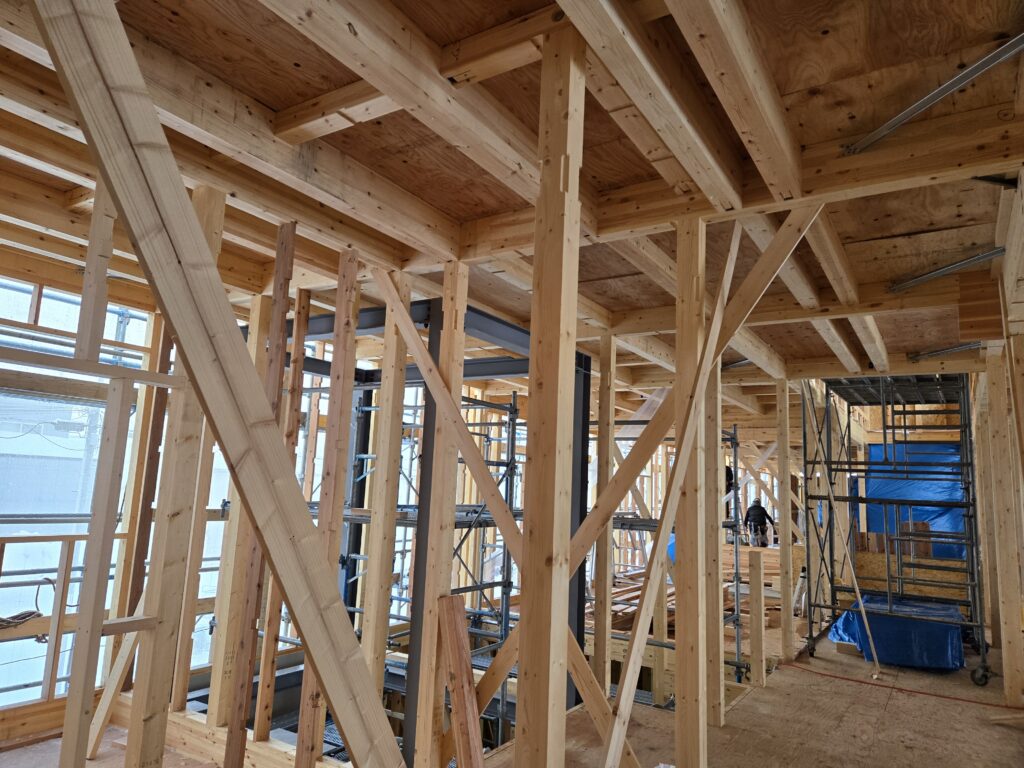

今年春のオープンを目指す「こども未来支援拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年2月20日現在、1階と2階の内部の造作工事が行われています。配線や設備などはまだなので木の美しさを純粋に楽しめるのが今時期の醍醐味です。 ... -
こども未来支援拠点あいのカタチ(いしかりこどもクリニック)建設工程⑰小屋組・水道工事
今年春のオープンを目指す「こども未来支援拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年2月10日現在、引き続き小屋組と新たに水道工事(本日のみ)が行われています。 2025年2月10日現在の建設進行状況 STEP地盤調査(終了) STEP... -
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑯ベニヤ敷き・小屋組み
石狩市花川南に建設中の「こども未来拠点あいのカタチ(いしかりこどもクリニック)」は2月4日現在、ベニヤ敷きを経て、小屋組みが行われています。大雪が続き、除雪と作業の両方で現場は大変そうです。 -
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑮1階建方~2階建方

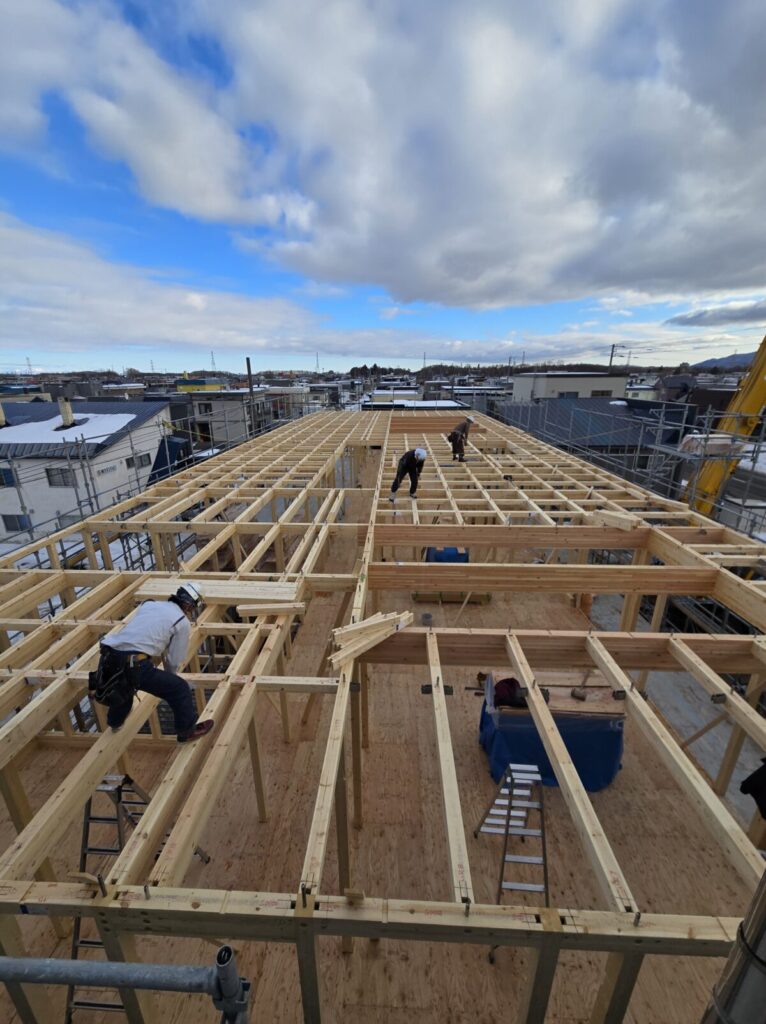

2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年1月27日現在、2階建方を本日で終え、明日からは再びベニヤ板を敷き詰めていく工程に移ります。その後は、いよいよ屋根です。 2025年1月27日現在... -
こども未来拠点あいのカタチ(いしかりこどもクリニック)建設工程⑭1階建方/途中経過

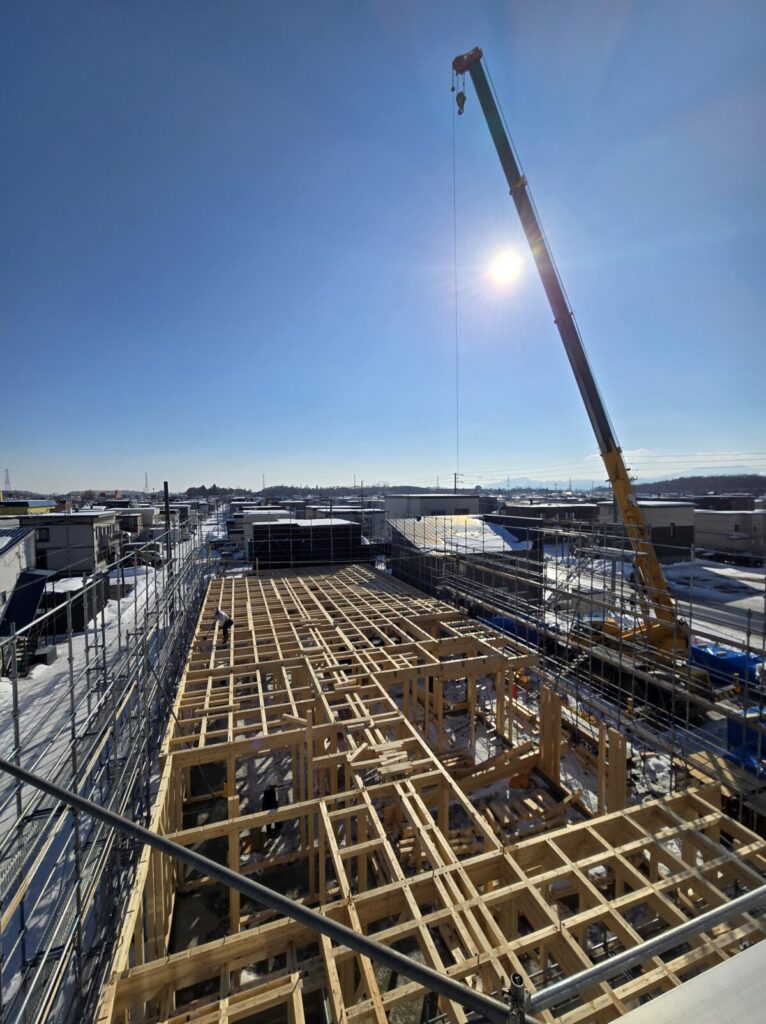

2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』(いしかりこどもクリニック)」の建設は、2025年1月21日現在、1月16日から引き続き、1階建方の工程が進行中です。 弊社代表の運上によると1月中に1階建方の工程を終え、2月からは2階部分の工程... -
こども未来拠点あいのカタチ建設工程⑪⑫⑬天端ならし~1階建方

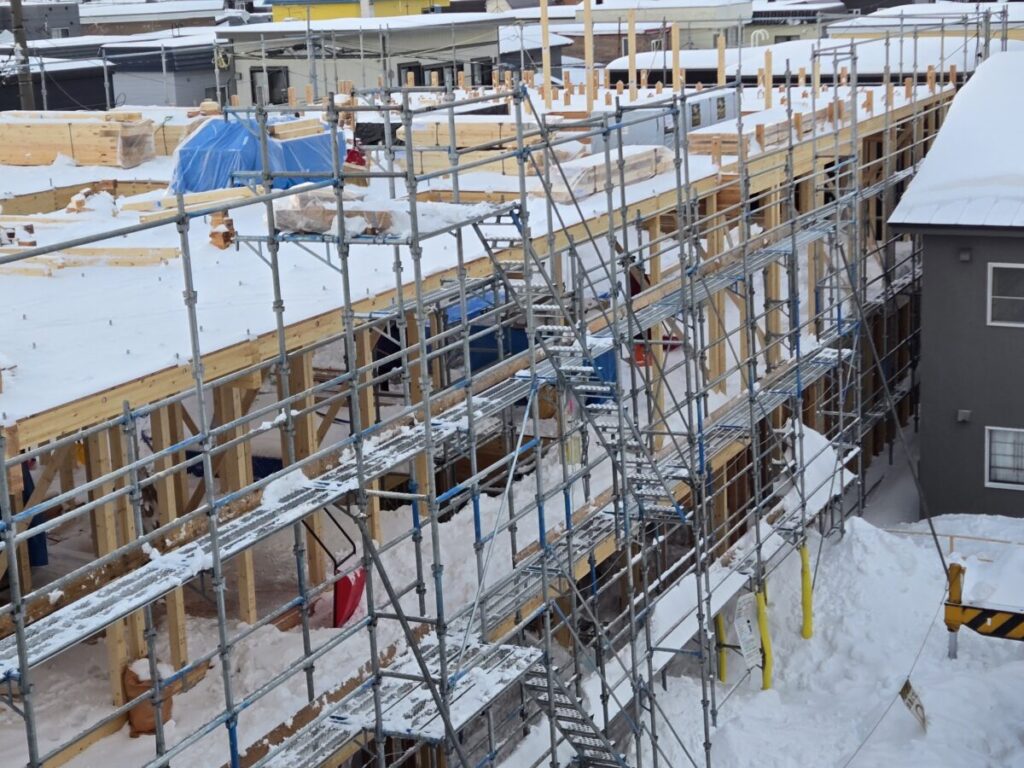

2025年4月の内覧会を目指す「こども未来拠点『あいのカタチ』」の建設は、2025年1月16日現在、足場を建てるための埋め戻し・基礎の天端ならし・土台敷きを経て、1階建方の工程まで進んでいます。 2025年1月16日現在の建設進行状況 STEP地盤調査(終了) ST...
